本工程由5栋30F+1的高层住宅楼。高层住宅编号为11#~15#楼,项目场区下设1层(局部2层)的地下停车库,底板埋深约4.00米(局部8.00米),局部含有人防工程。
本工程总建筑面积约为125345m2,其中,地下建筑面积约为37939m2,地上建筑面积约为87406m2。高层住宅楼采用框架剪力墙结构,地下车库采用框架结构。所有住宅楼首层架空。本工程±0.000相当于绝对标高4.700m,场地初步测量绝对标高平均在 m左右。

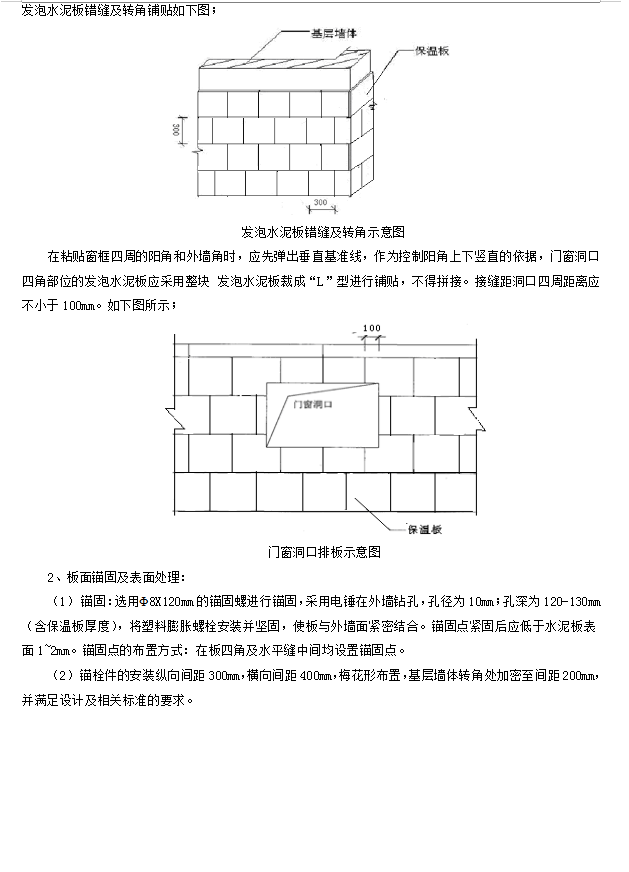

水泥发泡板施工
保温层与结构层的连接方式采用8X120膨胀螺栓方案固定,每块板6个胀栓,为保证胀栓锚入结构层大于25,在钻头上做好标记,保证板厚度不出现负差,施工方法方便,耐火、安全可靠,而且也有较好的耐久性。

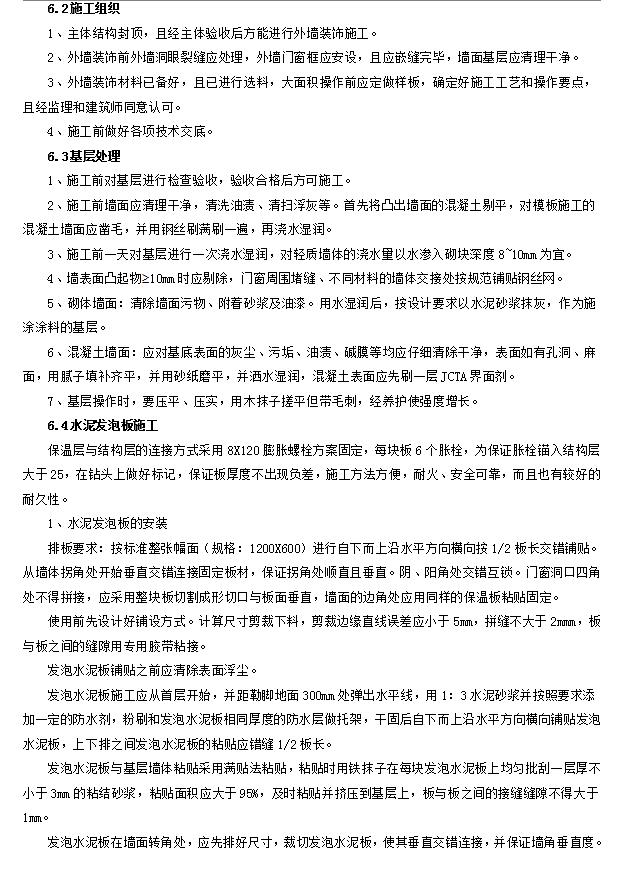

1、水泥发泡板的安装
排板要求:按标准整张幅面(规格:1200X600)进行自下而上沿水平方向横向按1/2板长交错铺贴。从墙体拐角处开始垂直交错连接固定板材,保证拐角处顺直且垂直。阴、阳角处交错互锁。门窗洞口四角处不得拼接,应采用整块板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。
使用前先设计好铺设方式。计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mmm,板与板之间的缝隙用专用胶带粘接。
发泡水泥板铺贴之前应清除表面浮尘。
发泡水泥板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用1:3水泥砂浆并按照要求添加一定的防水剂,粉刷和发泡水泥板相同厚度的防水层做托架,干固后自下而上沿水平方向横向铺贴发泡水泥板,上下排之间发泡水泥板的粘贴应错缝1/2板长。
发泡水泥板与基层墙体粘贴采用满贴法粘贴,粘贴时用铁抹子在每块发泡水泥板上均匀批刮一层厚不小于3mm的粘结砂浆,粘贴面积应大于95%,及时粘贴并挤压到基层上,板与板之间的接缝缝隙不得大于1mm。
发泡水泥板在墙面转角处,应先排好尺寸,裁切发泡水泥板,使其垂直交错连接,并保证墙角垂直度。
