高层综合体项目外墙保温专项施工方案 14P

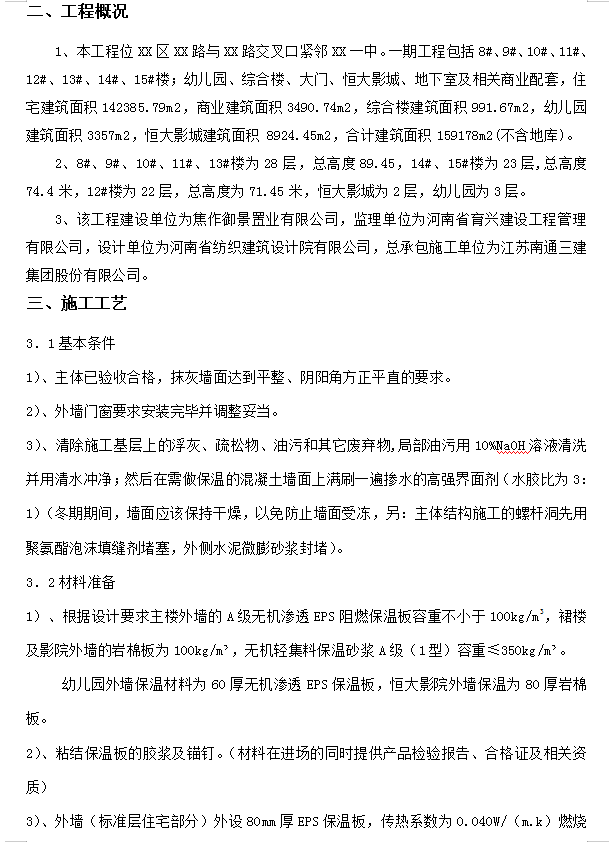

本工程位XX区XX路与XX路交叉口紧邻XX一中。一期工程包括8#、9#、10#、11#、12#、13#、14#、15#楼;幼儿园、综合楼、大门、恒大影城、地下室及相关商业配套,住宅建筑面积142385.79m2,商业建筑面积3490.74m2,综合楼建筑面积991.67m2,幼儿园建筑面积3357m2,恒大影城建筑面积 8924.45m2,合计建筑面积159178m2(不含地库)。
基本条件
1)、主体已验收合格,抹灰墙面达到平整、阴阳角方正平直的要求。
2)、外墙门窗要求安装完毕并调整妥当。
3)、清除施工基层上的浮灰、疏松物、油污和其它废弃物,局部油污用10%NaOH溶液清洗并用清水冲净;然后在需做保温的混凝土墙面上满刷一遍掺水的高强界面剂(水胶比为3:1)(冬期期间,墙面应该保持干燥,以免防止墙面受冻,另:主体结构施工的螺杆洞先用聚氨酯泡沫填缝剂堵塞,外侧水泥微膨砂浆封堵)。
基面处理
1)、基层墙面应清洁、干燥、平整并无松散的砂浆和杂物,门窗框架应安装到位。
2)、在施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度不得低于5 ℃、施工应避免直接雨淋。
3)、基层墙体的平整度不符合要求时,可采用聚合物水泥砂浆找平,用2m靠尺检查,最大偏差不大于5mm,超差部分应由土建方剔凿或用聚合物水泥砂浆修补平整。
粘贴保温板
1)、无机渗透EPS保温板及切割
应尽量使用标准尺寸的EPS保温板,标准板面尺寸为1200×600mm,厚度根据设计要求。板厚误差±2mm,大小面垂直。需使用非标准尺寸时,可用电热丝切割器或手用刀锯切割。

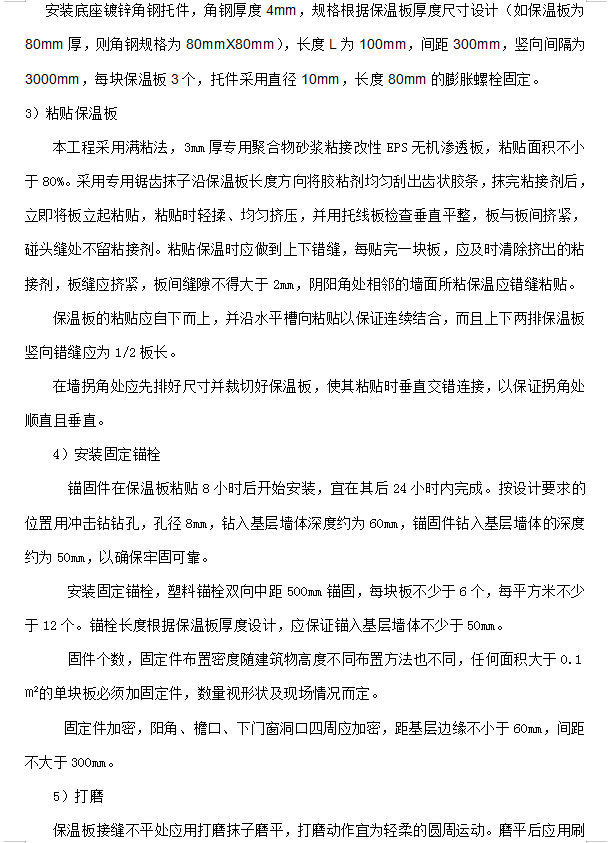

2)安装底座镀锌角钢托件
安装底座镀锌角钢托件,角钢厚度4mm,规格根据保温板厚度尺寸设计(如保温板为80mm厚,则角钢规格为80mmX80mm),长度L为100mm,间距300mm,竖向间隔为3000mm,每块保温板3个,托件采用直径10mm,长度80mm的膨胀螺栓固定。
3)粘贴保温板
本工程采用满粘法,3mm厚专用聚合物砂浆粘接改性EPS无机渗透板,粘贴面积不小于80%。采用专用锯齿抹子沿保温板长度方向将胶粘剂均匀刮出齿状胶条,抹完粘接剂后,立即将板立起粘贴,粘贴时轻揉、均匀挤压,并用托线板检查垂直平整,板与板间挤紧,碰头缝处不留粘接剂。粘贴保温时应做到上下错缝,每贴完一块板,应及时清除挤出的粘接剂,板缝应挤紧,板间缝隙不得大于2mm,阴阳角处相邻的墙面所粘保温应错缝粘贴。
保温板的粘贴应自下而上,并沿水平槽向粘贴以保证连续结合,而且上下两排保温板竖向错缝应为1/2板长。
在墙拐角处应先排好尺寸并裁切好保温板,使其粘贴时垂直交错连接,以保证拐角处顺直且垂直。
4)安装固定锚栓
锚固件在保温板粘贴8小时后开始安装,宜在其后24小时内完成。按设计要求的位置用冲击钻钻孔,孔径8mm,钻入基层墙体深度约为60mm,锚固件钻入基层墙体的深度约为50mm,以确保牢固可靠。
安装固定锚栓,塑料锚栓双向中距500mm锚固,每块板不少于6个,每平方米不少于12个。锚栓长度根据保温板厚度设计,应保证锚入基层墙体不少于50mm。
固件个数,固定件布置密度随建筑物高度不同布置方法也不同,任何面积大于0.1㎡的单块板必须加固定件,数量视形状及现场情况而定。
固定件加密,阳角、檐口、下门窗洞口四周应加密,距基层边缘不小于60mm,间距不大于300mm。
5)打磨
保温板接缝不平处应用打磨抹子磨平,打磨动作宜为轻柔的圆周运动。磨平后应用刷子将碎屑清理干净。磨平时间在保温板粘贴24小时后进行,以避免对保温板粘贴层的扰动。
6)抹保温板罩面砂浆(附耐碱网格布)。
抹面层施工应符合下列要求:
A. 抹抹面胶浆前应根据设计要求做好滴水槽。
B. 在门窗洞口四角沿45o方向铺贴一层400mm×300mm 耐碱玻纤网。
C. 按层高、窗台高和过梁高将耐碱玻纤网裁好备用,长度宜为3000mm 左右,耐碱玻纤网的包边应剪掉。
D. 在保温板表面抹第一道抹面胶浆,静停12h,然后在其表面再薄抹第二道抹面胶浆,将耐碱玻纤网压入第二道抹面胶浆,铺贴要平整、无褶皱,然后在其表面薄抹第三道抹面胶浆,以面层凝固后露出耐碱玻纤网暗格为宜,抹面胶浆总厚度为5mm。
E. 耐碱玻纤网应自上而下沿外墙铺设,搭接宽度不小于100mm,大阳角的部位网格布采用相互包过去200mm,详见下附图。
F. 铺贴碱玻纤网,禁止干贴和干搭接。
G. 抹面胶浆施工间歇应在自然断开处,以方便后续施工的搭接。在连续墙面上如需停顿,第二道抹面胶浆不应完全覆盖已铺好的耐碱玻纤网,需与耐碱玻纤网、第二道抹面胶浆形成台阶形坡茬,留茬间距不小干150mm。
H. 抹面胶浆施工完后,应检查平整、垂直及阴阳角方正,不符合要求的应使用抹面胶浆进行修补。严禁在此面层上抹普通水泥砂浆腰线、窗口套线等。
I. 抹面胶浆和耐碱玻纤网铺设完毕后,不得挠动,静置养护不少于24h,才可进行下一道工序的施工,在寒冷潮湿气候条件下,还应适当延长养护时间。
J. 凡在贴粘在保温板侧边外露处(如门窗口、外墙四周、阳台等处),都应做网格布翻包处理,翻包尺寸不小于100mm。
K. PVC护角做法:建筑墙体阳角及门窗上口采用通长PVC护角(滴水线)粘贴加固。
