住宅装修工程施工工艺和质量标准 50P

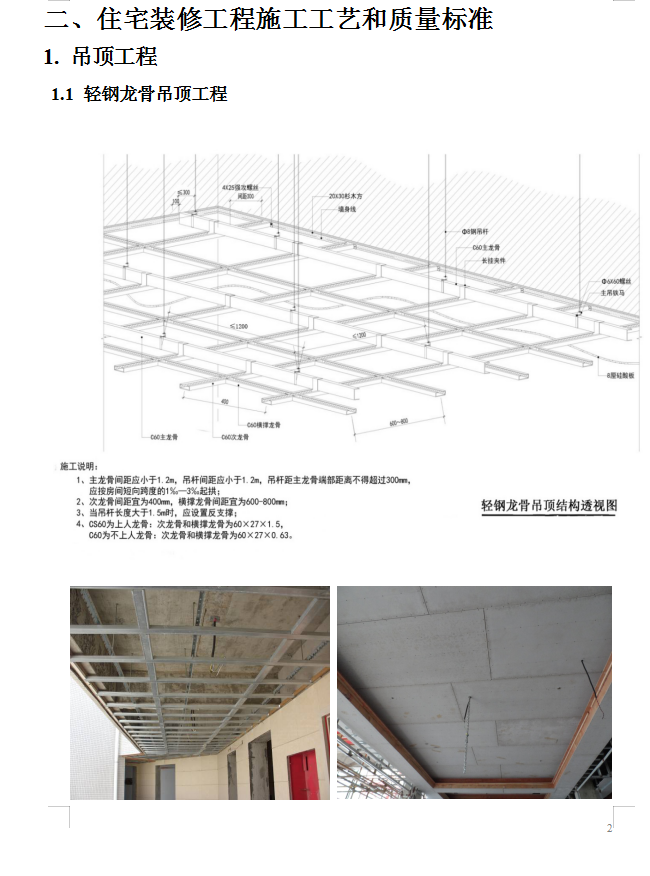

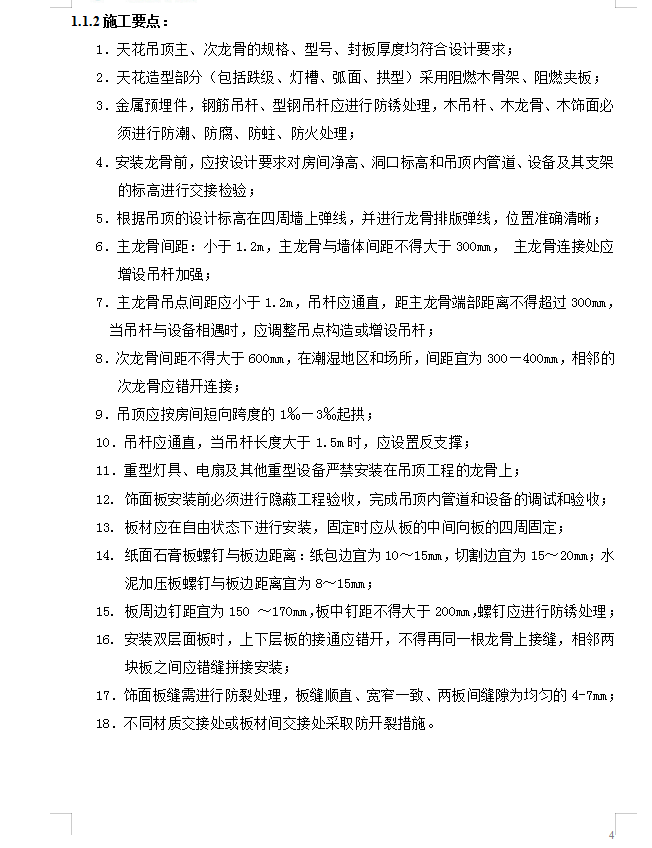

轻钢龙骨吊顶工程
1.天花吊顶主、次龙骨的规格、型号、封板厚度均符合设计要求;
2.天花造型部分(包括跌级、灯槽、弧面、拱型)采用阻燃木骨架、阻燃夹板;
3.金属预埋件,钢筋吊杆、型钢吊杆应进行防锈处理,木吊杆、木龙骨、木饰面必须进行防潮、防腐、防蛀、防火处理;
4.安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验;
5.根据吊顶的设计标高在四周墙上弹线,并进行龙骨排版弹线,位置准确清晰;
6.主龙骨间距:小于1.2m,主龙骨与墙体间距不得大于300mm, 主龙骨连接处应增设吊杆加强;
7.主龙骨吊点间距应小于1.2m,吊杆应通直,距主龙骨端部距离不得超过300mm,当吊杆与设备相遇时,应调整吊点构造或增设吊杆;
8.次龙骨间距不得大于600mm,在潮湿地区和场所,间距宜为300—400mm,相邻的次龙骨应错开连接;
9.吊顶应按房间短向跨度的1‰—3‰起拱;
10.吊杆应通直,当吊杆长度大于1.5m时,应设置反支撑;
11.重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上;
12. 饰面板安装前必须进行隐蔽工程验收,完成吊顶内管道和设备的调试和验收;
13. 板材应在自由状态下进行安装,固定时应从板的中间向板的四周固定;
14. 纸面石膏板螺钉与板边距离:纸包边宜为10~15mm,切割边宜为15~20mm;水泥加压板螺钉与板边距离宜为8~15mm;
15. 板周边钉距宜为150 ~170mm,板中钉距不得大于200mm,螺钉应进行防锈处理;
16. 安装双层面板时,上下层板的接通应错开,不得再同一根龙骨上接缝,相邻两块板之间应错缝拼接安装;
17.饰面板缝需进行防裂处理,板缝顺直、宽窄一致、两板间缝隙为均匀的4-7mm;
18.不同材质交接处或板材间交接处采取防开裂措施。

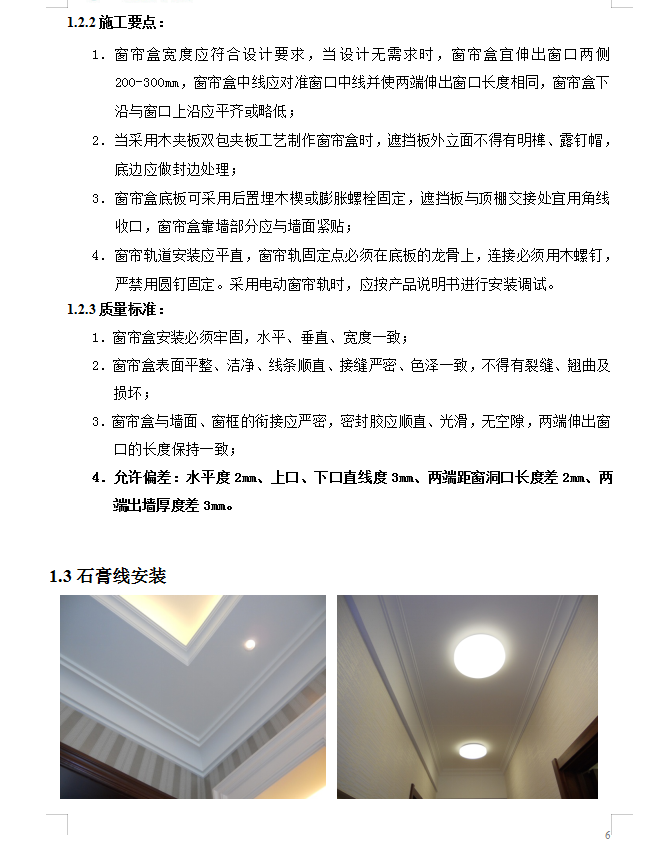

窗帘盒安装
1.窗帘盒宽度应符合设计要求,当设计无需求时,窗帘盒宜伸出窗口两侧200-300mm,窗帘盒中线应对准窗口中线并使两端伸出窗口长度相同,窗帘盒下沿与窗口上沿应平齐或略低;
2.当采用木夹板双包夹板工艺制作窗帘盒时,遮挡板外立面不得有明榫、露钉帽,底边应做封边处理;
3.窗帘盒底板可采用后置埋木楔或膨胀螺栓固定,遮挡板与顶棚交接处宜用角线收口,窗帘盒靠墙部分应与墙面紧贴;
4.窗帘轨道安装应平直,窗帘轨固定点必须在底板的龙骨上,连接必须用木螺钉,严禁用圆钉固定。采用电动窗帘轨时,应按产品说明书进行安装调试。
