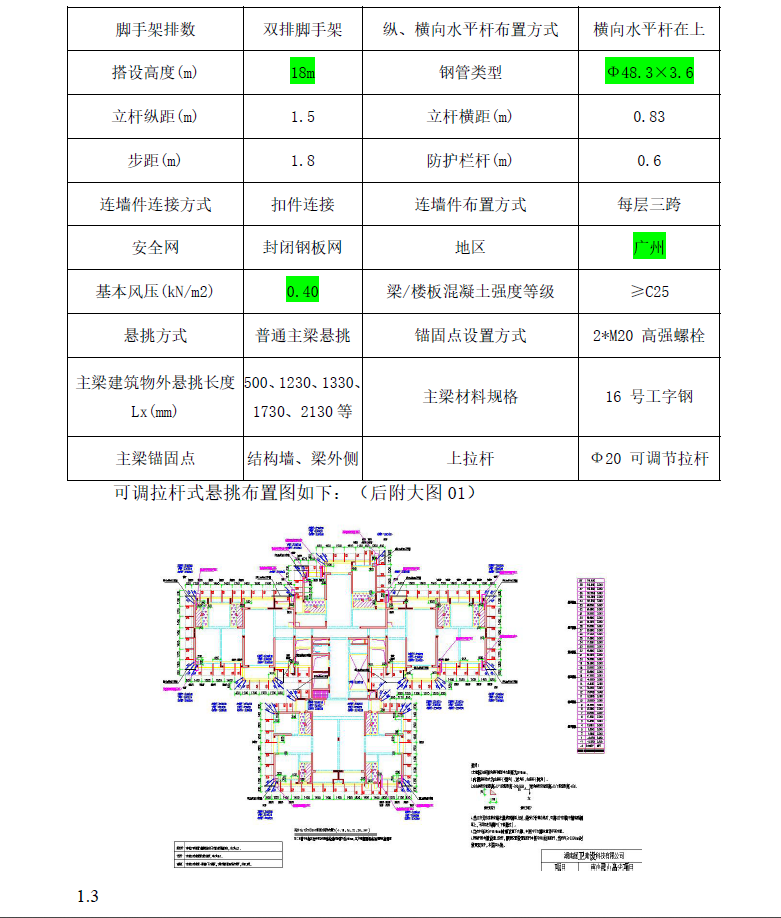

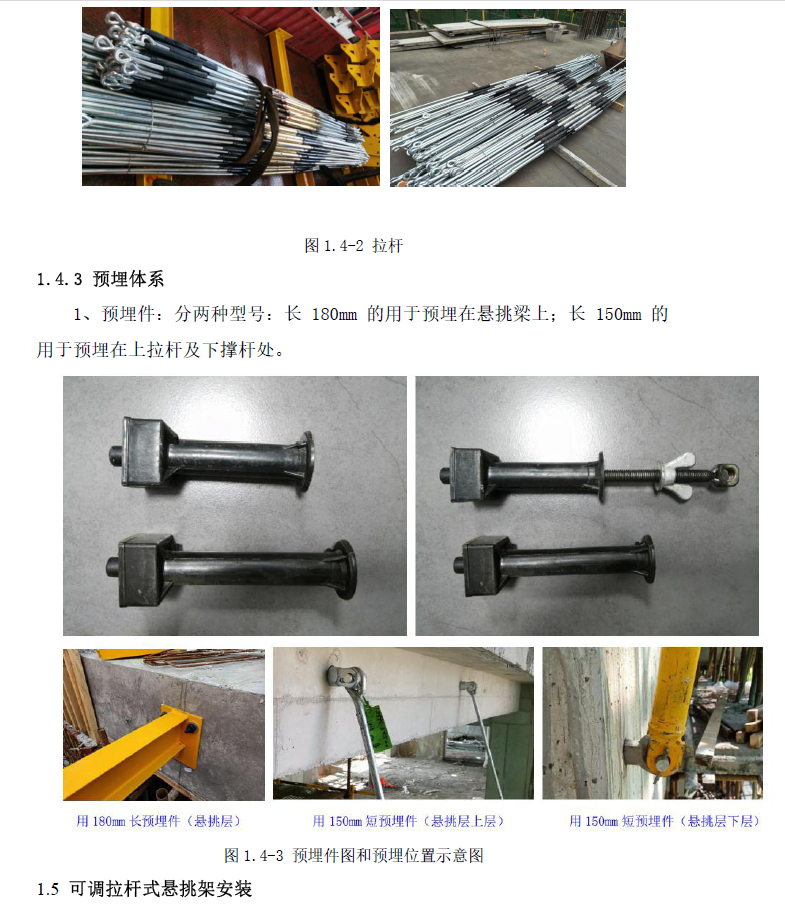

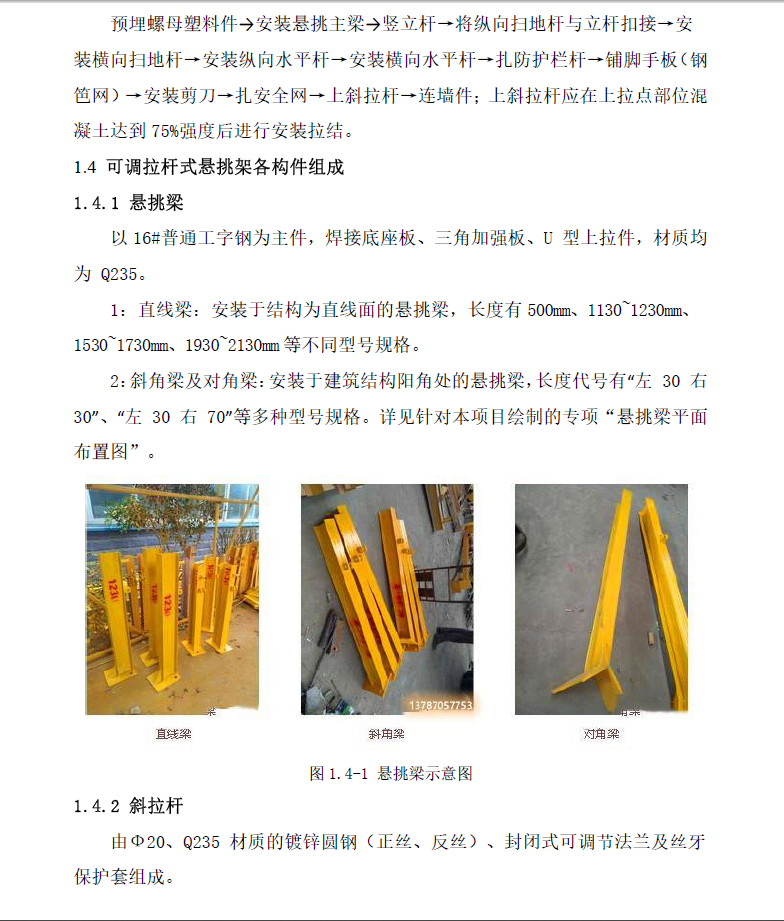

1、脚手架的设计力求做到结构安全可靠,造价经济合理;
2、确保脚手架在使用周期内安全、稳定、牢靠;
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修;
4、脚手架在搭设及拆除过程中要符合工程施工进度要求,操作人员需取得特殊作业人员资格上岗证;
5、定位放线工作完毕,并经相关单位复核无误;
6、项目总工应提前组织项目部技术、生产人员熟悉图纸、图纸会审及相关规范等内容,认真学习掌握施工图及规范的内容、要求和特点;
7、完成脚手架方案的编制,并组织相关人员严格按三级交底程序对施工班组进行方案交底。
