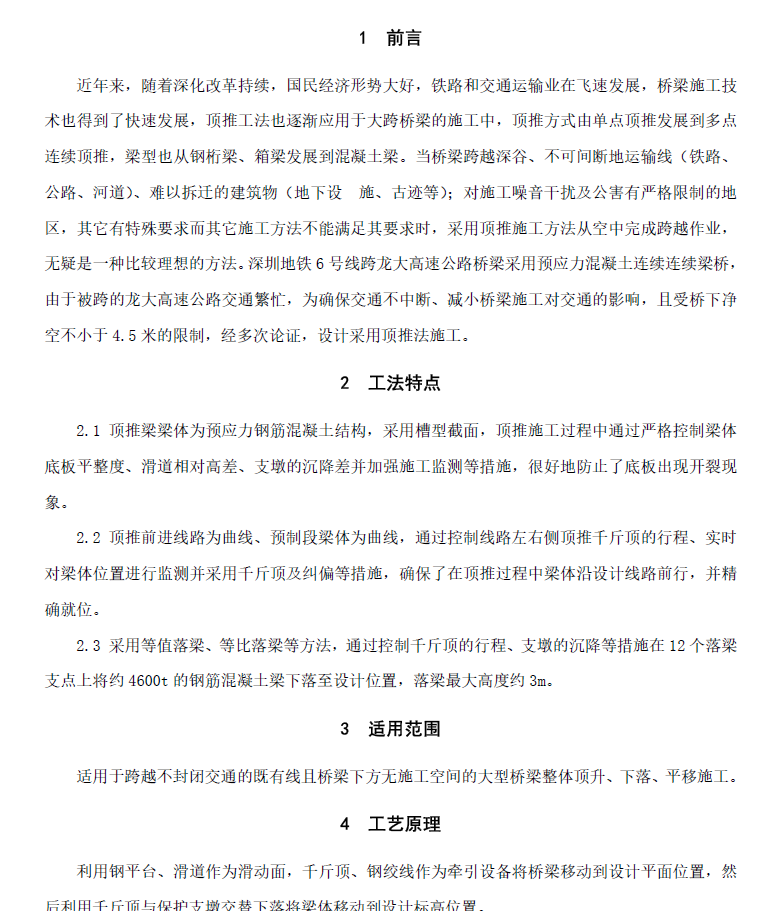

地铁W 型变截面曲线连续梁顶推施工工法适用于跨越不封闭交通的既有线且桥梁下方无施工空间的大型桥梁整体顶升、下落、平移施工
顶推梁梁体为预应力钢筋混凝土结构,采用槽型截面,顶推施工过程中通过严格控制梁体底板平整度、滑道相对高差、支墩的沉降差并加强施工监测等措施,很好地防止了底板出现开裂现
象。
顶推前进线路为曲线、预制段梁体为曲线,通过控制线路左右侧项推千斤顶的行程、实时对梁体位置进行监测并采用千斤顶及纠偏等措施,确保了在顶推过程中梁体沿设计线路前行,并精确就位。
采用等值落梁、等比落梁等方法,通过控制千斤顶的行程、支墩的沉降等措施在12个落梁支点上将约4600t的钢筋混凝土梁下落至设计位置,落梁最大高度约3m.
