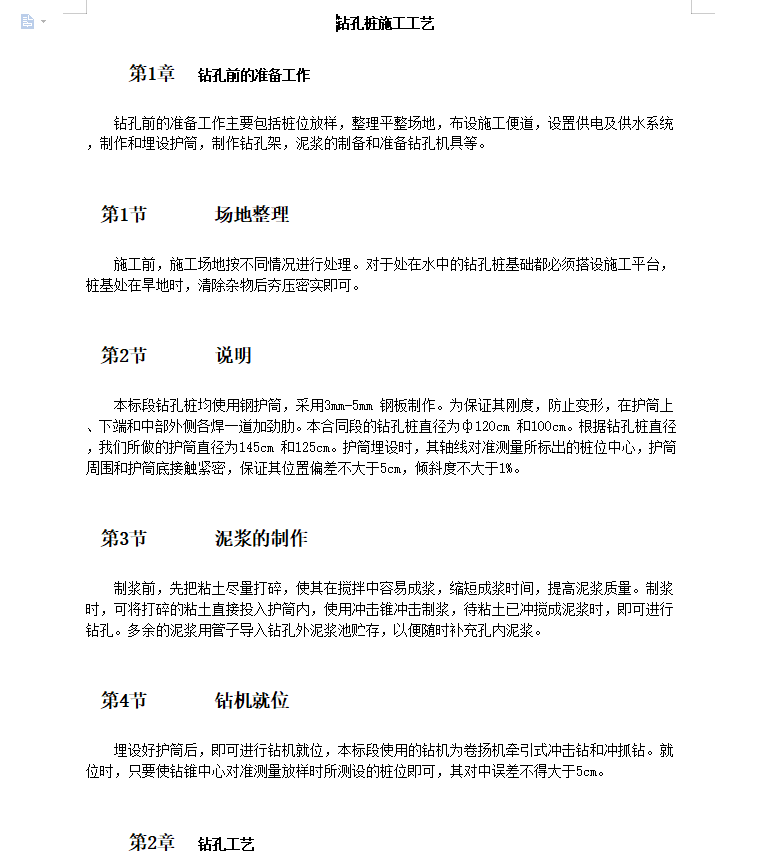

钻孔前的准备工作:钻孔前的准备工作主要包括桩位放样,整理平整场地,布设施工便道,设置供电及供水系统,制作和埋设护筒,制作钻孔架,泥浆的制备和准备钻孔机具等。
场地整理:施工前,施工场地按不同情况进行处理。对于处在水中的钻孔桩基础都必须搭设施工平台,桩基处在旱地时,清除杂物后夯压密实即可。
泥浆的制作:制浆前,先把粘土尽量打碎,使其在搅拌中容易成浆,缩短成浆时间,提高泥浆质量。制浆时,可将打碎的粘土直接投入护筒内,使用冲击锥冲击制浆,待粘土已冲搅成泥浆时,即可进行钻孔。多余的泥浆用管子导入钻孔外泥浆池贮存,以便随时补充孔内泥浆。

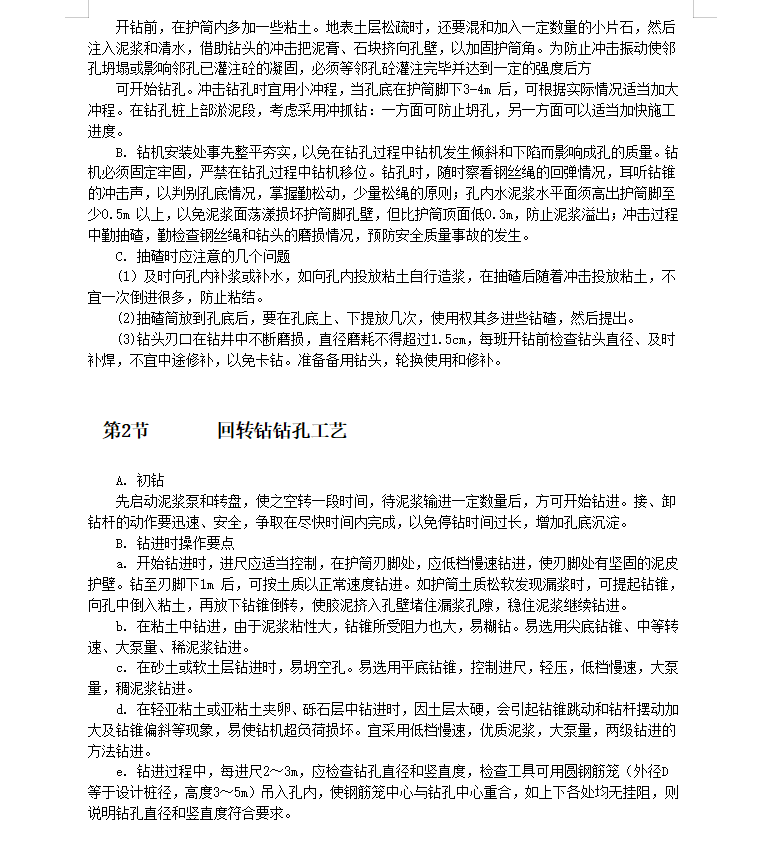

初钻
先启动泥浆泵和转盘,使之空转一段时间,待泥浆输进一定数量后,方可开始钻进。接、卸钻杆的动作要迅速、安全,争取在尽快时间内完成,以免停钻时间过长,增加孔底沉淀。
B. 钻进时操作要点
a. 开始钻进时,进尺应适当控制,在护筒刃脚处,应低档慢速钻进,使刃脚处有坚固的泥皮护壁。钻至刃脚下1m 后,可按土质以正常速度钻进。如护筒土质松软发现漏浆时,可提起钻锥,向孔中倒入粘土,再放下钻锥倒转,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。
b. 在粘土中钻进,由于泥浆粘性大,钻锥所受阻力也大,易糊钻。易选用尖底钻锥、中等转速、大泵量、稀泥浆钻进。
c. 在砂土或软土层钻进时,易坍空孔。易选用平底钻锥,控制进尺,轻压,低档慢速,大泵量,稠泥浆钻进。
d. 在轻亚粘土或亚粘土夹卵、砾石层中钻进时,因土层太硬,会引起钻锥跳动和钻杆摆动加大及钻锥偏斜等现象,易使钻机超负荷损坏。宜采用低档慢速,优质泥浆,大泵量,两级钻进的方法钻进。
e. 钻进过程中,每进尺2~3m,应检查钻孔直径和竖直度,检查工具可用圆钢筋笼(外径D 等于设计桩径,高度3~5m)吊入孔内,使钢筋笼中心与钻孔中心重合,如上下各处均无挂阻,则说明钻孔直径和竖直度符合要求。
