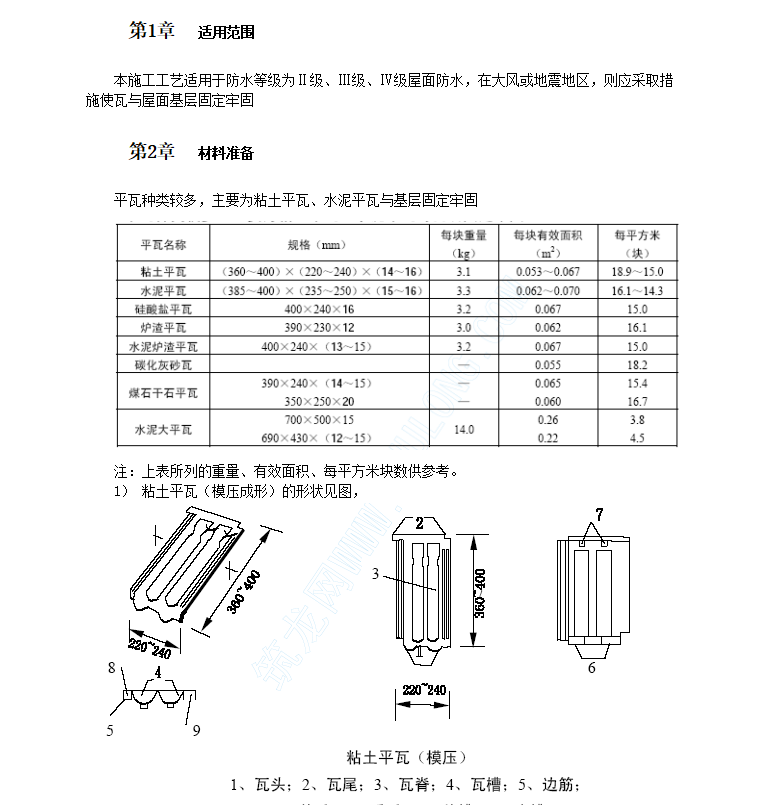

本施工工艺适用于防水等级为Ⅱ级、Ⅲ级、Ⅳ级屋面防水,在大风或地震地区,则应采取措施使瓦与屋面基层固定牢固。

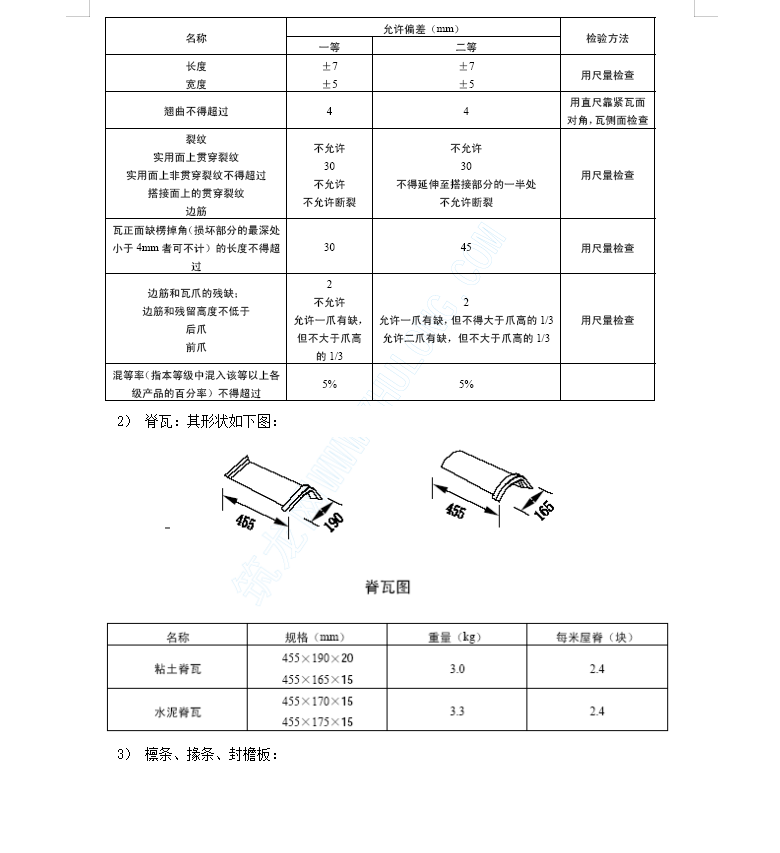

基层上的的灰尘、杂物清扫干净后,自上而下、平行于屋脊干铺一层卷材。卷材搭接顺序流水方向,搭接宽度不少于50mm。按设计要求间距在卷材上钉顺水条压实。顺水条表面应平整。

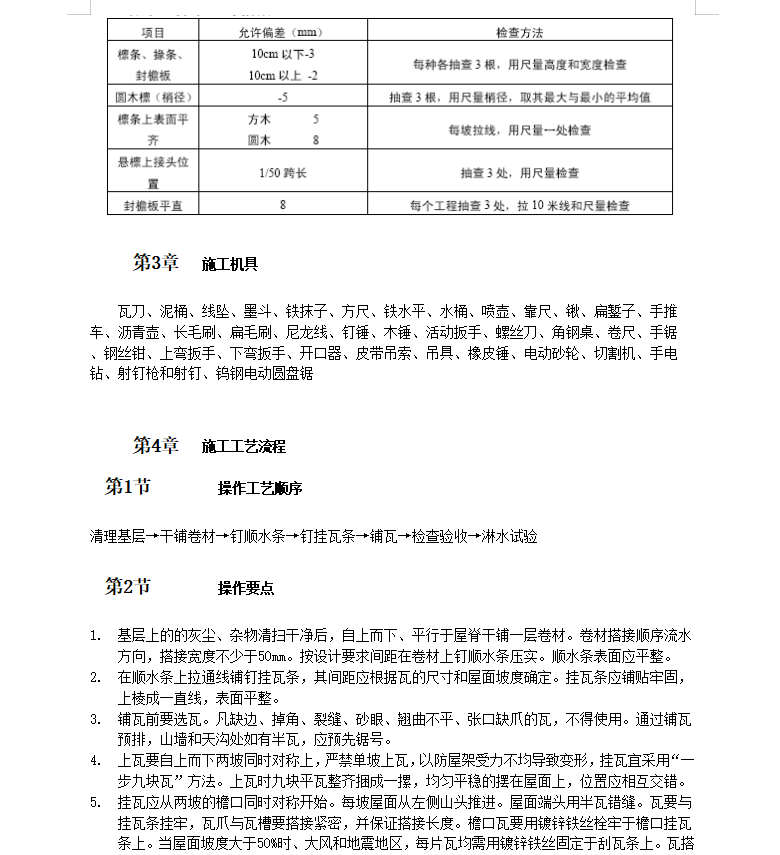

挂瓦应从两坡的檐口同时对称开始。每坡屋面从左侧山头推进。屋面端头用半瓦错缝。瓦要与挂瓦条挂牢,瓦爪与瓦槽要搭接紧密,并保证搭接长度。檐口瓦要用镀锌铁丝栓牢于檐口挂瓦条上。当屋面坡度大于50%时、大风和地震地区,每片瓦均需用镀锌铁丝固定于刮瓦条上。瓦搭接要避开主导风向,以防漏水。檐口要铺成一条直线,瓦头挑出檐口长度50~70 mm。天沟处的瓦要根据宽度及斜度弹线锯料,沟边瓦要按设计规定伸入天沟内50~70 mm,靠近屋脊瓦处的第一排瓦应用水泥砂浆固定牢。但切忌灰浆突出瓦外,以防止此处渗漏。整坡瓦面应平整,行列横平竖直,无翘角和张口现象。
