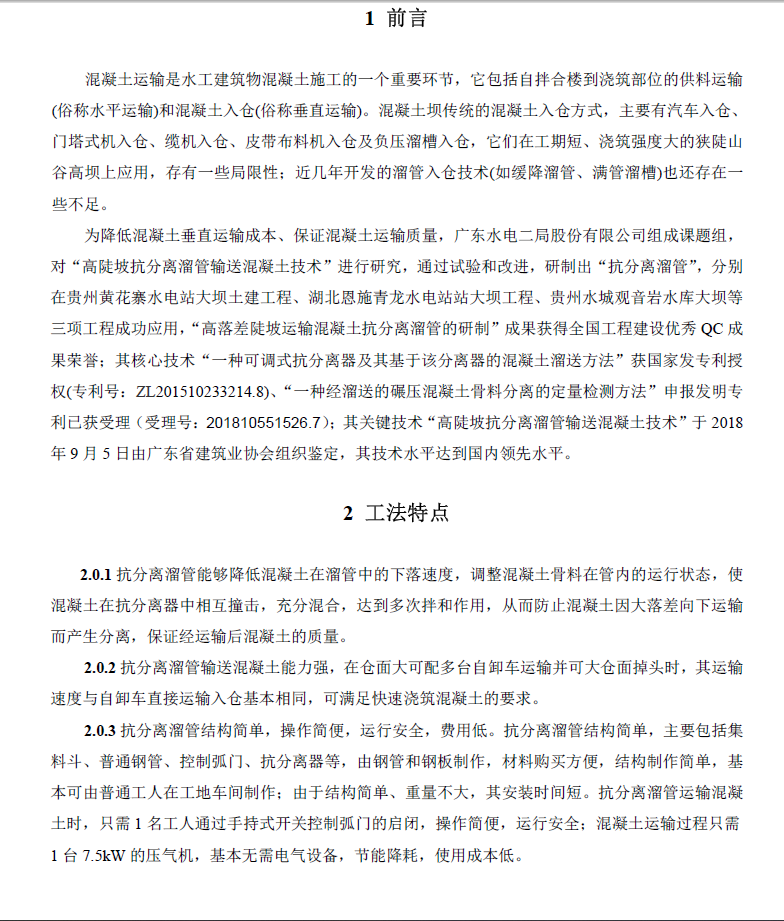

高陡坡抗分离溜管输送混凝土施工工法
混凝土运输是水工建筑物混凝土施工的一个重要环节,它包括自拌合楼到浇筑部位的供料运输(俗称水平运输)和混凝土入仓(俗称垂直运输)。混凝土坝传统的混凝土入仓方式,主要有汽车入仓、门塔式机入仓、缆机入仓、皮带布料机入仓及负压溜槽入仓,它们在工期短、浇筑强度大的狭陡山谷高坝上应用,存有一些局限性;近几年开发的溜管入仓技术(如缓降溜管、满管溜槽)也还存在一些不足。
