竣工验收资料

1
竣工验收资料

结合我省实际情况调整后与《人民防空工程质量验收与评价标准》的区别:
仅对人防工程质量进行验收,不进行工程质量优良评价;
对分部工程进行调整,将建筑装饰装修工程、给水排水工程、通风与空调工程、建筑电气安装工程整合为建筑装修及设备(部分)工程。调整后的分部工程有:防水工程、结构工程、孔口防护工程、建筑装修及设备(部分)工程等4个分部工程;
检验批验收增加检验批检查记录表(原始检查记录),并对部分检验批验收内容进行调整。
编制人民防空工程质量验收资料的依据:
《人民防空工程质量验收与评价标准》(RFJ 01-2015)
《人民防空工程施工及验收规范》(GB 50134-2004)
《人民防空地下室设计规范》(GB 50038-2005)
《地下工程防水技术规范》(GB 50508-2008)
人防工程验收划分为:单位工程、分部工程、分项工程、检验批(增加检验批检查)等4个验收单位。
1、检验批验收(增加检验批检查记录表)
检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。
检验批的划分:按进场检验、加工制作、安装、结构层、变形缝、后浇缝、施工段、防护单元等划分检验批。

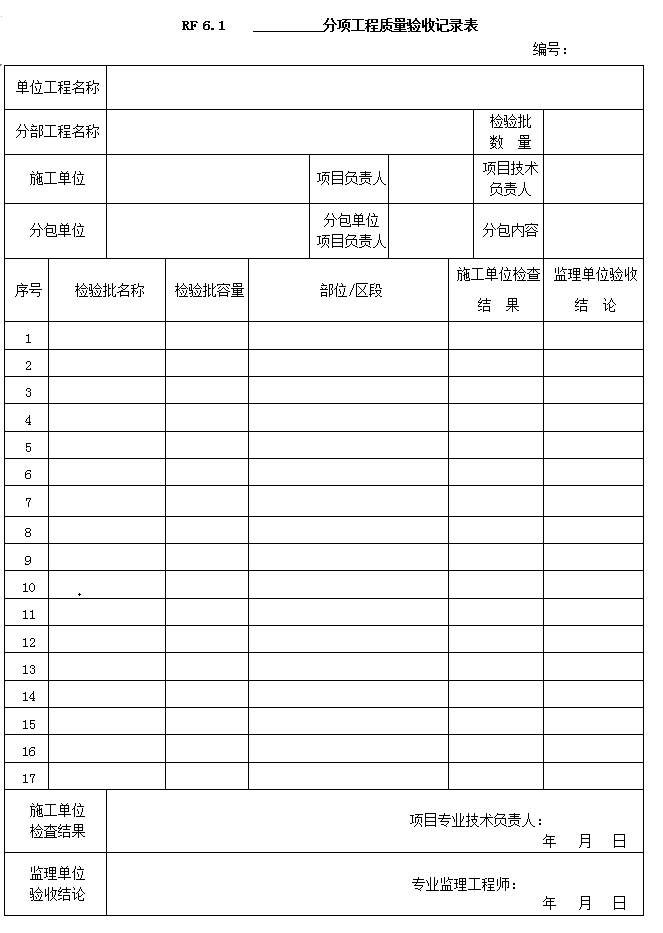

2、分项工程验收
分项工程应由专业监理工程师组织施工单位项目专业技术负责人等进行验收。
3、分部工程验收
分部工程应由总监理工程师组织施工单位项目负责人和技术负责人,设计单位项目负责人等进行验收。
分部工程共四个分部,分别为防水工程、结构工程、孔口防护工程、建筑装修及设备(部分)工程。
各分部工程验收包含:分部工程验收记录、分部工程观感质量检查、分部工程功能检测、分部工程质量控制资料核查等。
4、单位工程验收(竣工验收)
单位工程应由建设单位项目负责人组织各参加单位负责人进行验收。
验收内容:工程资料核查、实地查验工程质量。
验收记录:单位工程质量控制资料核查记录;单位工程功能检测记录;单位工程观感质量检查记录;单位工程质量竣工验收记录。
人防设备厂施工资料
(一)人防设备验收
(二)人防设备资料内容:
企业法人营业执照、税务登记证、人民防空专用设备生产和安装从业能力达标企业证书、质量管理体系认证证书;(复印件加盖单位公章)
项目组成人员名单(盖单位公章)及人员资格证;
项目所用人防设备清单(盖单位公章);
设备合格证(合格证原件);

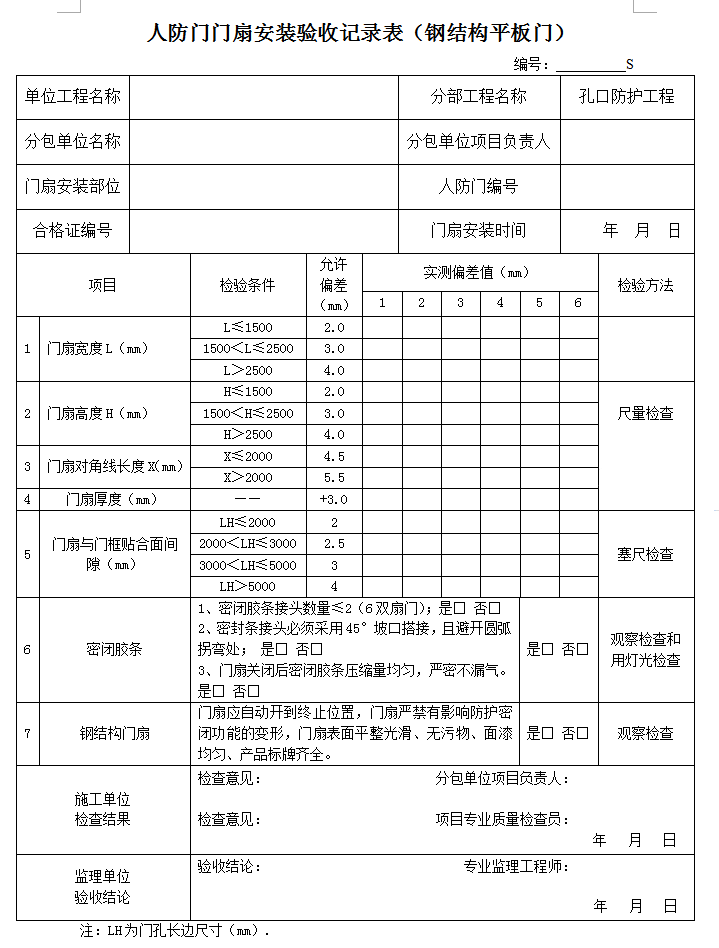

人防门框,平战转换封堵预埋构件,防爆波呼唤按钮,战时风、水、电穿墙管等等设备安装验收记录(按设备进场报审表、设备清单、产品出厂质量检测报告、安装验收报验记录、安装验收记录表的顺序整理);
人防门扇、防爆波活门、自动排气活门、防爆超压排气活门、防爆波呼唤按钮等等设备安装验收记录(按材料进场报审表、设备清单、产品出厂质量检测报告、安装验收报验记录、安装验收记录表的顺序整理);
人防设备所用生产材料资料(材料出厂合格证及检测报告、材料进厂复验报告)。
2
竣工资料内容

第一部分  文件资料
  • 人防部门关于人防工程建设的批准文件;
  • 建设工程规划许可证、建设工程施工许可证;
  • 施工,监理单位营业执照,资质证书;
  • 施工,监理单位项目组成人员名单;
  • 设计审查机构对人防工程施工图设计文件的审查合格书;
  • 图纸会审、设计变更通知书和技术变更核文件;
  • 人防工程战时、平时竣工图(蓝图且盖竣工章);
第二部分  质量监督资料
  • 人防工程质量监督注册文件;
  • 人防工程质量监督巡查记录(核查通知书、自查记录、质量监督记录、整改回复单,监督记录内容有:技术交底、防水、底板、墙体、顶板、主体验收、竣工资料核查、预验收、竣工验收等。);
第三部分  工程质量评价文件
  • 竣工验收报告、竣工验收备案表(一式三份原件)
  • 施工单位工程质量自评报告(加盖施工单位公章及项目经理执业注册章);
  • 监理单位工程质量评估报告(加盖监理单位公章及总监执业注册章);
  • 设计单位工程质量检查文件(加盖设计单位公章);
  • 地勘单位出具地基基础持力层认证报告(单建式人防工程);
  • 人防设备竣工检测合格报告;
  • 施工单位签署的工程质量保修书;
第四部分  竣工验收记录
  • 工程竣工验收通知书;
  • 工程竣工验收方案;
  • 单位工程质量竣工验收记录;
  • 单位工程质量控制资料核查记录;
  • 单位工程功能检测记录;
  • 单位工程观感质量检查记录;
第五部分  施工质量管理资料
  • 施工现场质量管理检查记录;
  • 防水工程分部:
(1)材料进场报审、材料出厂质量合格证及出厂检测报告、见证取样记录、试验报告;(防水混凝土、防水材料)
(2)分部工程验收记录、分项工程验收、检验批验收(附检验批各项质量验收记录)、隐蔽验收、试验记录;
  • 结构工程分部
(1)材料进场报审、材料出厂质量合格证、见证取样记录、试验报告(钢筋、水泥、砂石、外加剂、商品砼、钢筋焊接及机械连接、钢筋植筋拉拔、混泥土配合比等等);
(2)分部工程验收、分项工程验收、检验批验收(附检验批各项质量验收记录)、隐蔽验收、试验记录;
  • 孔口防护工程分部
(1)材料进场报审、材料出厂质量合格证、见证取样记录、试验报告;(人防设备、密闭穿墙管等)
(2)分部工程验收、分项工程验收、检验批验收(附检验批各项质量验收记录)、隐蔽验收、试验记录;
(3)人防防护设备生产和安装企业施工资料;
  • 建筑装修及设备(部分)工程
(1)材料进场报审、材料出厂质量合格证、见证取样记录、试验报告;
(2)分部工程验收、分项工程验收、检验批验收(附检验批各项质量验收记录)、隐蔽验收、试验记录;
实体质量检查

1、人防防护设备质量检查:
(1)人防门门扇应能正常开启至设计位置;
(2)人防门门扇启闭应灵活,门扇启闭力、门扇与门框贴合度应符合规范要求;
(3)门扇密封胶条安装要求:接头处采用45°坡口搭接,单扇人防门胶条接头不宜超过2个,胶条与门扇应固定牢靠,涂抹油漆时不得覆盖密封胶条,以免影响胶条密闭性能;
(4)人防门门扇标牌制作要求:字迹应清晰可辨,明确门扇材质、型号、生产厂家等信息,要求准确无误,且标识与实物相符;
(5)防爆波地漏、预埋战时套管及封堵预埋件应清理干净被做防腐处理;
(6)人防防爆波呼唤按钮是否安装并达到使用要求。
2、人防工程口部战时染毒房间(防毒通道、密闭通道、扩散室、除尘室、滤毒室等)墙面、顶面及底面应用1:2的水泥砂浆清光,为可刷油漆,不得涂刷大白浆、瓷粉、乳胶漆等,对人防工程内掩蔽区装修可按平时设计要求进行(顶板底部不应抹灰,平时吊顶设置轻质坚固的龙骨,吊顶饰面材料应方便拆卸);
3、人防战时水箱供水管是否按设计要求与市政管网接通并引入防空地下室;
4、平时给排水管、消防管穿人防围护结构(外墙、临空墙、单元隔墙、密闭墙、顶板、底板等)处安装时应满足人防设计及规范要求:
(1)管道必须从人防围护结构中预埋的密闭穿墙套管内穿越,严禁后开洞;
(2)管道应在防护区内距墙板不大于200mm处安装公称压力不小于1.0MPa的闸阀或截止阀,阀门材质为铜芯或不锈钢,闸阀应安装在直管段,不得先转弯、变径或接三通后再安装闸阀;闸阀前应按设计及规范要求采用钢性管,闸阀后可采用满足平时设计及规范要求的管材;
(3)当管道从人防口部进出时应在防护密闭门的内侧设置处闸阀;
(4)管道穿人防单元隔墙时应在墙体两侧安装闸阀;
(5)消防喷淋安装时若在人防墙体上漏埋密闭穿墙套管,可从人防门上预埋战时电气备用管内穿墙;
(6)穿人防围护结构处的管材(钢性管)及闸阀进场应报验,其质量证明文件需归入人防工程竣工资料。
5、平时电缆桥架穿越人防围护结构时必须从预埋的密闭穿墙套管内穿越,必须一线一管安装,严禁后开洞。
6、平时电话、电视、监控等弱电需穿人防围护结构未预埋密闭穿墙套管时,可从人防门上预埋战时电气备用管内穿越,严禁后开洞。
7、人防门扇安装、调试、验收完毕后,常开人防门扇应垫可靠支撑。
8、人防顶板中穿线管跨人防墙防护密闭处理预埋防护密闭接线盒应穿线后清理干净并安装防护盖板。
9、人防工程标识标牌是否按现行省人防办技术要求制作和安装完成。
10、人防楼梯、电站通风竖井是否施工至设计标高,并有防倒塌措施。
11、不涉及检修和预留要求的水电套管和防护密闭接线盒应按人防水施、电施图集和设计要求填充封堵。
