中国华西一公司冠泽金融中心项目,克服工作面的限制条件,采用成品化粪池,在满足功能需求的同时,具有施工快、成本低、工期短等优点,下面将详细介绍此应用。





商砼整体式化粪池


设计特点


该化粪池采用整体成型的模具制作,密封性好,其容量、承载能力、抗腐蚀能力满足设计要求,项目采用直壁开挖,直接吊装的形式进行安装(化粪池宽2.9m),免除了地连墙破除、支护施工、单侧支模及外部协调等问题。
适用范围


替代传统钢筋混凝土化粪池,适用范围为:住宅小区、学校、宾馆饭店、写字楼、医院、营房、公共厕所、新农村建设、小区市政改造、生态旅游风景区等,工业建筑和民用建筑生活污水的局部处理。

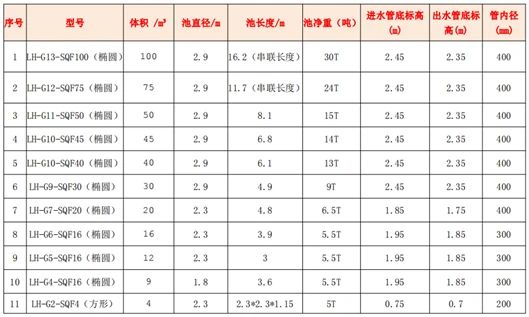

钢筋混凝土商砼规格尺寸表:

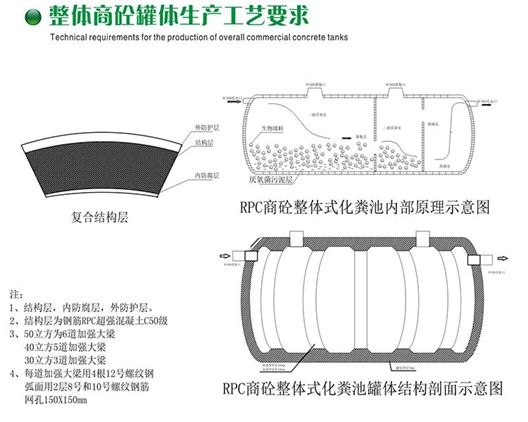

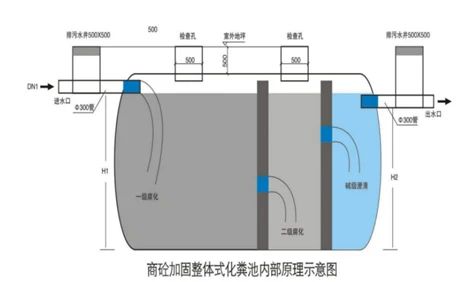

工艺原理

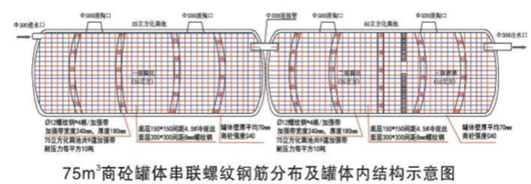

采用的整体成型工艺及独特的内曲面设计,明显地提高了抗压强度,比普通玻璃钢化粪池提高 3-5 倍,与钢筋混凝土浇筑化粪池强度相当。


工艺流程


土方(直壁)开挖→垫层施工→化粪池吊装→回填夯实、检修井砌筑

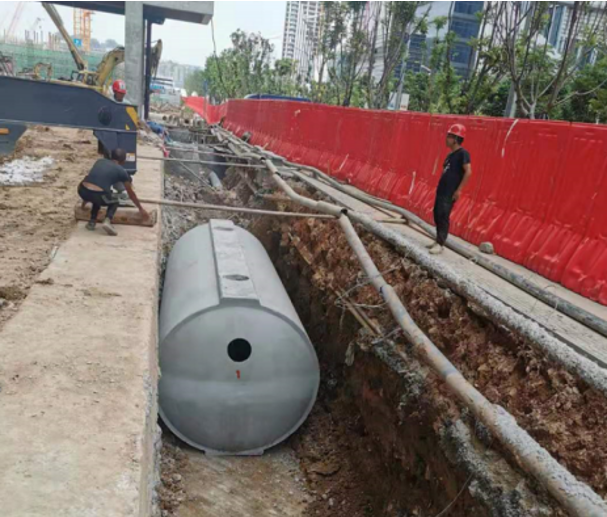

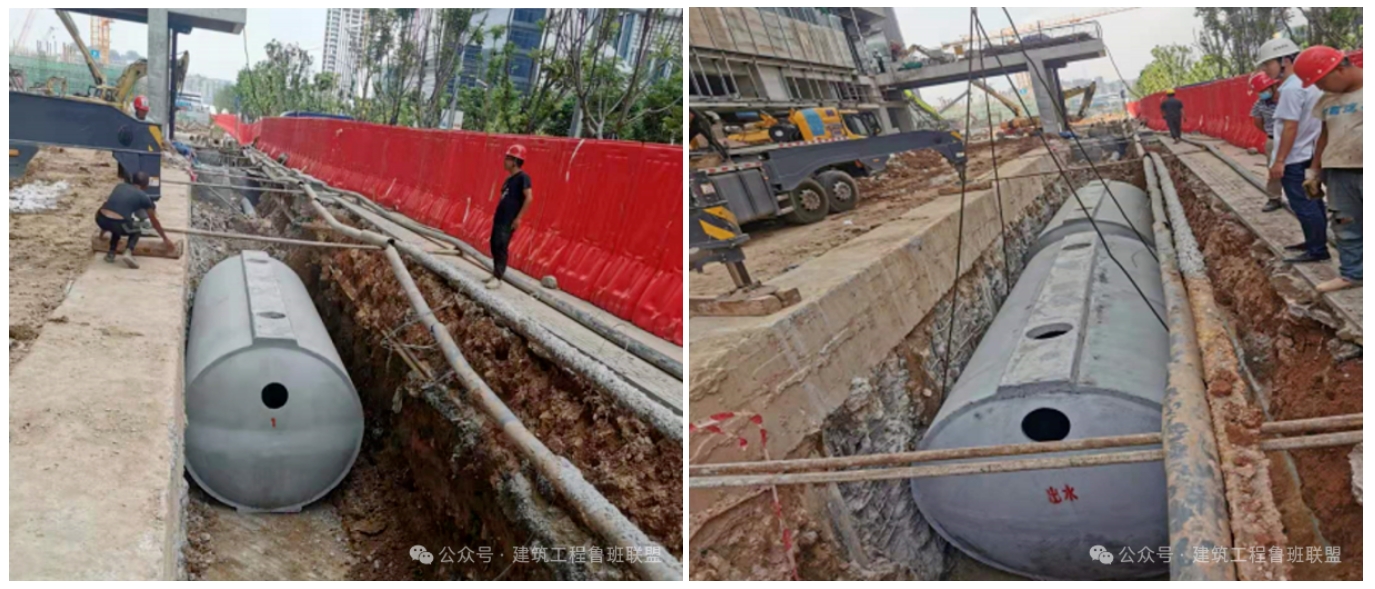

现场吊装

技术经济效益分析


【工期】

采用成品化粪池节约工期15天以上,规避了深基坑重大危险源,得到甲方和监理的认可。

【经济】

100m³容积传统工艺成本:

混凝土工程+钢筋工程+模板工程=26941.73+39474+17775.65=84191.38(元)

100m³成品化粪池成本:

采购+运费+税+吊装费用=32500+2000=34500(元)

34500/84191.38=41%
所以成品化粪池成本为钢筋混凝土化粪池的41%
