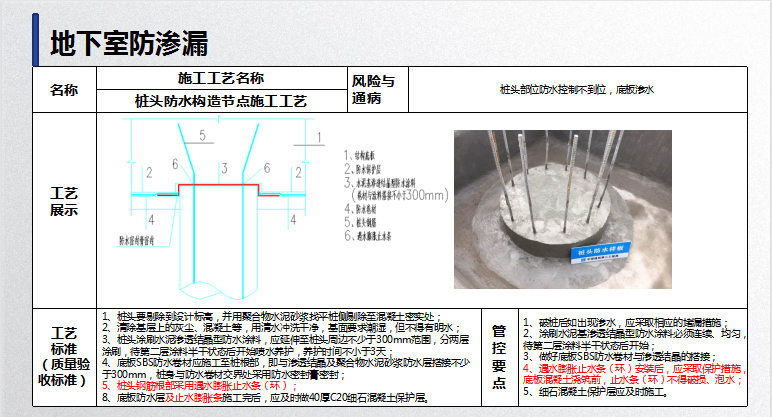

桩头防水构造节点施工工艺:风险与通病:桩头部位防水控制不到位,底板渗水。工艺
标准:1、桩头要剔除到设计标高,并用聚合物水泥砂浆找平桩侧剔除至混凝土密实处;2、清除基层上的灰尘、混凝土等,用清水冲洗干净,基面要求潮湿,但不得有明水;3、桩头涂刷水泥渗透结晶型防水涂料,应延伸至桩头周边不少于300mm范围,分两层涂刷,待第二层涂料半干状态后开始喷水养护,养护时间不小于3天;4、底板SBS防水卷材应施工至桩根部,即与渗透结晶及聚合物水泥砂浆防水层搭接不少于300mm,桩身与防水卷材交界处采用防水密封膏密封;5、桩头钢筋根部采用遇水膨胀止水条(环);8、底板防水层及止水膨胀条施工完后,应及时做40厚C20细石混凝土保护层。
