隐蔽工程验收程序手册 7P

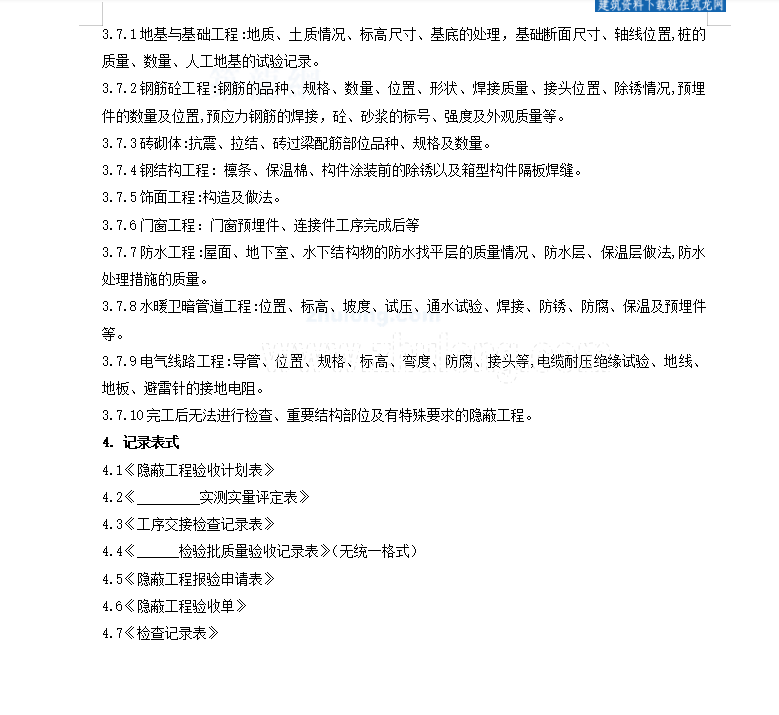

引用管理制度:项目质量管理制度,适用范围:适用于公司承建工程施工的隐蔽工程验收活动。工作程序:项目开工之前,项目工程师结合工程特点,在施工组织设计中编写《隐蔽工程验收计划表》,指导工程施工。

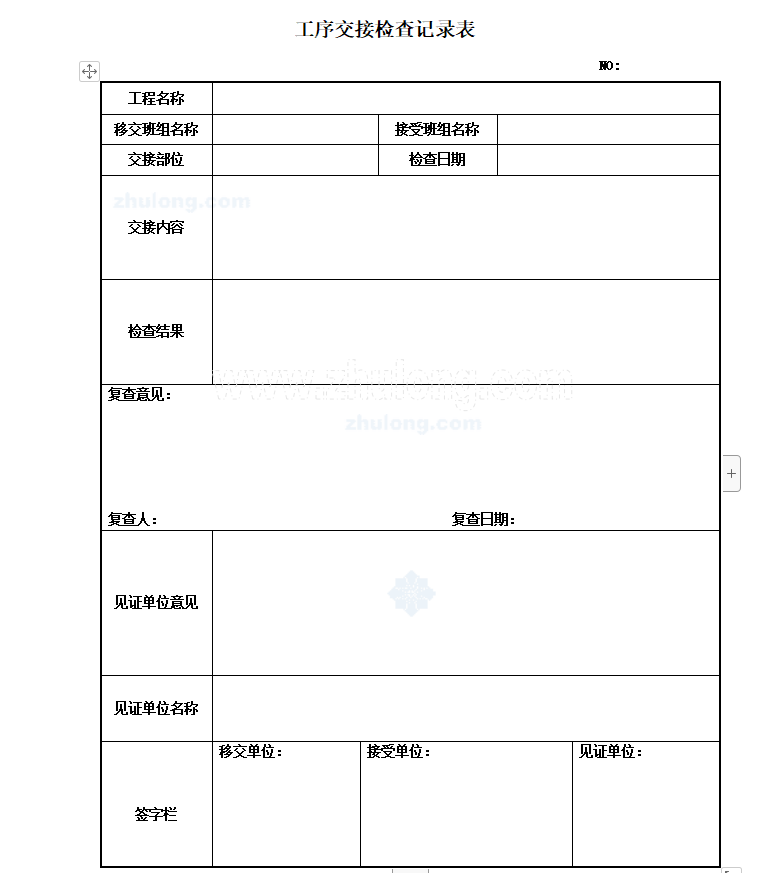

施工班组按照设计图纸和技术交底要求进行施工,分项工程完成后班组进行自检和工序互检,并留存《工序交接检查记录表》、《 实测实量评定表》等相关记录,自检与互检合格后通知项目部质量员进行验收,验收合格的填写《——检验批质量验收记录表》,报请项目工程师开具《隐蔽工程报验申请表》,上报监理单位进行验收;对不符合规范的地方,项目质量员要求班组进行整改,监督整改情况,重新复验。
隐蔽验收资料填写前,还需核查该隐蔽工程涉及原材料、半成品的合格证(或出场资料)、现场抽查复试报告、各种实验检验报告以及对工程实体的检测的相关记录,确保工程实体及资料符合要求。
隐蔽验收记录填写,必须明确验收的分部分项工程名称,所在部位的轴线位置、规格,数量等。注明图纸编号,如有必要,应画出简图或作出说明。
