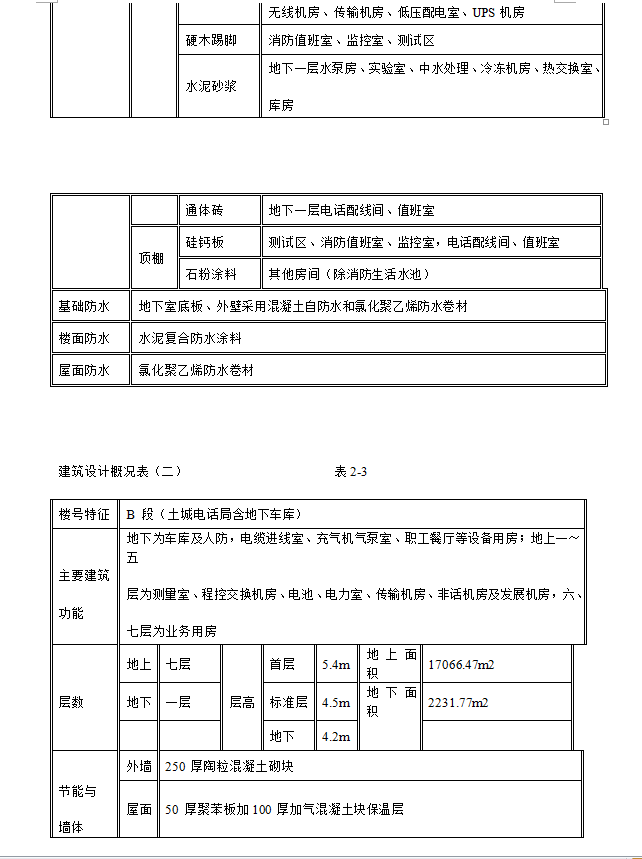

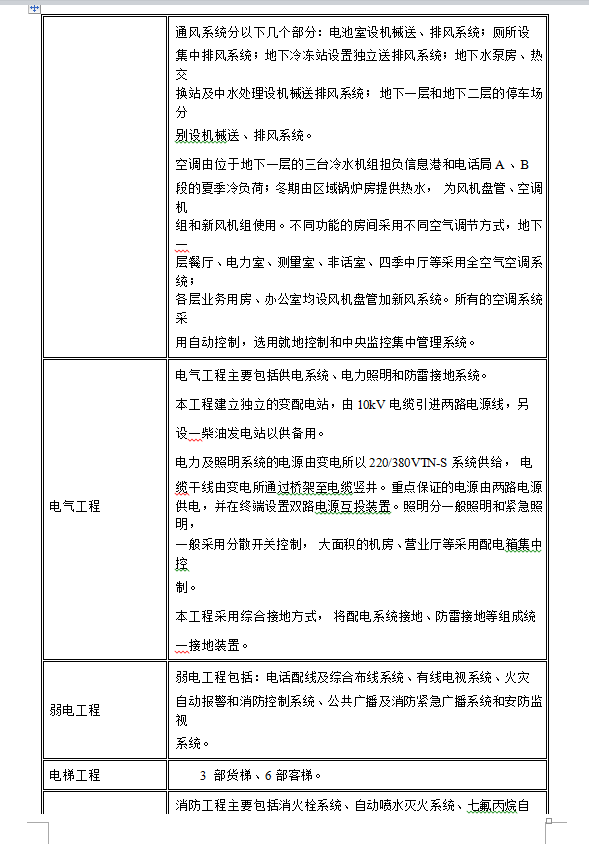

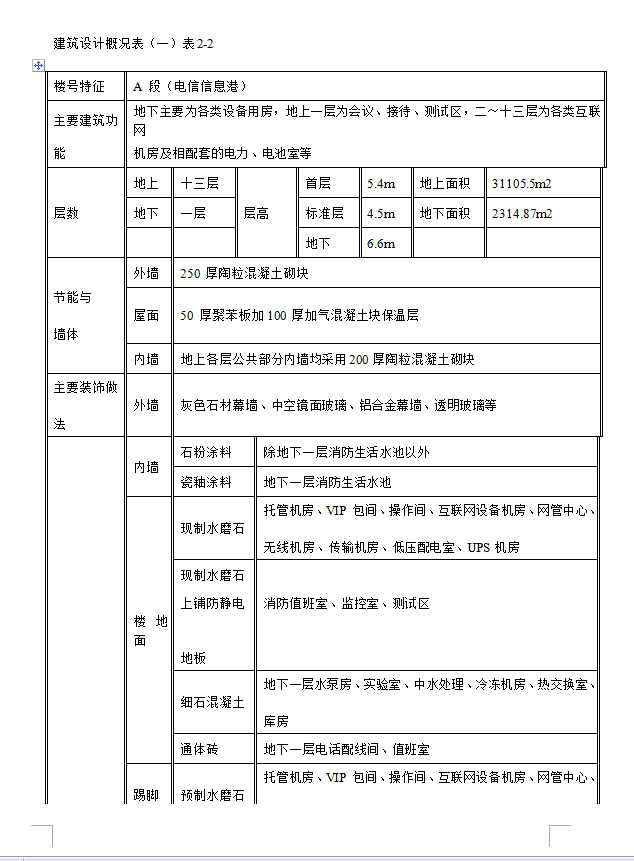

本工程包括电信信息港、电话局含地下车库、动力站三段工程,供大家参考。工程重点和难点:1、专业分包多: 既有我局自行分包工程, 又有建设单位直接分包工程,我们不仅要做好自行分包工程的总承包管理,而且要做好对建设单位直接分包工程的总承包管理。2、质量目标高:确保北京市“长城杯”,争创“鲁班奖”。3、四个单体工程其基坑开挖深度不一(基底标高分别为-12.45m;-8.05m;-8.3m; -5.7m), 且基坑外边线相距较近(约7.4m), 采取何种开挖顺序及支护方式, 是保证工期、基坑安全及节约工程造价的关键。施工对策:对本工程的基坑支护我们选用土钉支护,土钉支护是边开挖边支护,土方开挖完,支护也同时结束。
