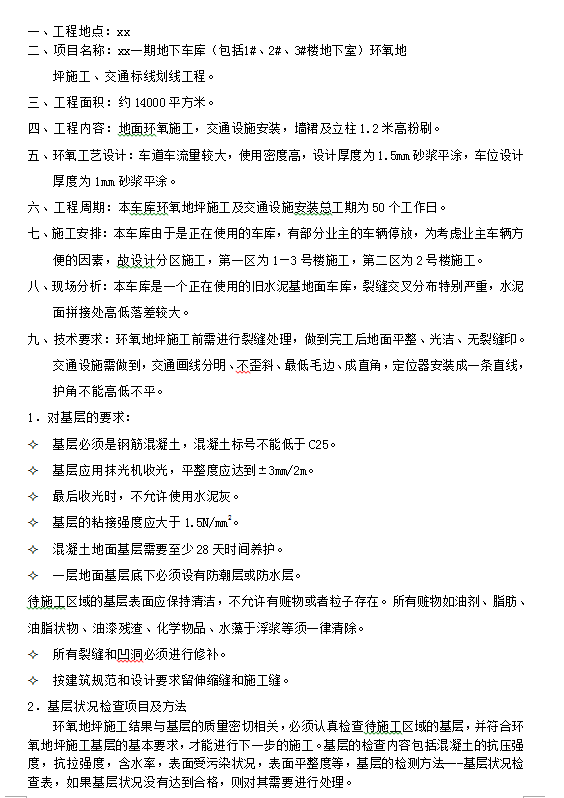

工程面积:约14000平方米。
工程内容:地面环氧施工,交通设施安装,墙裙及立柱1.2米高粉刷。

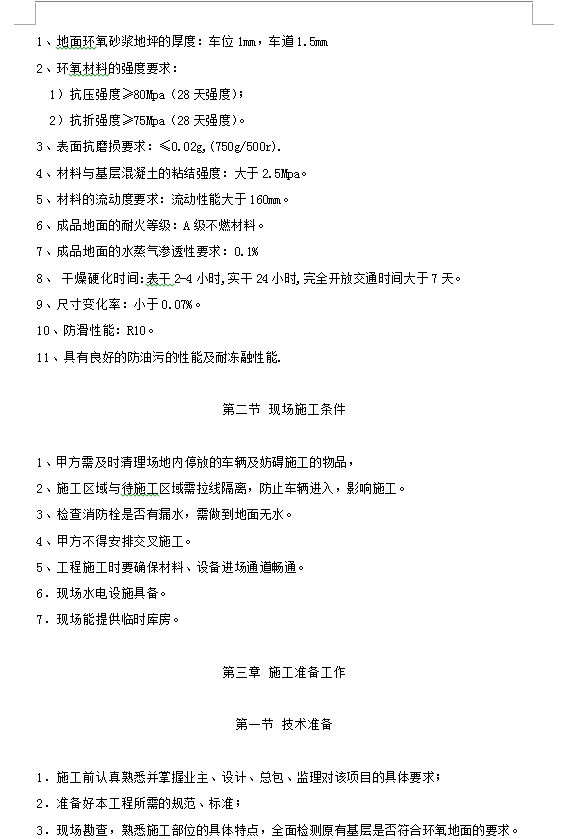

五、环氧工艺设计:车道车流量较大,使用密度高,设计厚度为1.5mm砂浆平涂,车位设计厚度为1mm砂浆平涂。
程周期:本车库环氧地坪施工及交通设施安装总工期为50个工作日。
施工安排:本车库由于是正在使用的车库,有部分业主的车辆停放,为考虑业主车辆方便的因素,故设计分区施工,第一区为1—3号楼施工,第二区为2号楼施工。
现场分析:本车库是一个正在使用的旧水泥基地面车库,裂缝交叉分布特别严重,水泥面拼接处高低落差较大。
技术要求:环氧地坪施工前需进行裂缝处理,做到完工后地面平整、光洁、无裂缝印。交通设施需做到,交通画线分明、不歪斜、最低毛边、成直角,定位器安装成一条直线,护角不能高低不平。
