住宅楼室外电梯施工方案 59P

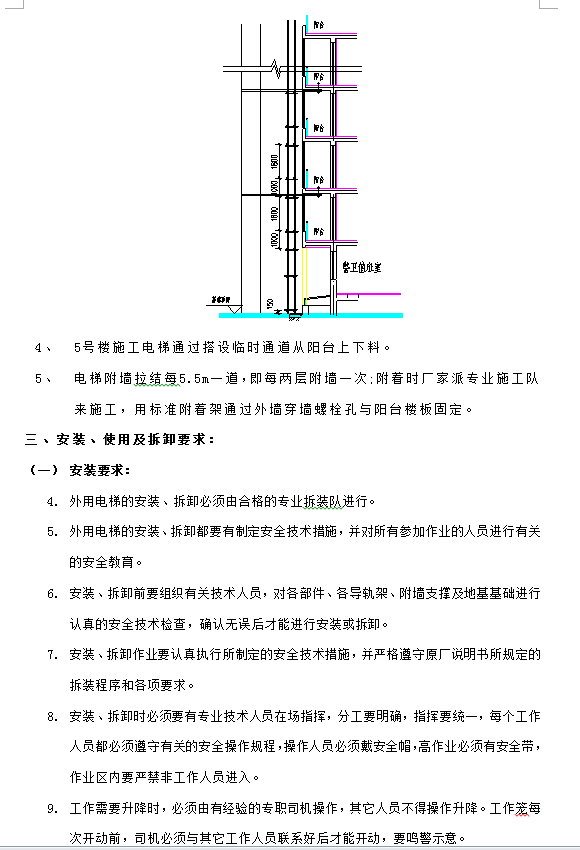

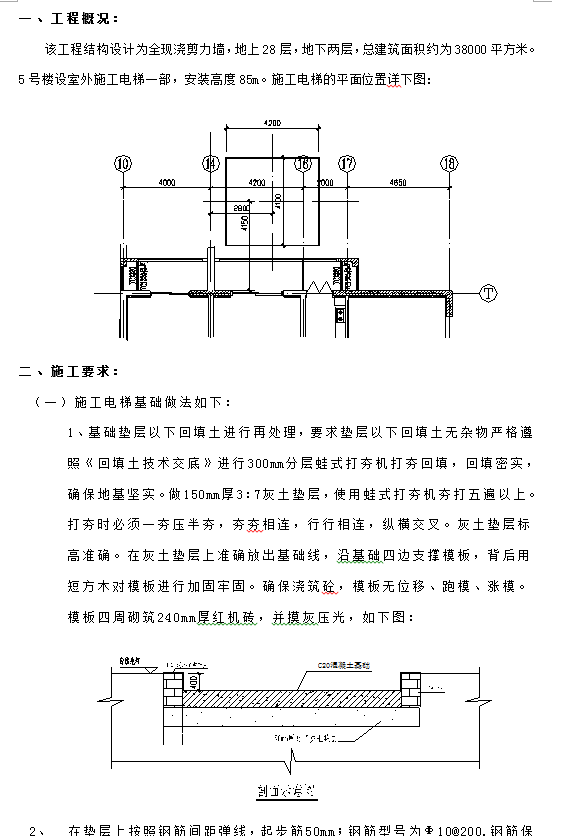

该工程结构设计为全现浇剪力墙,地上28层,地下两层,总建筑面积约为38000平方米。 5号楼设室外施工电梯一部,安装高度85m。
1.外用电梯的安装、拆卸必须由合格的专业拆装队进行。
2.外用电梯的安装、拆卸都要有制定安全技术措施,并对所有参加作业的人员进行有关的安全教育。
3.安装、拆卸前要组织有关技术人员,对各部件、各导轨架、附墙支撑及地基基础进行认真的安全技术检查,确认无误后才能进行安装或拆卸。
4.安装、拆卸作业要认真执行所制定的安全技术措施,并严格遵守原厂说明书所规定的拆装程序和各项要求。
5.安装、拆卸时必须要有专业技术人员在场指挥,分工要明确,指挥要统一,每个工作人员都必须遵守有关的安全操作规程,操作人员必须戴安全帽,高作业必须有安全带,作业区内要严禁非工作人员进入。
6.工作需要升降时,必须由有经验的专职司机操作,其它人员不得操作升降。工作笼每次开动前,司机必须与其它工作人员联系好后才能开动,要鸣警示意。
7.安装、拆卸时期,除按规定载运少量的安装工作人员及所用物料外,严禁带人、运物。严格控制载重量不超过安装时规定的最大载重量。
8.导轨架安装必须垂直牢固,各附墙支撑必须符合规定要求。
9.外用电梯的安装完毕,要按规定进行调试,对各部位的安全装置要进行可靠性试验,对整机要进行荷载试验。并由主管部门组织检查验收,确认达到安全技术标准,并验收签字后方能投入使用。
10.各项装置必须齐全有效(限速器、超高限位装置、超低限位装置、钢丝绳事故限位装置、门限位装置、紧急开关、紧急制动闸)。
