六层框架结构住宅楼施工组织设计 110P

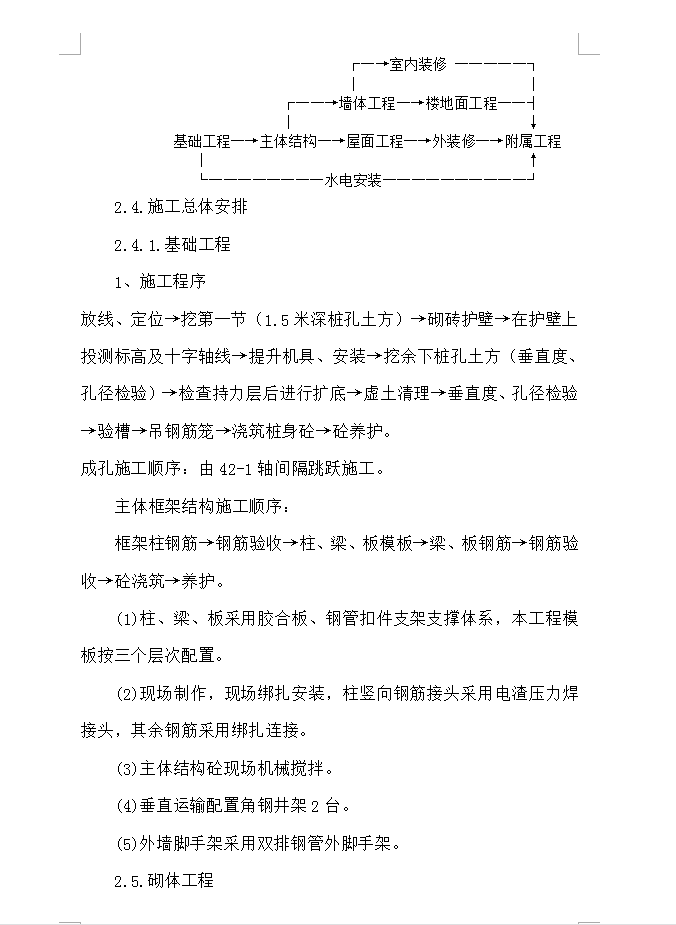

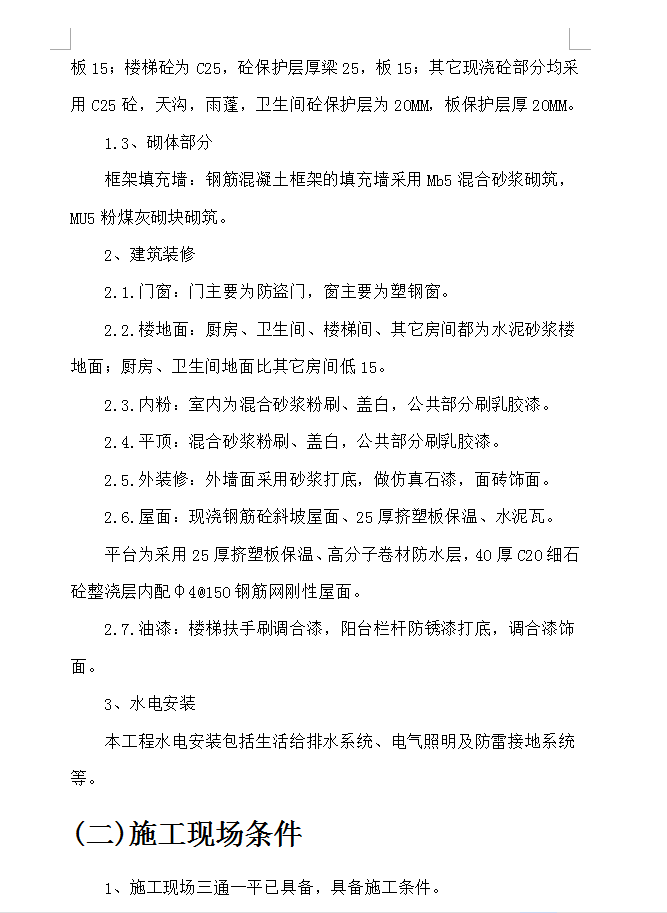

本工程为框架结构六层、人工挖孔桩基础,建筑面积为4737.48平方米,计划开工日期为2007年8月1日(实际开工日期以甲方开出的开工通知为准),总工期控制240天(日历天)。建筑物标高±0.000,为绝对高程;房屋建筑高度19.30M;房屋建筑层数为6+1层;房屋合理使用年限为50年;房屋结构安全等级为二级;建筑结构形式:框架;屋面防水等级为三级;防水层耐用年限为10年,房屋耐火等级为二级;抗震设防烈度为六度。工程框架填充墙均采用Mb5混合砂浆砌筑MU5粉煤灰砌块150、250厚,墙身砌体应按相关砌块施工规范进行施工,墙体与钢筋混凝土柱交接处用钢筋拉结。
