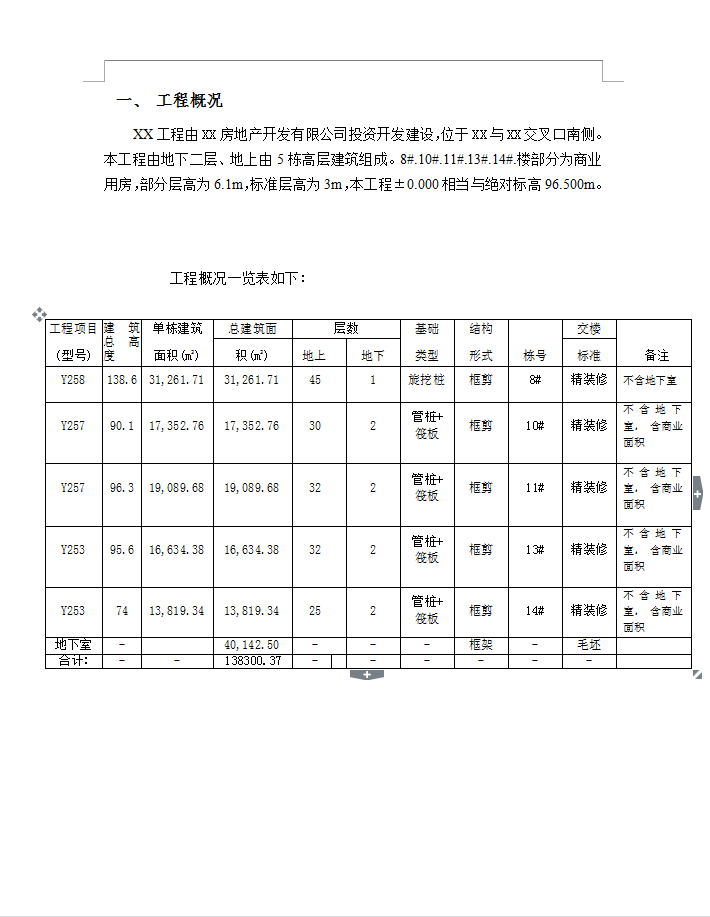

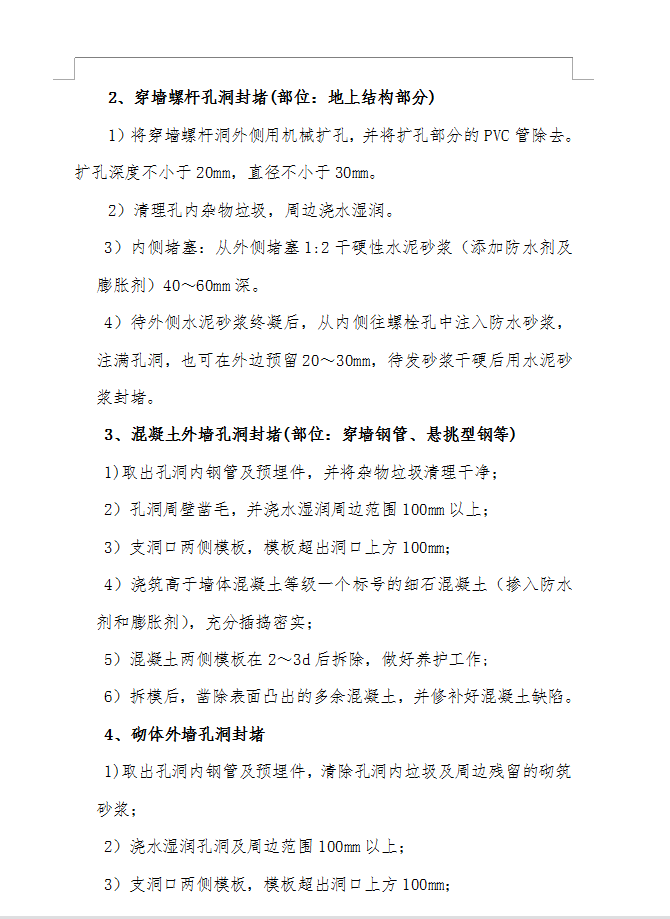

XX工程由XX房地产开发有限公司投资开发建设,位于XX与XX交叉口南侧。本工程由地下二层、地上由5栋高层建筑组成。8#.10#.11#.13#.14#.楼部分为商业用房,部分层高为6.1m,标准层高为3m,本工程±0.000相当与绝对标高96.500m。砌体外墙孔洞封堵:1)取出孔洞内钢管及预埋件,清除孔洞内垃圾及周边残留的砌筑砂浆;2)浇水湿润孔洞及周边范围100mm以上;3)支洞口两侧模板,模板超出洞口上方100mm;4)浇筑C20细石混凝土(掺防水剂和膨胀剂),充分插捣密实;5)混凝土两侧模板在2~3d后拆除,做好养护工作;6) 拆模后,凿除表面凸出的多余混凝土。外侧孔洞表面有缺陷须用1:2水泥砂浆修补。
目录
一、 工程概况.........................................................3
二、 编制依据和原则................................................................3
三、 施工工艺流程...........................................................4
四、 施工要点及质量要求............................................6
五、 施工质量保证措施...................................................7
六、 施工安全措施.............................................................7
