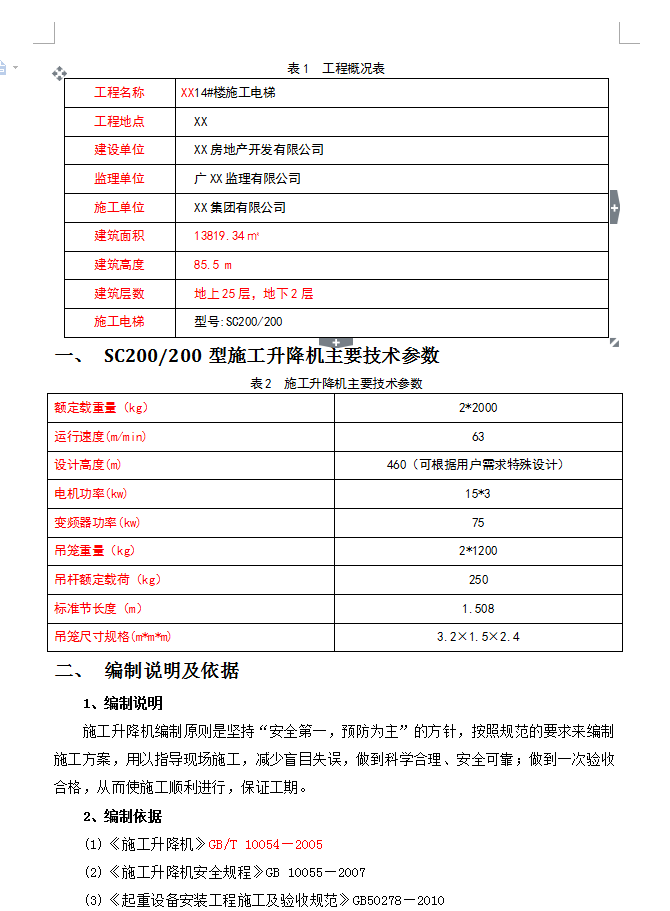

框剪结构商业楼施工电梯安装方案 33P

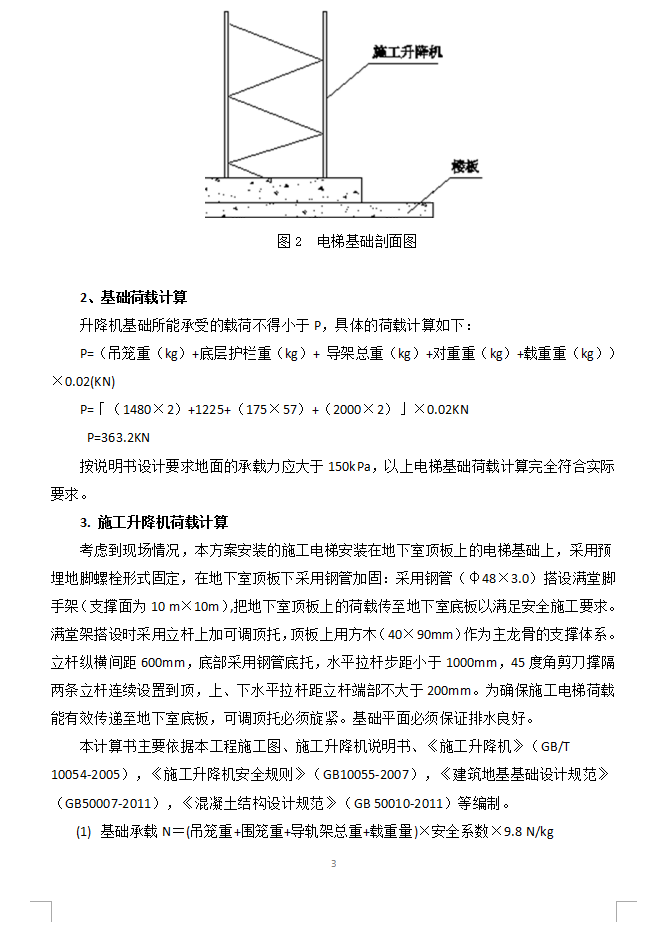

考虑到现场情况,本方案安装的施工电梯安装在地下室顶板上的电梯基础上,采用预埋地脚螺栓形式固定,在地下室顶板下采用钢管加固:采用钢管(φ48×3.0)搭设满堂脚手架(支撑面为10 m×10m),把地下室顶板上的荷载传至地下室底板以满足安全施工要求。满堂架搭设时采用立杆上加可调顶托,顶板上用方木(40×90mm)作为主龙骨的支撑体系。立杆纵横间距600mm,底部采用钢管底托,水平拉杆步距小于1000mm,45度角剪刀撑隔两条立杆连续设置到顶,上、下水平拉杆距立杆端部不大于200mm。为确保施工电梯荷载能有效传递至地下室底板,可调顶托必须旋紧。基础平面必须保证排水良好。
