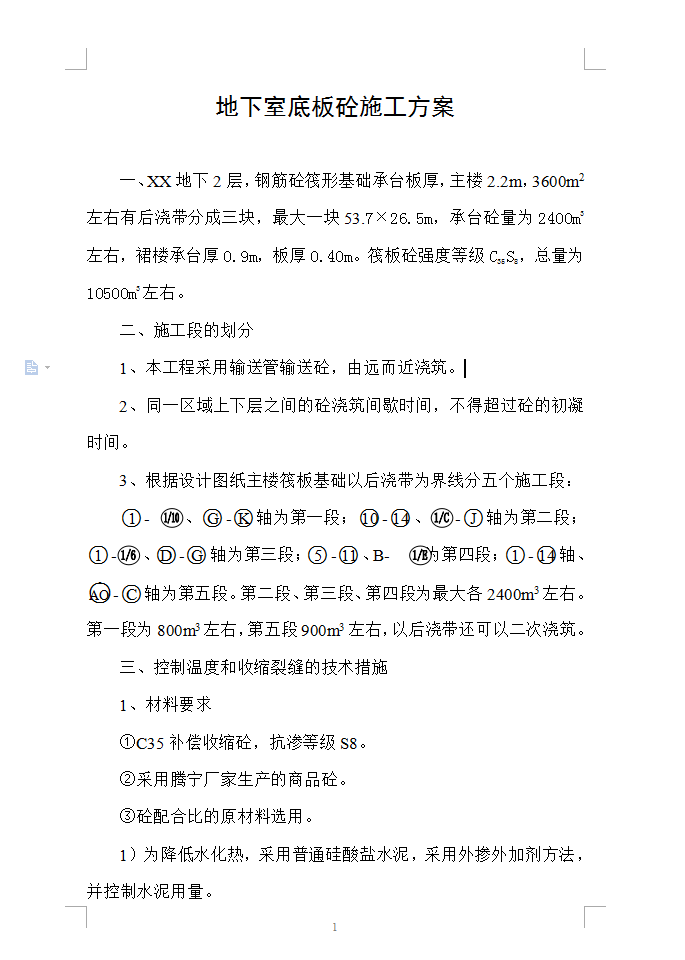

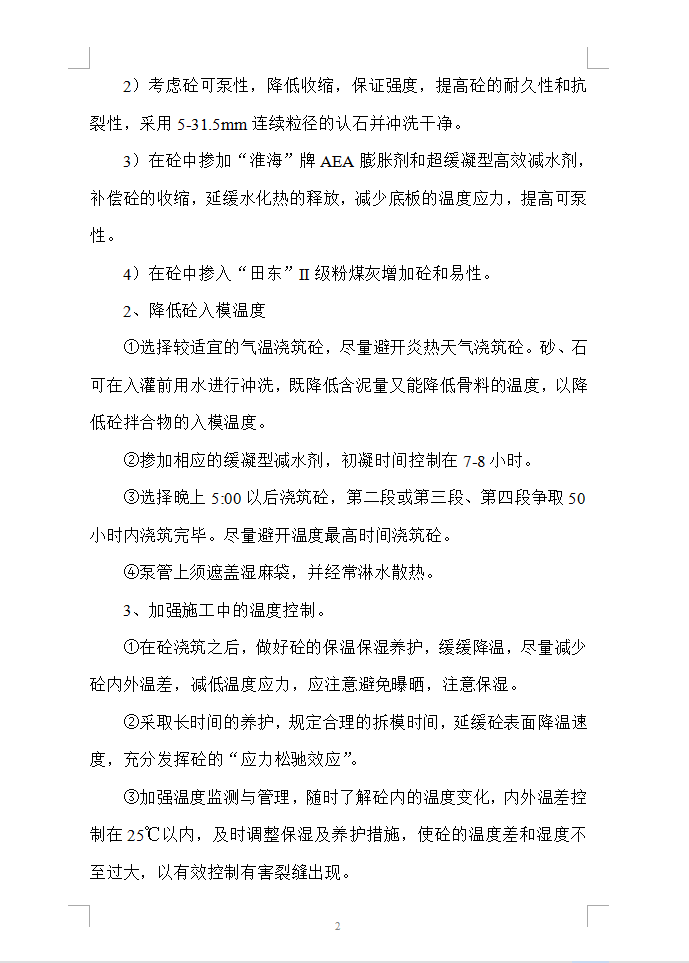

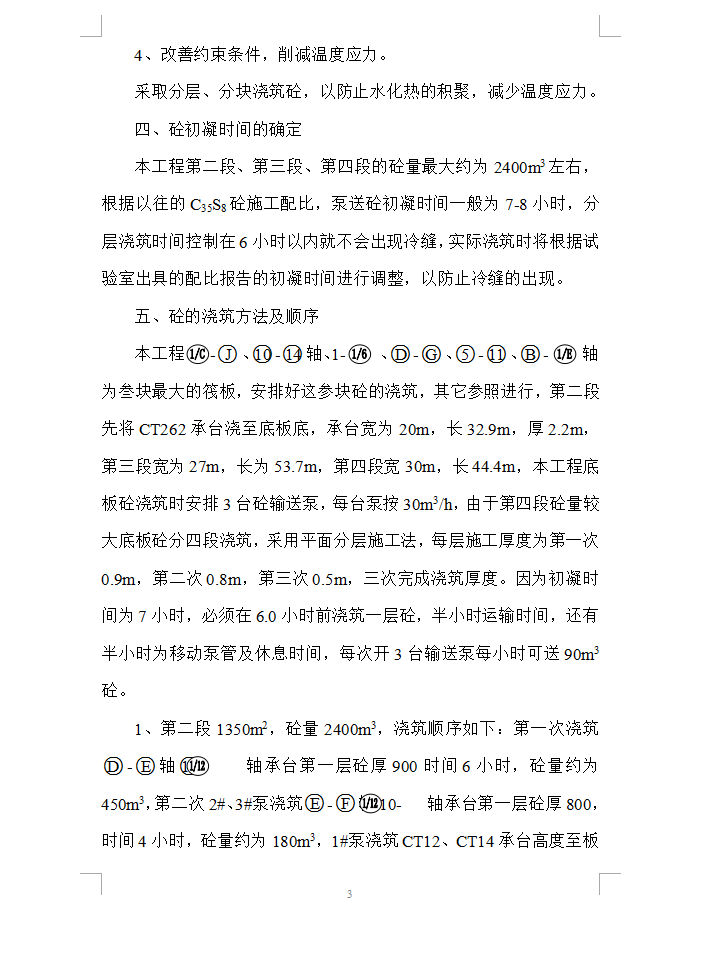

XX地下2层,钢筋砼筏形基础承台板厚,主楼2.2m,3600m2左右有后浇带分成三块,最大一块53.7×26.5m,承台砼量为2400m3左右,裙楼承台厚0.9m,板厚0.40m。筏板砼强度等级C35S8,总量为10500m3左右。降低砼入模温度:①选择较适宜的气温浇筑砼,尽量避开炎热天气浇筑砼。砂、石可在入灌前用水进行冲洗,既降低含泥量又能降低骨料的温度,以降低砼拌合物的入模温度。②掺加相应的缓凝型减水剂,初凝时间控制在7-8小时。③选择晚上5:00以后浇筑砼,第二段或第三段、第四段争取50小时内浇筑完毕。尽量避开温度最高时间浇筑砼。④泵管上须遮盖湿麻袋,并经常淋水散热。
