您当前位置:首页 » 建筑工程 » 建筑施工
某住宅楼土方开挖专项施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-09
  • 资料类型:RAR
  • 资料大小:21.4 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某住宅楼土方开挖专项施工方案

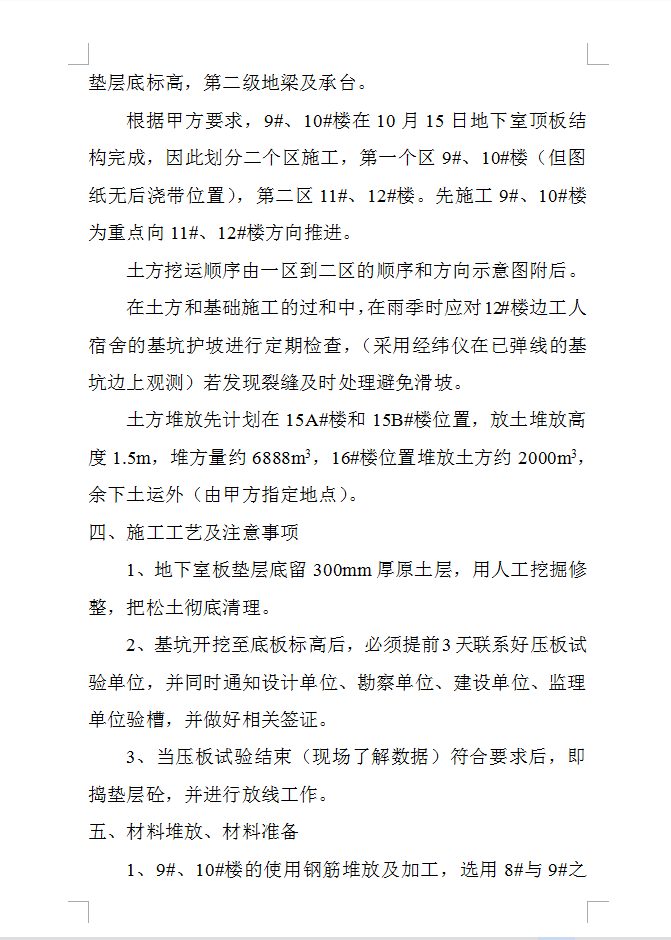

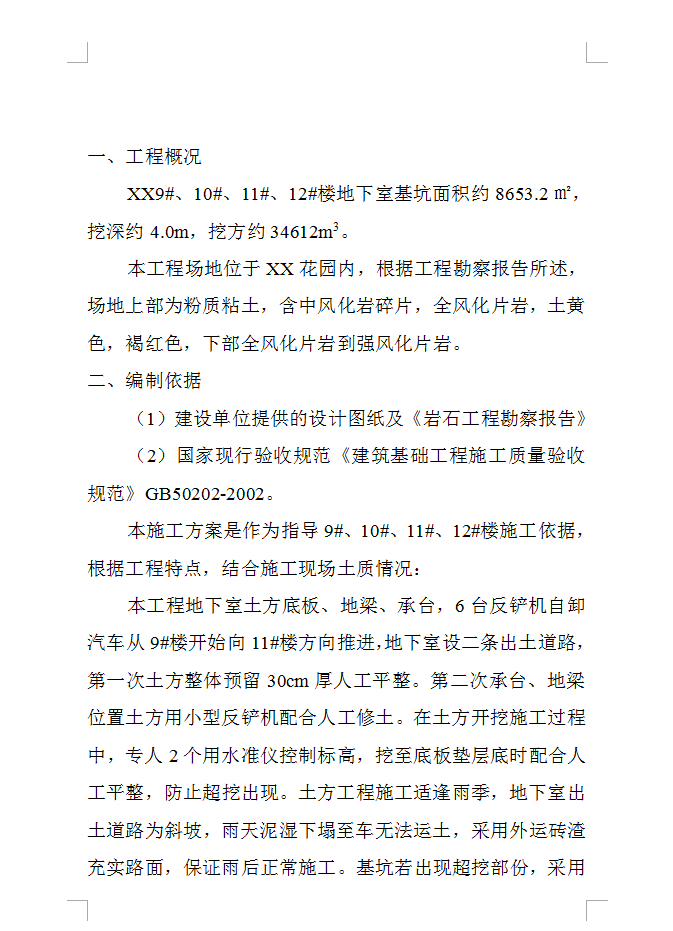

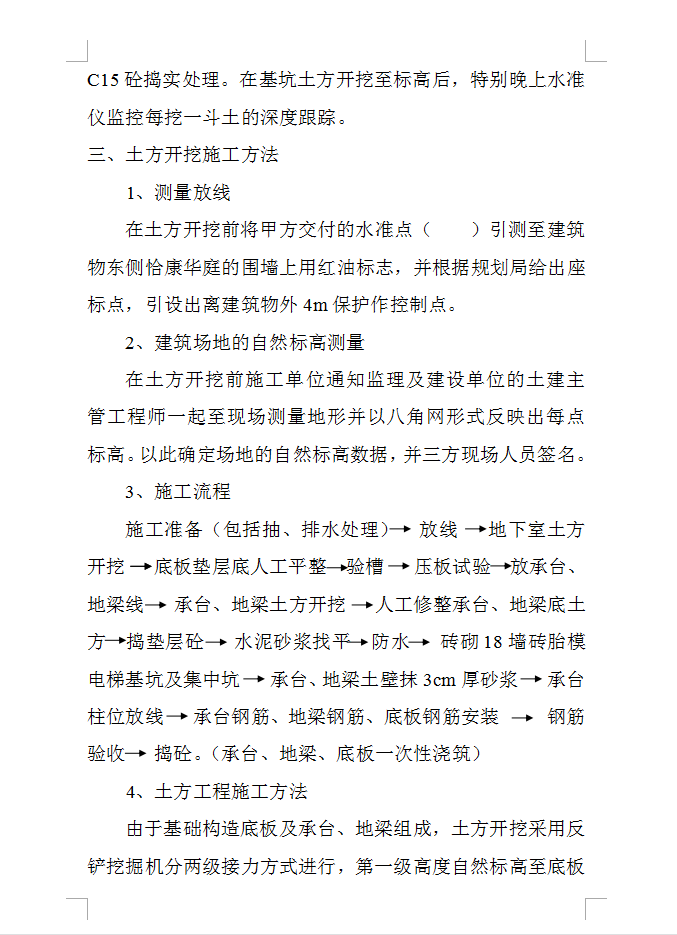

XX9#、10#、11#、12#楼地下室基坑面积约8653.2㎡,挖深约4.0m,挖方约34612m3。本工程场地位于XX花园内,根据工程勘察报告所述,场地上部为粉质粘土,含中风化岩碎片,全风化片岩,土黄色,褐红色,下部全风化片岩到强风化片岩。本工程地下室土方底板、地梁、承台,6台反铲机自卸汽车从9#楼开始向11#楼方向推进,地下室设二条出土道路,第一次土方整体预留30cm厚人工平整。第二次承台、地梁位置土方用小型反铲机配合人工修土。在土方开挖施工过程中,专人2个用水准仪控制标高,挖至底板垫层底时配合人工平整,防止超挖出现。土方工程施工适逢雨季,地下室出土道路为斜坡,雨天泥湿下塌至车无法运土,采用外运砖渣充实路面,保证雨后正常施工。基坑若出现超挖部份,采用C15砼捣实处理。在基坑土方开挖至标高后,特别晚上水准仪监控每挖一斗土的深度跟踪。
资料截图
  • 某住宅楼土方开挖专项施工方案
  • 某住宅楼土方开挖专项施工方案
  • 某住宅楼土方开挖专项施工方案
