XX碧桂园华侨湾工程首期一标段位于XX市经开区东环路东,由15#、16#、17#、22#、23#、25#、26#、27#、29#、30#、31#、32#、33#、35#、36#楼、37#楼16栋住宅及相应地下室、15班制幼儿园、S1#、S2#商业街组成,建筑总面积为24万㎡。本工程采用3种形式进行悬挑,L1梁无障碍处工程临边,梁长3.0m,锚固段1.9m,外挑1.1m; L2梁转角及间距过大部位,梁长4m,锚固段2.5m,外挑1.5m;L3梁用于阳台,梁长6m,锚固段3.5m,外挑2.5 m(架体宽度调整到600mm)
落地式脚手架构造同悬挑:

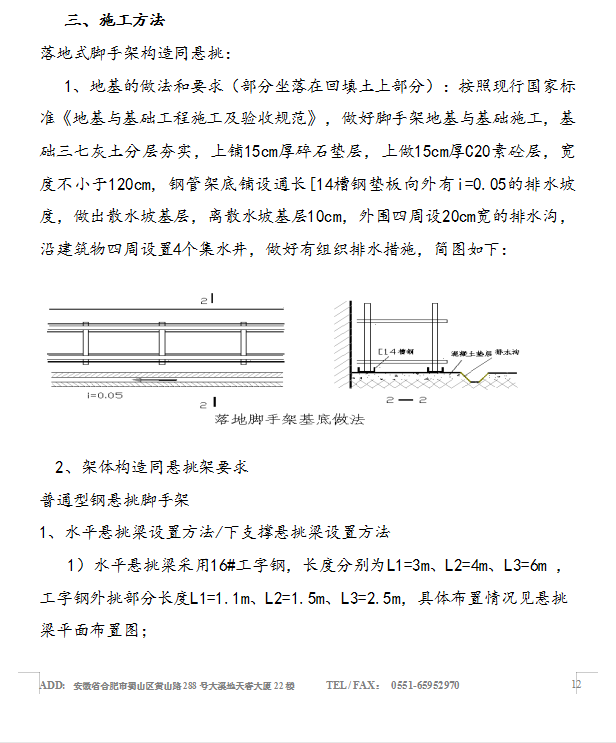

1、地基的做法和要求(部分坐落在回填土上部分):按照现行国家标准《地基与基础工程施工及验收规范》,做好脚手架地基与基础施工,基础三七灰土分层夯实,上铺15cm厚碎石垫层,上做15cm厚C20素砼层,宽度不小于120cm, 钢管架底铺设通长[14槽钢垫板向外有i=0.05的排水坡度,做出散水坡基层,离散水坡基层10cm,外围四周设20cm宽的排水沟,沿建筑物四周设置4个集水井,做好有组织排水措施

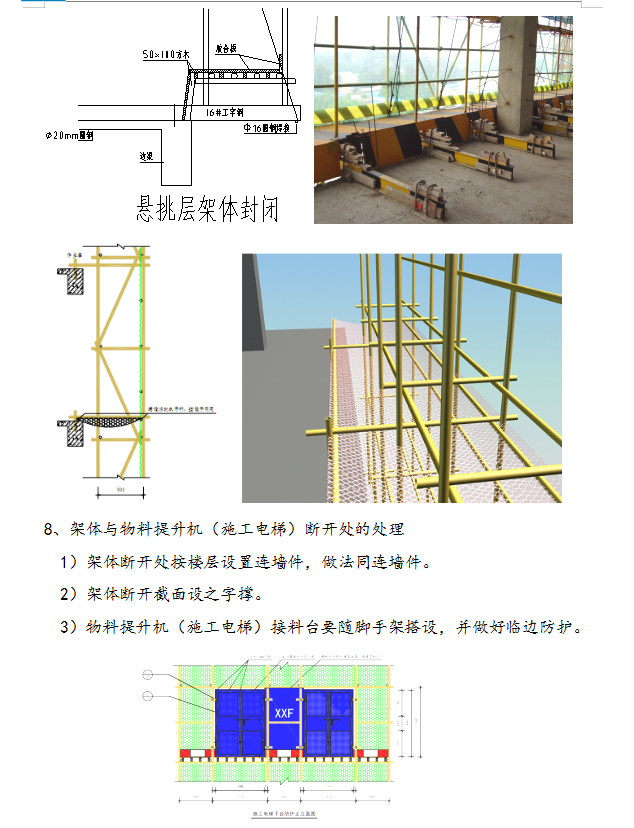

2、架体构造同悬挑架要求
普通型钢悬挑脚手架
1、水平悬挑梁设置方法/下支撑悬挑梁设置方法
1)水平悬挑梁采用16#工字钢,长度分别为L1=3m、L2=4m、L3=6m ,工字钢外挑部分长度L1=1.1m、L2=1.5m、L3=2.5m,
......
