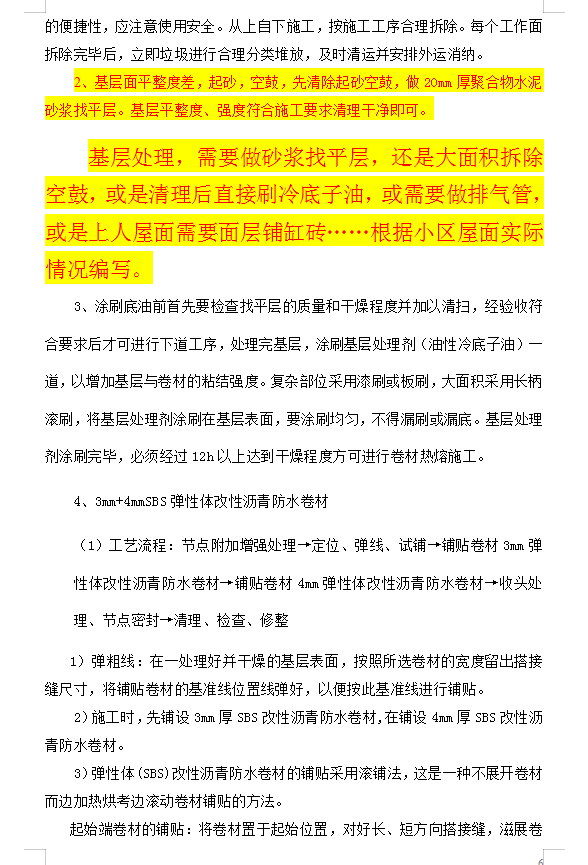

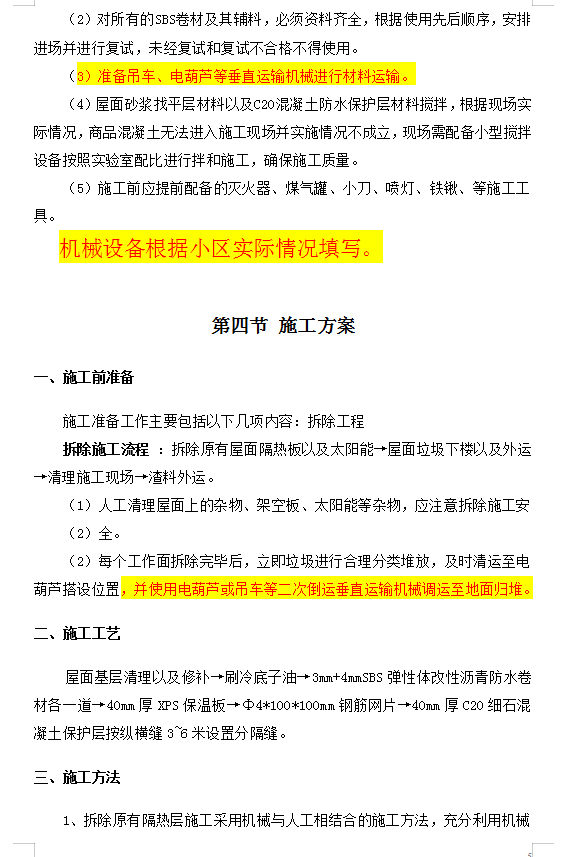

施工准备工作主要包括以下几项内容:拆除工程
拆除施工流程 : 拆除原有屋面隔热板以及太阳能→屋面垃圾下楼以及外运→清理施工现场→渣料外运。
(1)人工清理屋面上的杂物、架空板、太阳能等杂物,应注意拆除施工安全。
(2)每个工作面拆除完毕后,立即垃圾进行合理分类堆放,及时清运至电葫芦搭设位置,并使用电葫芦或吊车等二次倒运垂直运输机械调运至地面归堆。
第一节 工程概况 1
第二节 编制原则、编制依据 1
一、编制原则 1
二、编制依据 2
第三节 施工准备 2
1、生产准备 2
2、技术准备 2
3、劳动力准备 3
4、防水施工前准备 3
第四节 施工方案 4
一、施工前准备 4
二、施工工艺 4
三、施工方法 4
四、成品保护 10
五、屋面防水质量控制措施 10
六、屋面作业的安全、文明施工及环境保护要求 10
第五节 质量保证措施 11
一、工程质量保证措施 11
第六节 确保工期的措施 12
第七节 成品保护安全措施 12
