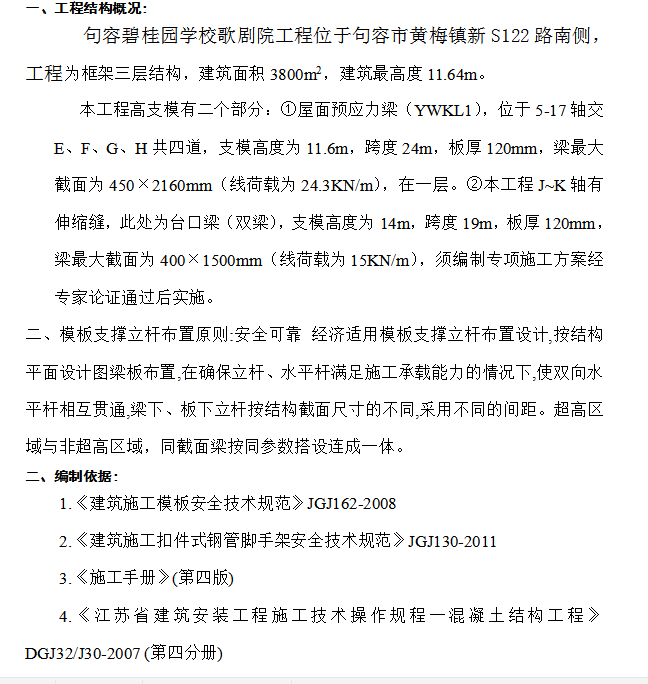

3层框架结构歌剧院高支模专项施工方案 39p

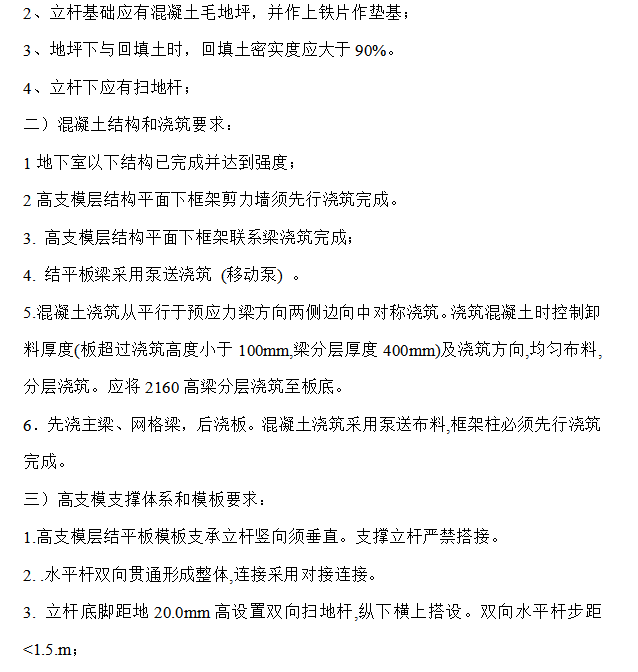

混凝土浇筑从平行于预应力梁方向两侧边向中对称浇筑。浇筑混凝土时控制卸料厚度(板超过浇筑高度小于100mm,梁分层厚度400mm)及浇筑方向,均匀布料,分层浇筑。应将2160高梁分层浇筑至板底。
