某制药厂洁净厂房工程施工组织设计 56P

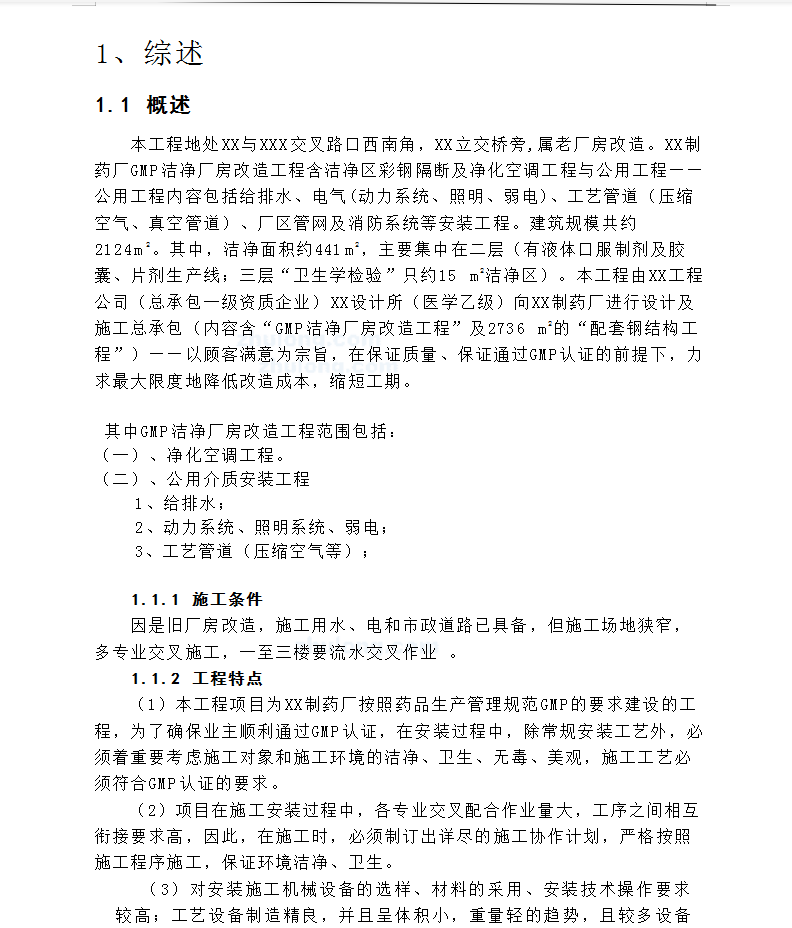

本工程地处XX与XXX交叉路口西南角,XX立交桥旁,属老厂房改造。XX制药厂GMP洁净厂房改造工程含洁净区彩钢隔断及净化空调工程与公用工程——公用工程内容包括给排水、电气(动力系统、照明、弱电)、工艺管道(压缩空气、真空管道)、厂区管网及消防系统等安装工程。建筑规模共约2124m2。其中,洁净面积约441m2,主要集中在二层(有液体口服制剂及胶囊、片剂生产线;三层“卫生学检验”只约15 m2洁净区)。

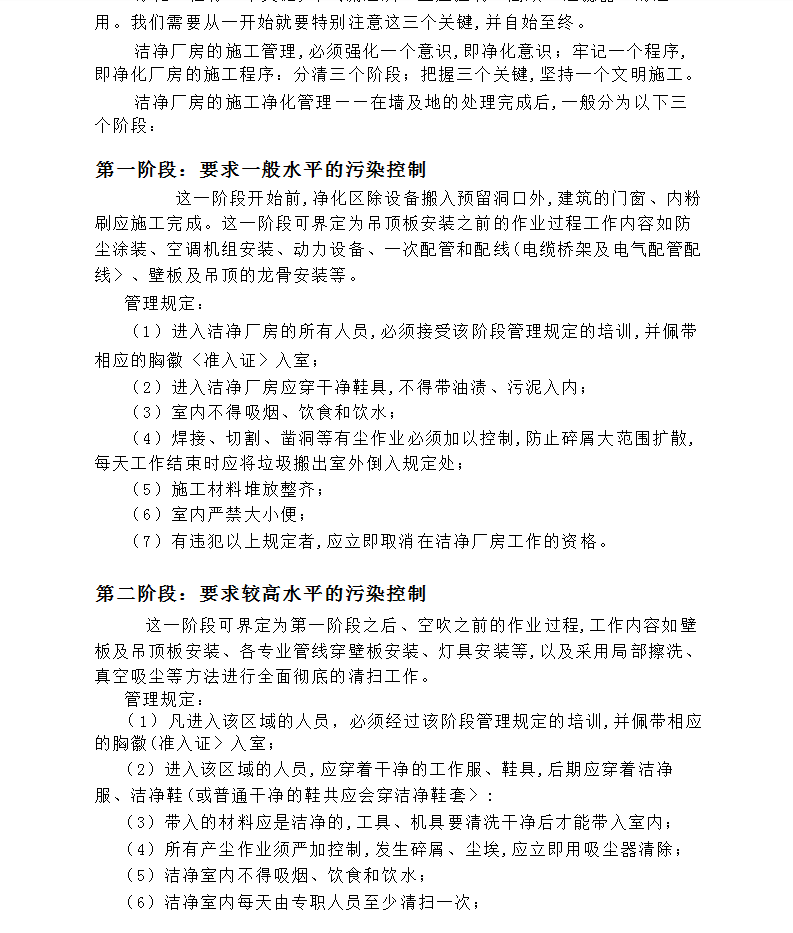

净化装修施工要点
(1) 根据GMP规范要求,洁净室在设计和安装时应考虑使用中避免出现不易清洁的部位,本工程在进行净化装修时,门窗安装与建筑、净化空调、各种管线、照明灯具的结合部位缝隙要密封处理。
(2) 所有的配件、隔墙、吊顶的固定和吊挂件只能与主体结构相连,不能与设备和管线支架交叉混用,防止因微震引起装饰材料松动和灰尘脱落。
(3) 建筑装饰和门窗的缝隙应在正面密封。
(4) 根据GMP认证检查标准,室内装修要符合下列要求:
a.应选用气密性良好,且在温度和湿度等变化作用下变形小的材料。
b.墙壁和顶棚表面应光洁、平整、不起灰、不落尘、耐腐蚀、耐冲击、易清洗,减少凹凸面。墙、地面相接处做成半径等于50mm的圆角。壁面色彩要和谐、雅致,并便于识别污染物。
c.门窗与内墙而要平直,结构要充分考虑对空气和水汽的密封,使污染粒子不易从外部渗入,防止由于室内外温差而产生结露。室内不同洁净度房间之间的内门、内窗以及隔断等缝隙均须密封。
(5) 施工中应控制施工作业中的发尘量,特别是吊顶和夹墙内部等隐蔽空间,必须随时清扫。
(6) 在己安装高效过滤器的房间,不能进行有粉尘的装修作业。
(7) 注意保护已完成的作业面,不得因撞击、敲打、踩踏、多水作业等造成板材凹陷、暗裂和表面装修的污染。
