超高层大厦混凝土泵送专项施工方案 40P

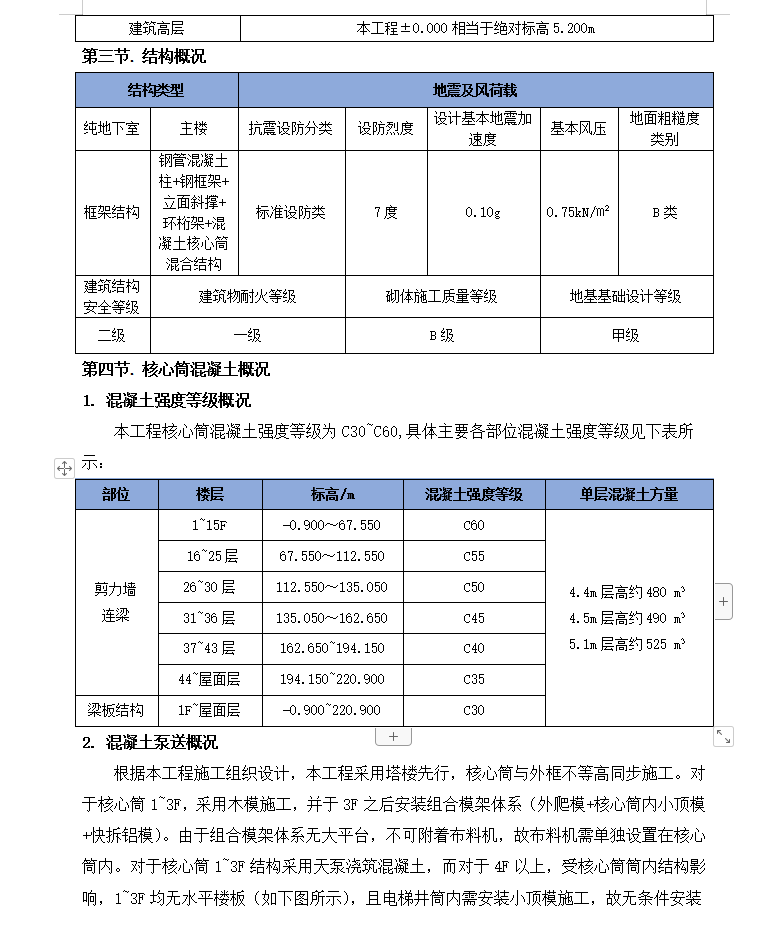

本工程为超高层钢框架核心筒剪力墙结构,本方案的编制旨在指导塔楼核心筒多类型组合模架施工(外爬模+核心筒内小顶模+快拆铝模)过程中,剪力墙、及梁板结构混凝土泵送作业。根据本工程施工组织设计,本工程采用塔楼先行,核心筒与外框不等高同步施工。对于核心筒1~3F,采用木模施工,并于3F之后安装组合模架体系(外爬模+核心筒内小顶模+快拆铝模)。由于组合模架体系无大平台,不可附着布料机,故布料机需单独设置在核心筒内。
