您当前位置:首页 » 建筑工程 » 建筑施工
超高层商业办公楼地下室卸料平台施工方案 24P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-04-28
  • 资料类型:RAR
  • 资料大小:1.19 MB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
超高层商业办公楼地下室卸料平台施工方案 24P
根据本工程施工进度计划,为方便地下室施工时模板、钢管等材料的转运工作,在4-2区相邻且施工进度较慢的1-2区临时搭设钢管落地式卸料平台。1-2区负四层楼板面已于2013年2月1日完成施工,且负三层结构施工计划在2013年3月14日完成。因此钢管落地式卸料平台的落地点设置在1-2负四层楼板面上。此落地式卸料平台根据现场施工逐层搭设,即4-2区负三层材料周转运输完成后在原卸料平台基础上搭设至负二层、负一层结构楼面处,直至4-2区地下室材料全部周转运输完毕。每层卸料平台搭设预计时间为1天,每层材料周转时间预计为3天。

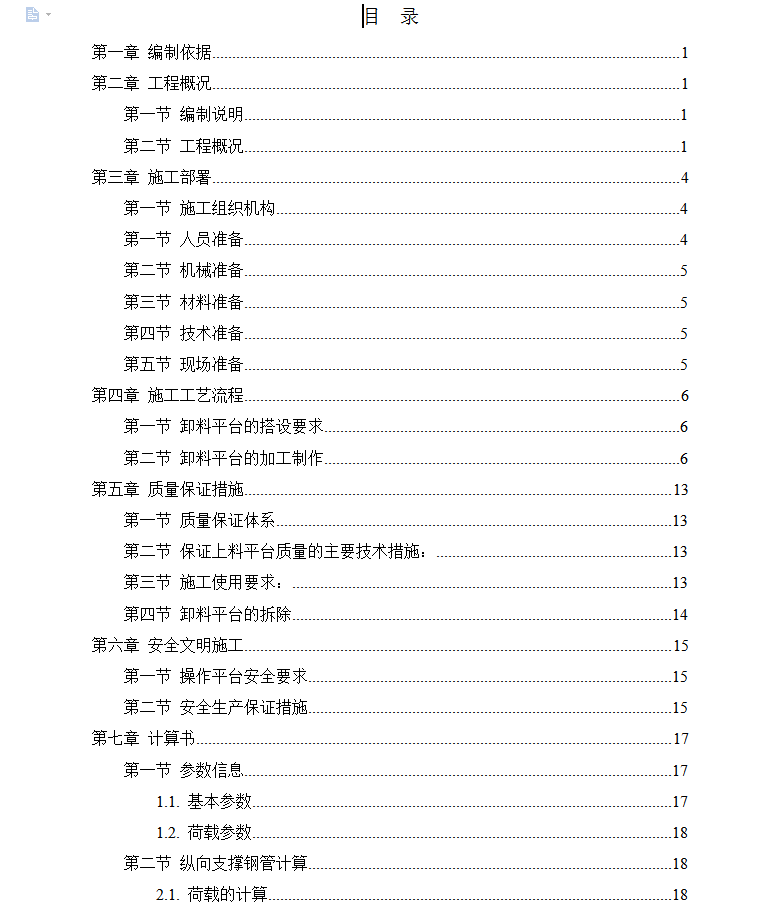

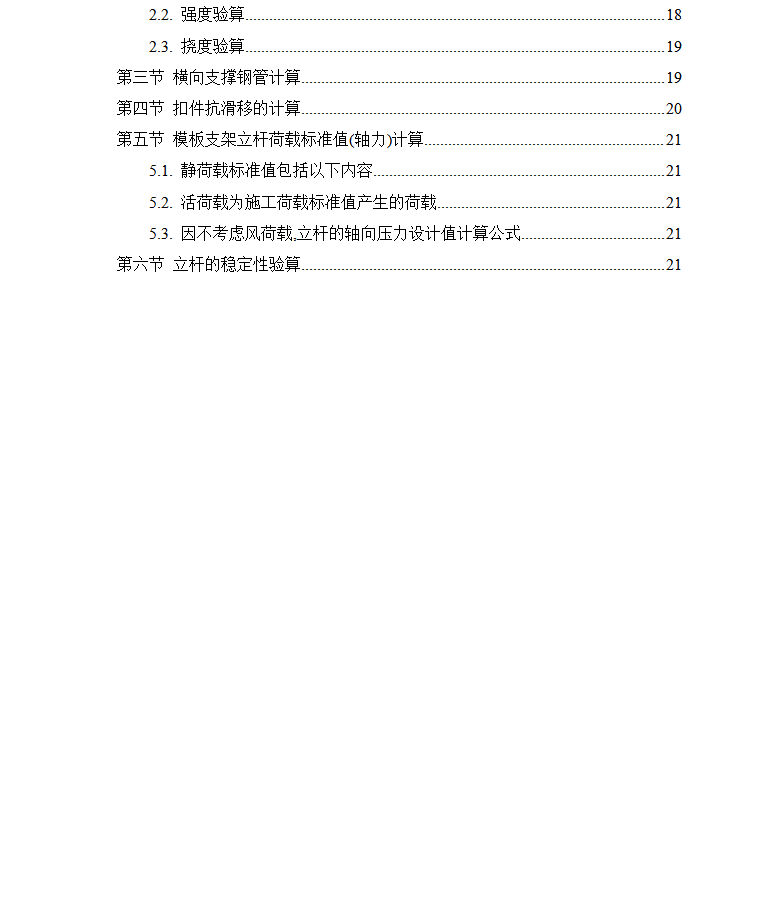

资料截图
  • 超高层商业办公楼地下室卸料平台施工方案 24P
  • 超高层商业办公楼地下室卸料平台施工方案 24P
  • 超高层商业办公楼地下室卸料平台施工方案 24P
