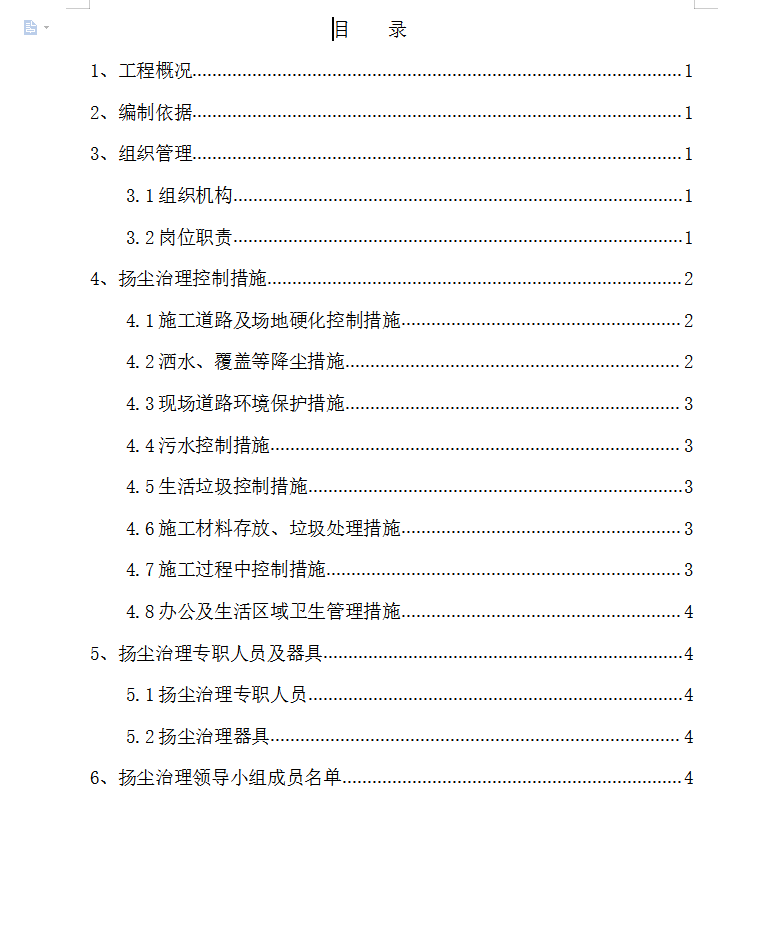

多层框架结构商业综合体扬尘治理施工方案 5P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-04-28
  • 资料类型:RAR
  • 资料大小:154 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
多层框架结构商业综合体扬尘治理施工方案 5P

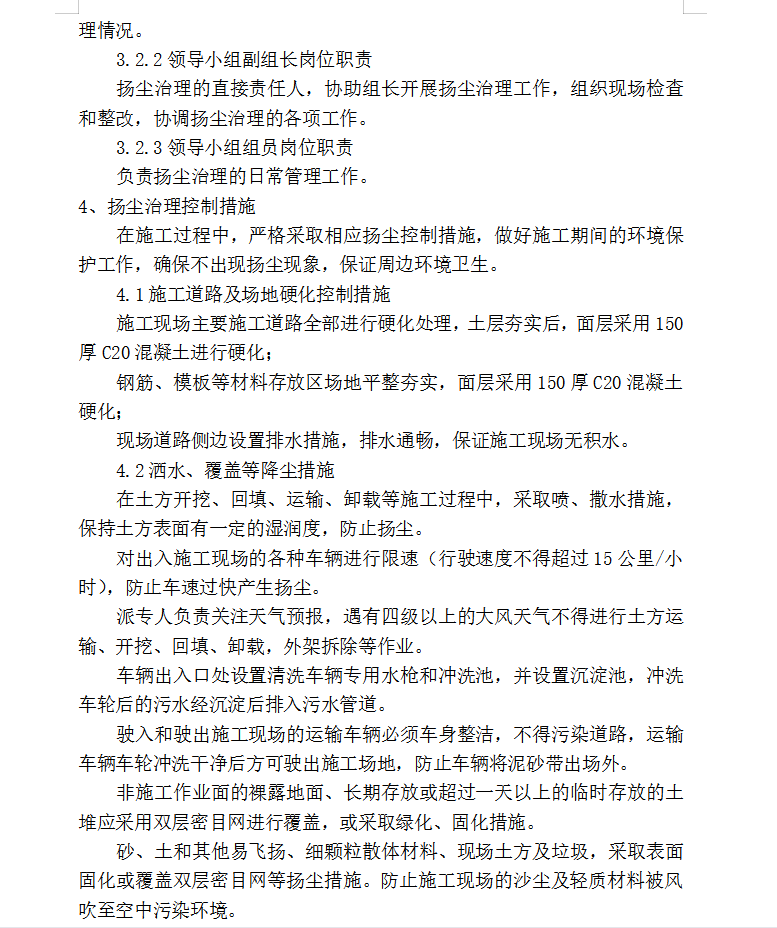

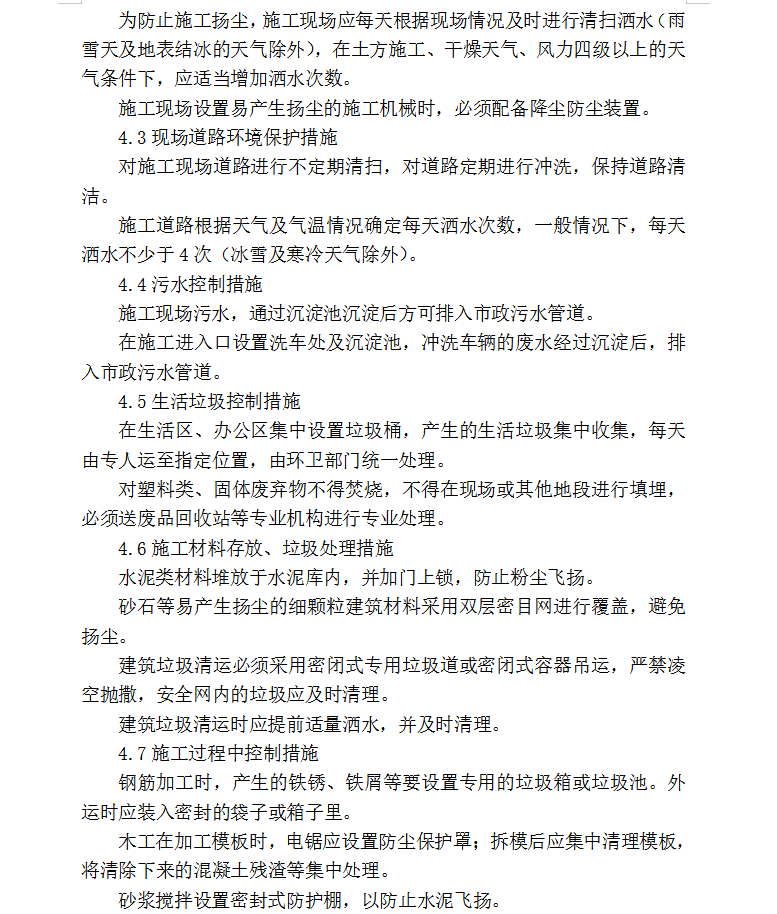

在施工过程中,严格采取相应扬尘控制措施,做好施工期间的环境保护工作,确保不出现扬尘现象,保证周边环境卫生。施工现场主要施工道路全部进行硬化处理,土层夯实后,面层采用150厚C20混凝土进行硬化;在土方开挖、回填、运输、卸载等施工过程中,采取喷、撒水措施,保持土方表面有一定的湿润度,防止扬尘。对出入施工现场的各种车辆进行限速(行驶速度不得超过15公里/小时),防止车速过快产生扬尘。
