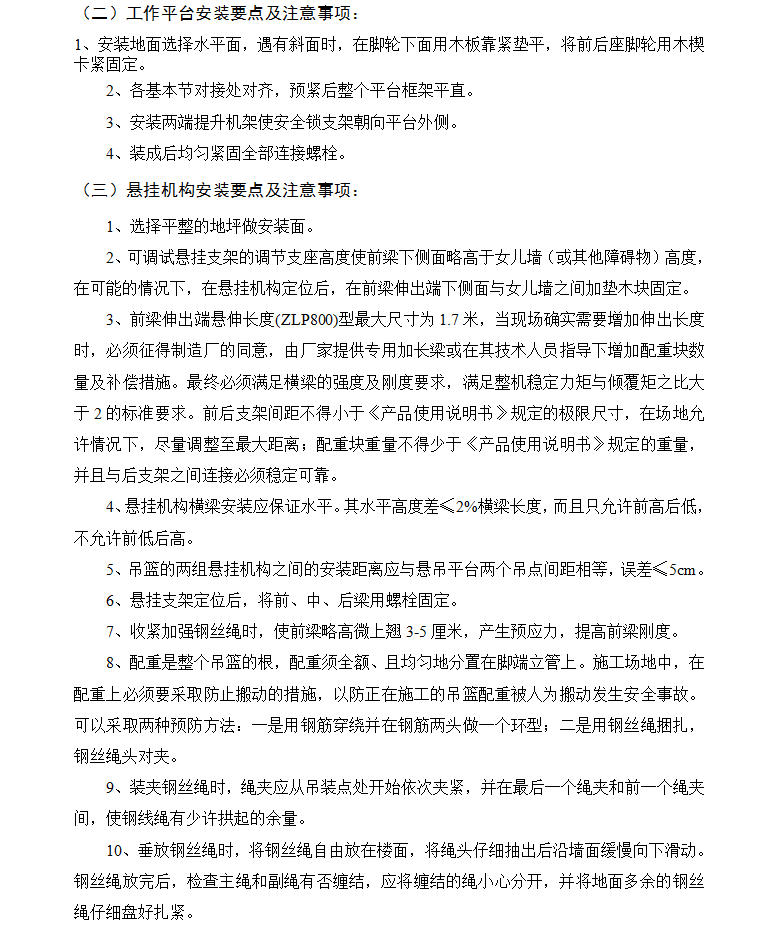

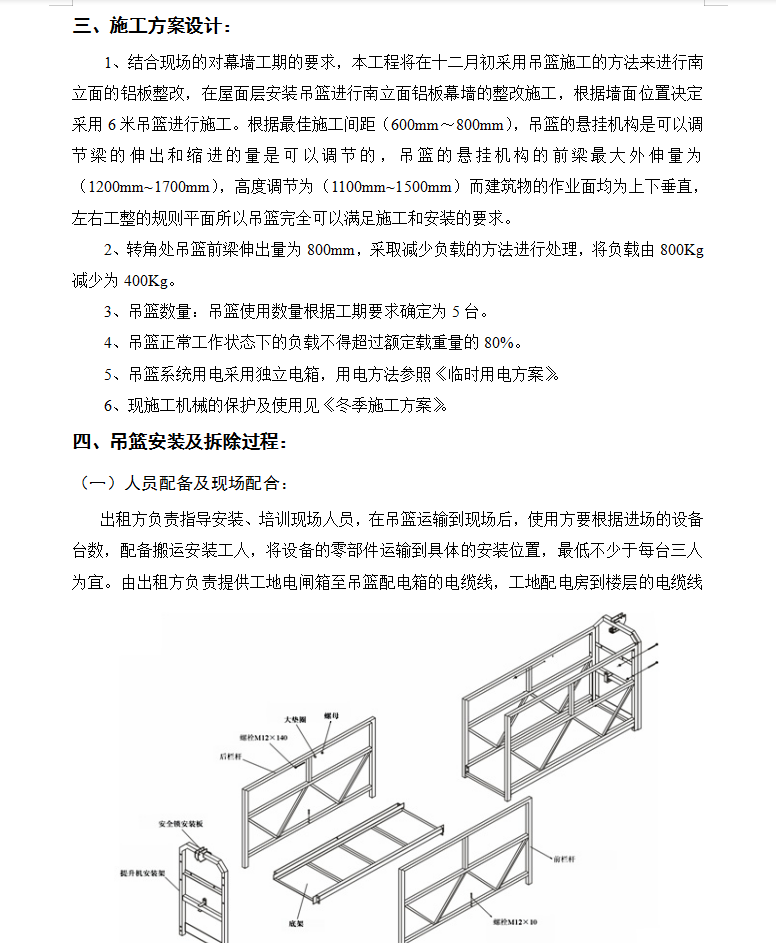

结合现场的对幕墙工期的要求,本工程将采用吊篮施工的方法来进行南立面的铝板整改,在屋面层安装吊篮进行南立面铝板幕墙的整改施工,根据墙面位置决定采用6米吊篮进行施工。根据最佳施工间距(600mm~800mm),吊篮的悬挂机构是可以调节梁的伸出和缩进的量是可以调节的,吊篮的悬挂机构的前梁最大外伸量为(1200mm~1700mm),高度调节为(1100mm~1500mm)而建筑物的作业面均为上下垂直,左右工整的规则平面所以吊篮完全可以满足施工和安装的要求。
