您当前位置:首页 » 建筑工程 » 建筑施工
广场维修改造施工方案 21P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-03
  • 资料类型:RAR
  • 资料大小:16.3 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
广场维修改造施工方案 21P

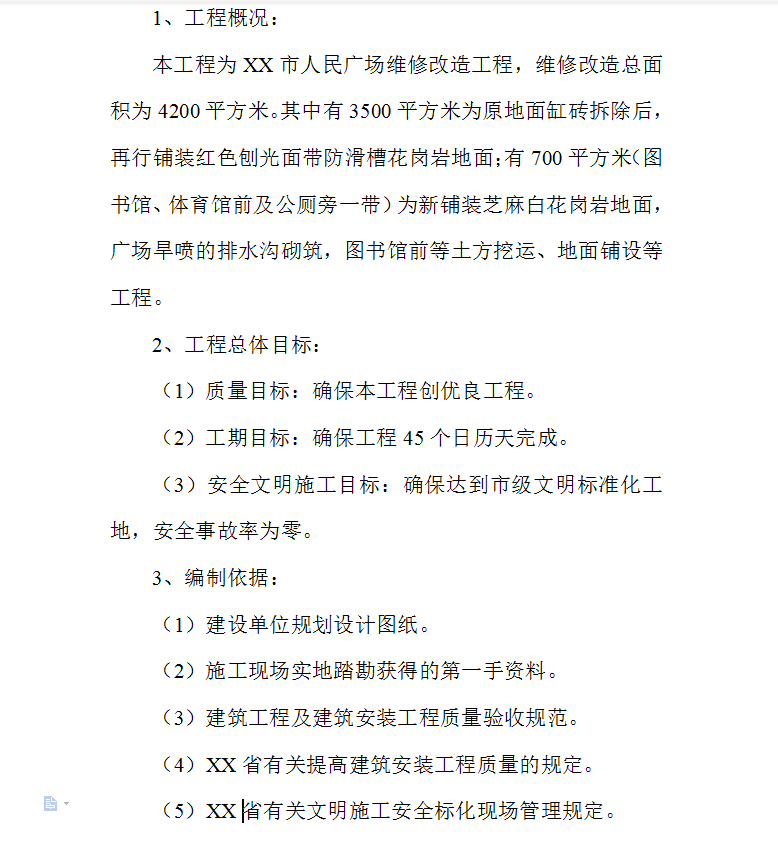

本工程为XX市人民广场维修改造工程,维修改造总面积为4200平方米。其中有3500平方米为原地面缸砖拆除后,再行铺装红色刨光面带防滑槽花岗岩地面;有700平方米(图书馆、体育馆前及公厕旁一带)为新铺装芝麻白花岗岩地面,广场旱喷的排水沟砌筑,图书馆前等土方挖运、地面铺设等工程。

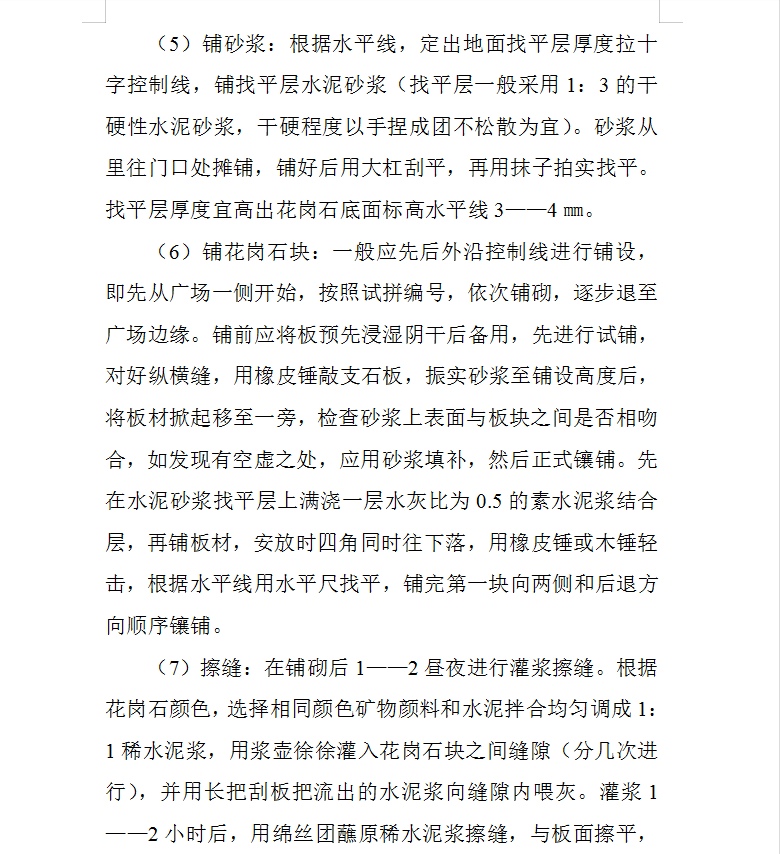

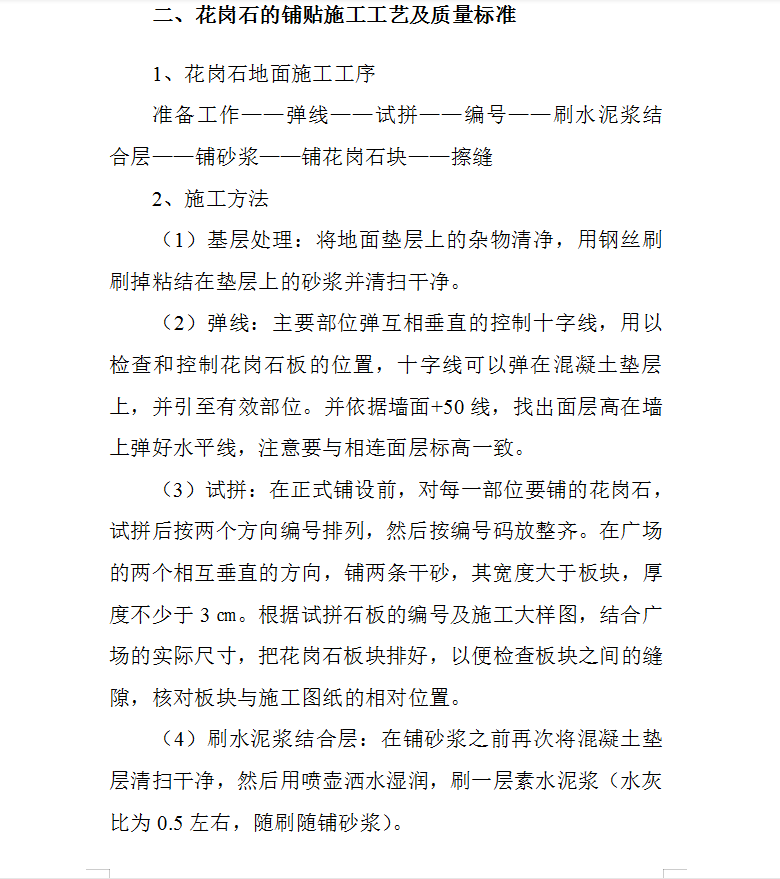

基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
弹线:主要部位弹互相垂直的控制十字线,用以检查和控制花岗石板的位置,十字线可以弹在混凝土垫层上,并引至有效部位。并依据墙面+50线,找出面层高在墙上弹好水平线,注意要与相连面层标高一致。
资料截图
  • 广场维修改造施工方案 21P
  • 广场维修改造施工方案 21P
  • 广场维修改造施工方案 21P
