您当前位置:首页 » 建筑工程 » 建筑施工
办公楼加固整修工程施工组织设计 59P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-01
  • 资料类型:RAR
  • 资料大小:145 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

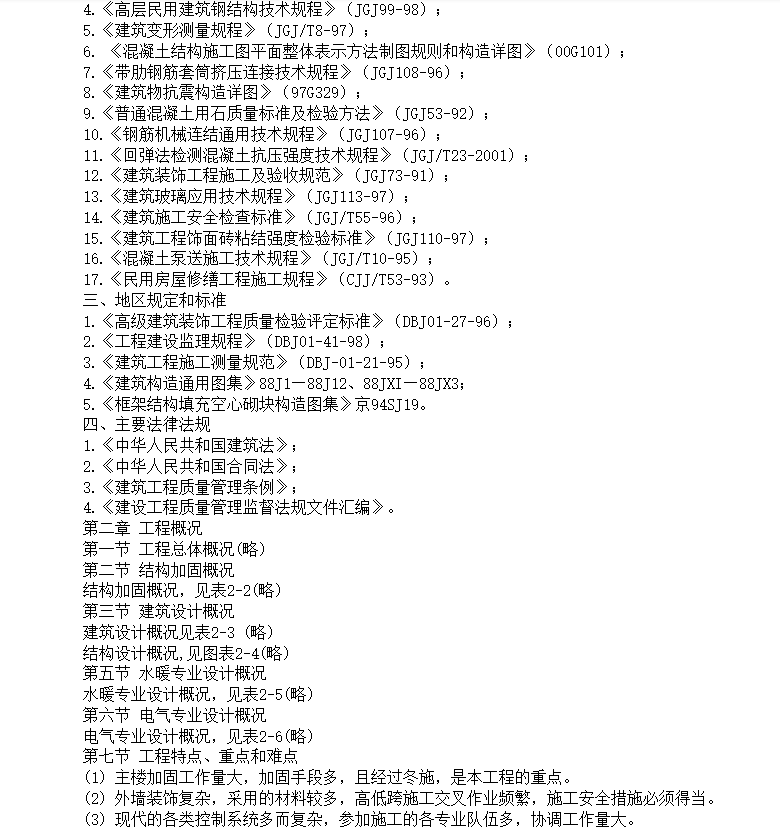

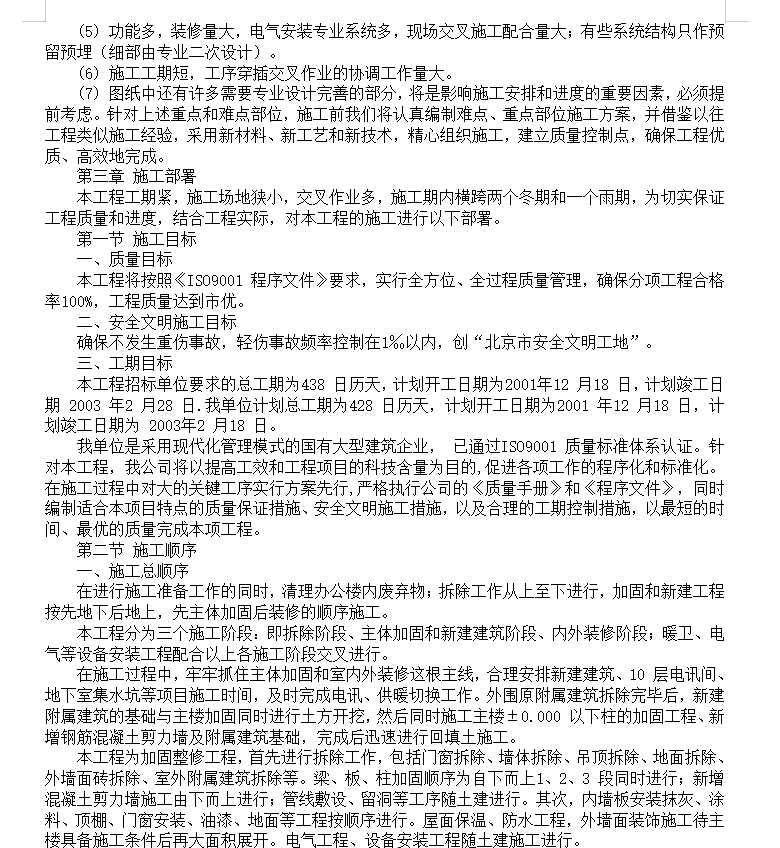

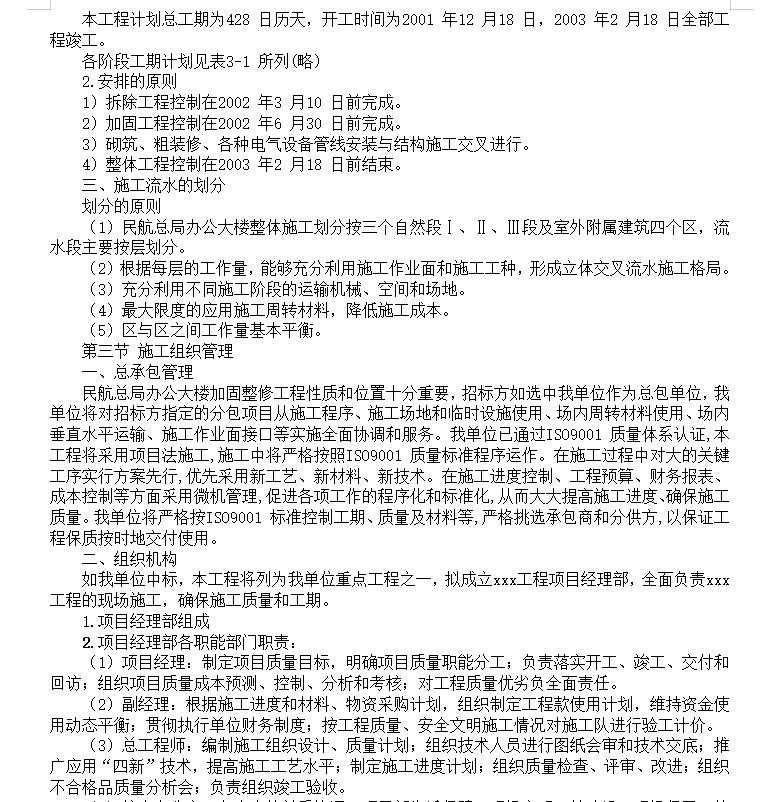

办公楼加固整修工程施工组织设计 59P
工程特点、重点和难点:(1) 主楼加固工作量大,加固手段多,且经过冬施,是本工程的重点。
(2) 外墙装饰复杂,采用的材料较多,高低跨施工交叉作业频繁,施工安全措施必须得当。
(3) 现代的各类控制系统多而复杂,参加施工的各专业队伍多,协调工作量大。
(4) 施工现场场地狭小,施工难度大。
(5) 功能多,装修量大,电气安装专业系统多,现场交叉施工配合量大;有些系统结构只作预留预埋(细部由专业二次设计)。
(6) 施工工期短,工序穿插交叉作业的协调工作量大。
(7) 图纸中还有许多需要专业设计完善的部分,将是影响施工安排和进度的重要因素,必须提前考虑。针对上述重点和难点部位,施工前我们将认真编制难点、重点部位施工方案,并借鉴以往工程类似施工经验,采用新材料、新工艺和新技术,精心组织施工,建立质量控制点,确保工程优质、高效地完成。
资料截图
  • 办公楼加固整修工程施工组织设计 59P
  • 办公楼加固整修工程施工组织设计 59P
  • 办公楼加固整修工程施工组织设计 59P
