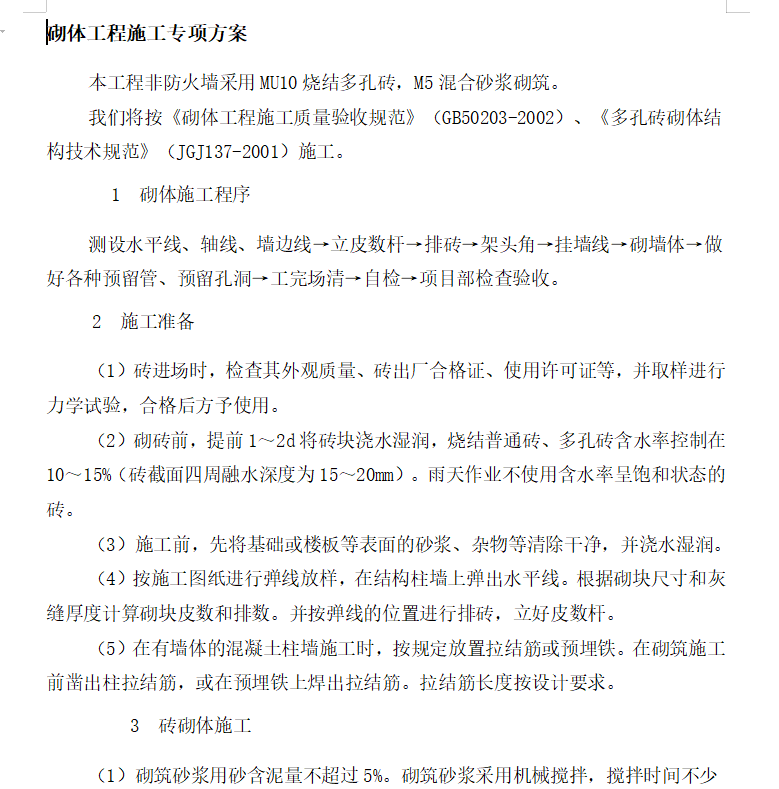

MU10烧结多孔砖砌体工程施工专项方案 3P
本工程非防火墙采用MU10烧结多孔砖,M5混合砂浆砌筑。我们将按《砌体工程施工质量验收规范》(GB50203-2002)、《多孔砖砌体结构技术规范》(JGJ137-2001)施工。砌体施工程序:测设水平线、轴线、墙边线→立皮数杆→排砖→架头角→挂墙线→砌墙体→做好各种预留管、预留孔洞→工完场清→自检→项目部检查验收。
施工准备:(1)砖进场时,检查其外观质量、砖出厂合格证、使用许可证等,并取样进行力学试验,合格后方予使用。
(2)砌砖前,提前1~2d将砖块浇水湿润,烧结普通砖、多孔砖含水率控制在10~15%(砖截面四周融水深度为15~20mm)。雨天作业不使用含水率呈饱和状态的砖。
(3)施工前,先将基础或楼板等表面的砂浆、杂物等清除干净,并浇水湿润。
(4)按施工图纸进行弹线放样,在结构柱墙上弹出水平线。根据砌块尺寸和灰缝厚度计算砌块皮数和排数。并按弹线的位置进行排砖,立好皮数杆。
(5)在有墙体的混凝土柱墙施工时,按规定放置拉结筋或预埋铁。在砌筑施工前凿出柱拉结筋,或在预埋铁上焊出拉结筋。拉结筋长度按设计要求。
