后浇带专项施工方案 7P

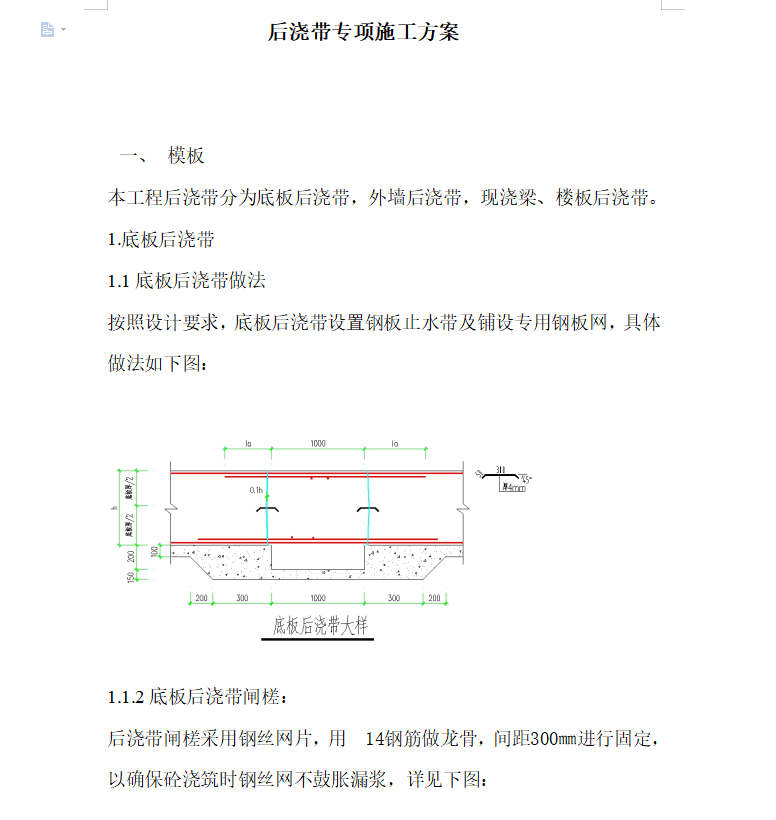

模板:本工程后浇带分为底板后浇带,外墙后浇带,现浇梁、楼板后浇带。底板后浇带做法:按照设计要求,底板后浇带设置钢板止水带及铺设专用钢板网

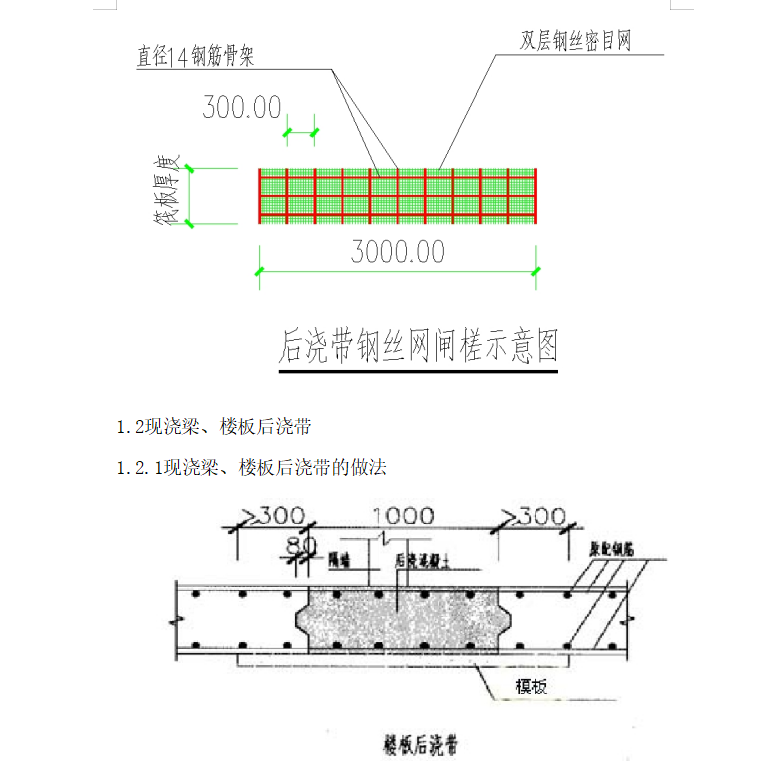

底板后浇带闸槎:后浇带闸槎采用钢丝网片,用14钢筋做龙骨,间距300㎜进行固定,以确保砼浇筑时钢丝网不鼓胀漏浆

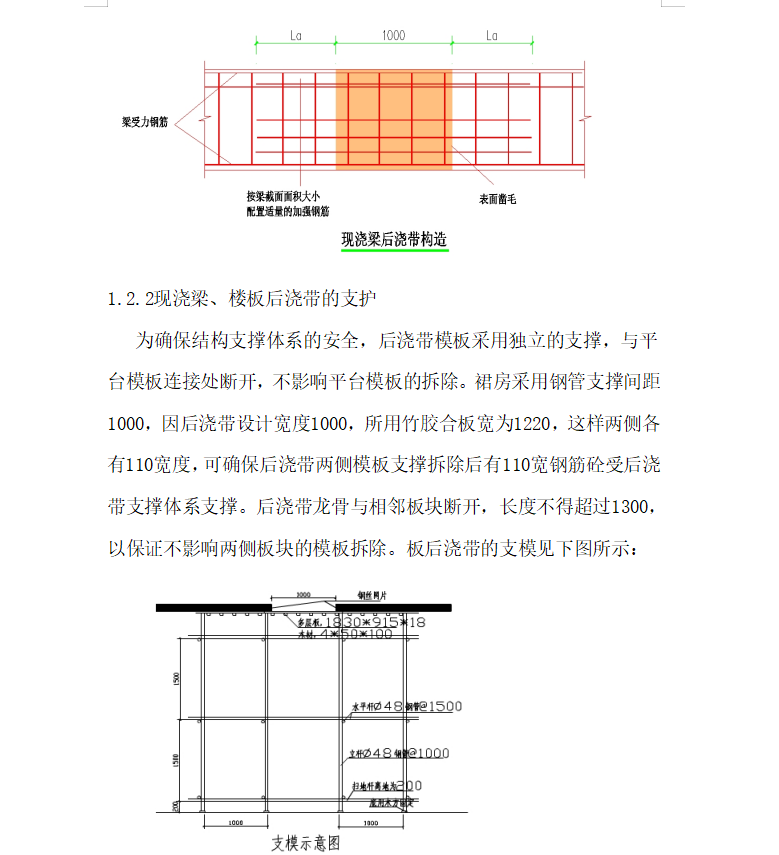

现浇梁、楼板后浇带的支护:为确保结构支撑体系的安全,后浇带模板采用独立的支撑,与平台模板连接处断开,不影响平台模板的拆除。裙房采用钢管支撑间距1000,因后浇带设计宽度1000,所用竹胶合板宽为1220,这样两侧各有110宽度,可确保后浇带两侧模板支撑拆除后有110宽钢筋砼受后浇带支撑体系支撑。后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板拆除。
