施工现场的具体情况:拟建场地施工条件一般,部分建筑未完全拆除。拟建场地地势平缓,绝对标47.22~48.22m之间,场地上部有0.7~2.5m的杂填土及0.5~2.4m的素填土,其下为粉粘土、砂粒土。

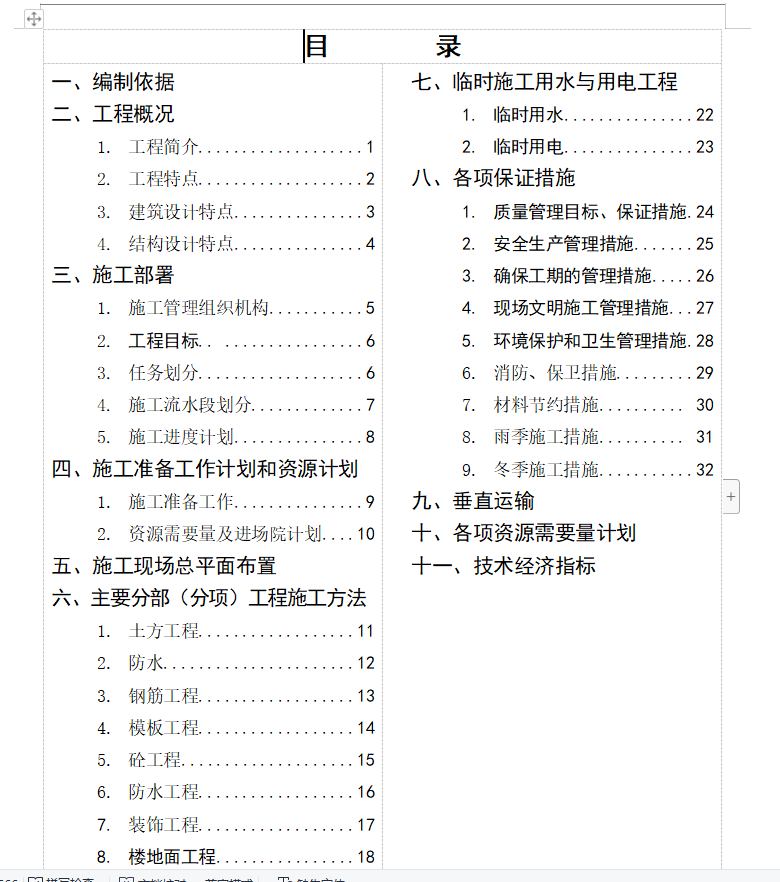

一、编制依据
二、工程概况
1.工程简介...................1
2.工程特点...................2

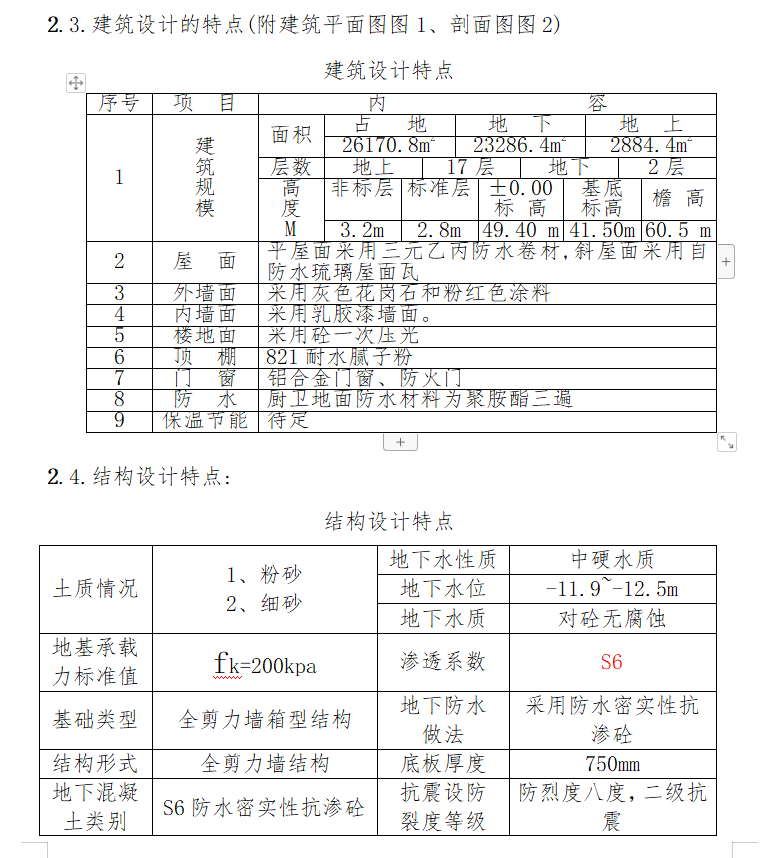

3.建筑设计特点...............3
4.结构设计特点...............4
三、施工部署

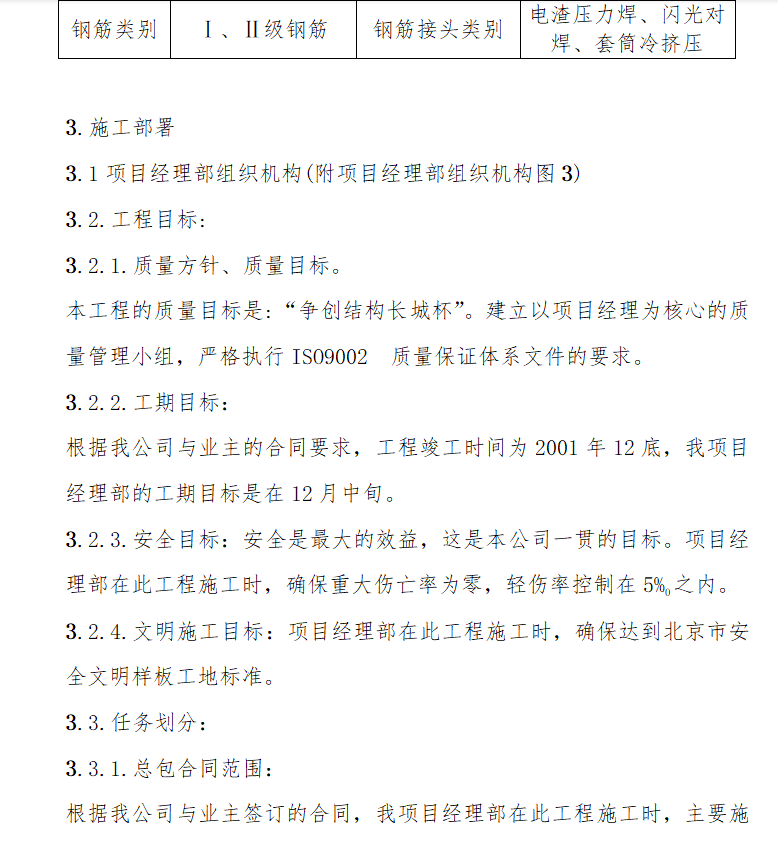

1.施工管理组织机构...........5
2.工程目标.. ................6
3.任务划分...................6
4.施工流水段划分.............7
5.施工进度计划...............8
四、施工准备工作计划和资源计划
1.施工准备工作...............9
2.资源需要量及进场院计划....10
五、施工现场总平面布置
六、主要分部(分项)工程施工方法
1.土方工程..................11
2.防水......................12
3.钢筋工程..................13
4.模板工程..................14
5.砼工程....................15
6.防水工程..................16
7.装饰工程..................17
8.楼地面工程................18
9.门窗工程..................19
10.装修工程...................20
11.脚手架工程.................21.................
