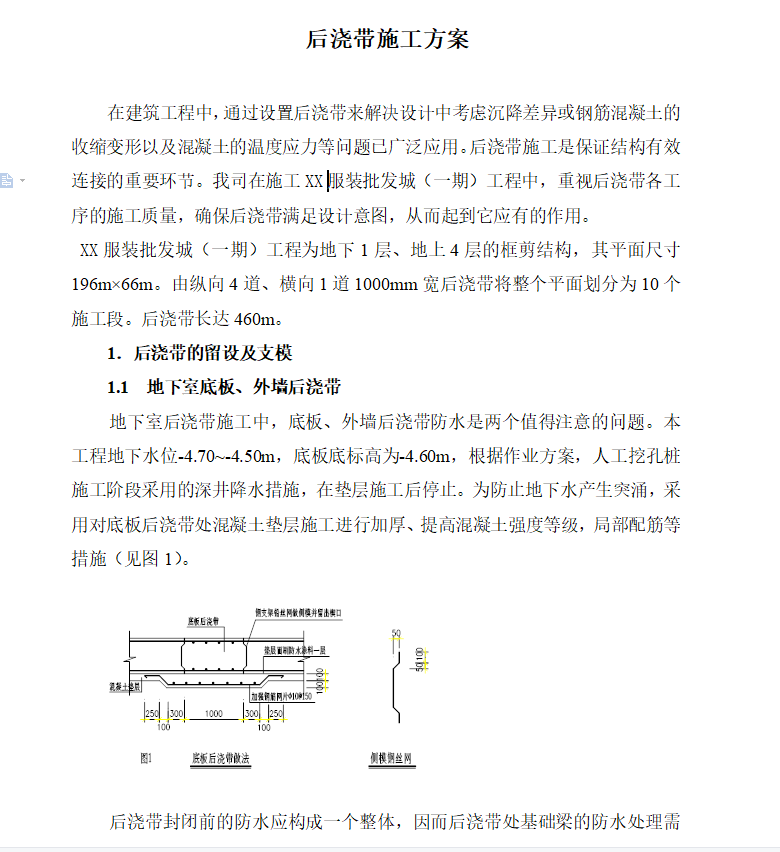

地下室底板、外墙后浇带施工方案 5P
工程为地下1层、地上4层的框剪结构,其平面尺寸196m×66m。由纵向4道、横向1道1000mm宽后浇带将整个平面划分为10个施工段。后浇带长达460m。
地下室后浇带施工中,底板、外墙后浇带防水是两个值得注意的问题。本工程地下水位-4.70~-4.50m,底板底标高为-4.60m,根据作业方案,人工挖孔桩施工阶段采用的深井降水措施,在垫层施工后停止。为防止地下水产生突涌,采用对底板后浇带处混凝土垫层施工进行加厚、提高混凝土强度等级,局部配筋等措施

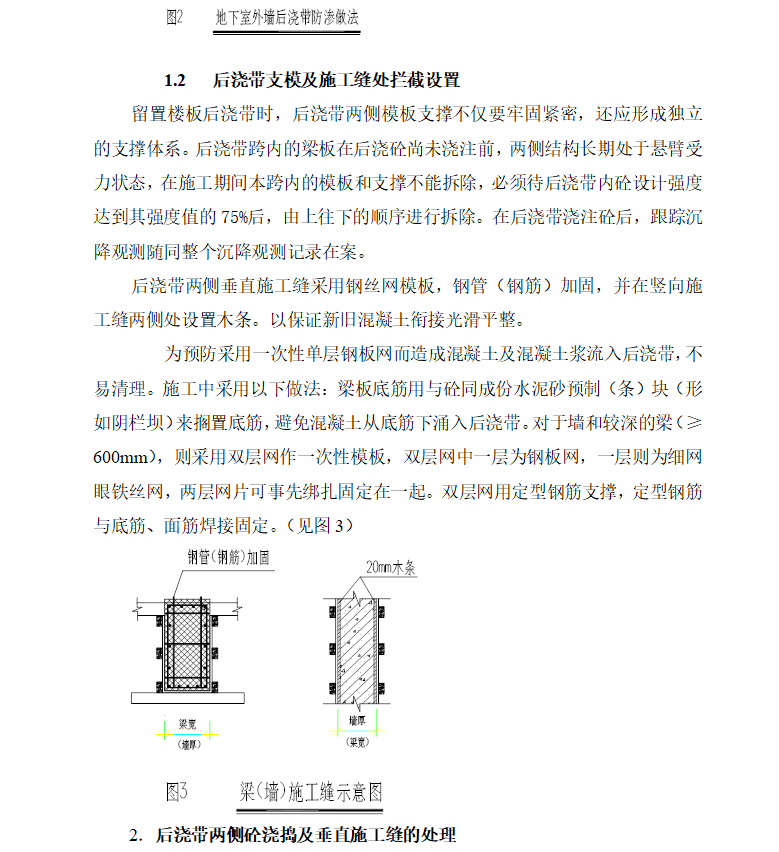

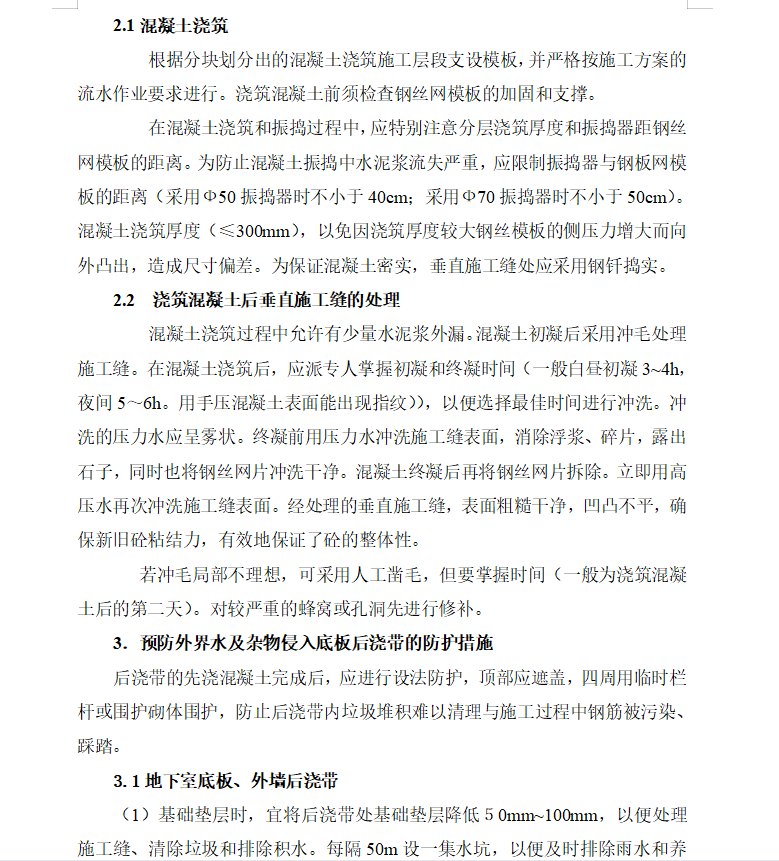

后浇带封闭前的防水应构成一个整体,因而后浇带处基础梁的防水处理需事先安排,不可遗漏。为方便施工,该部分基础梁侧模宜采用砖模,抹平后做防水。
