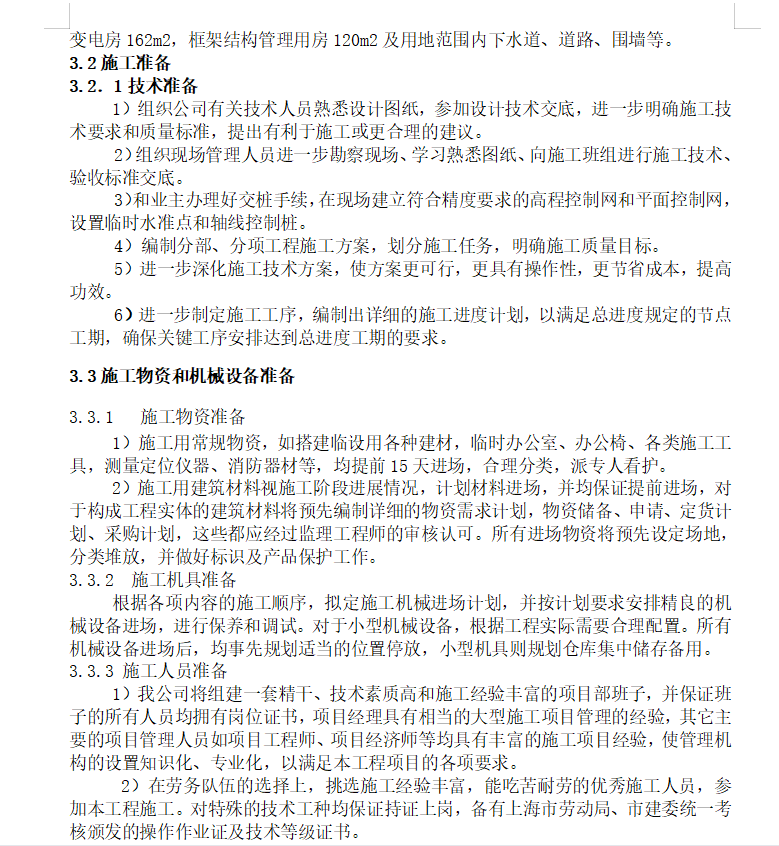

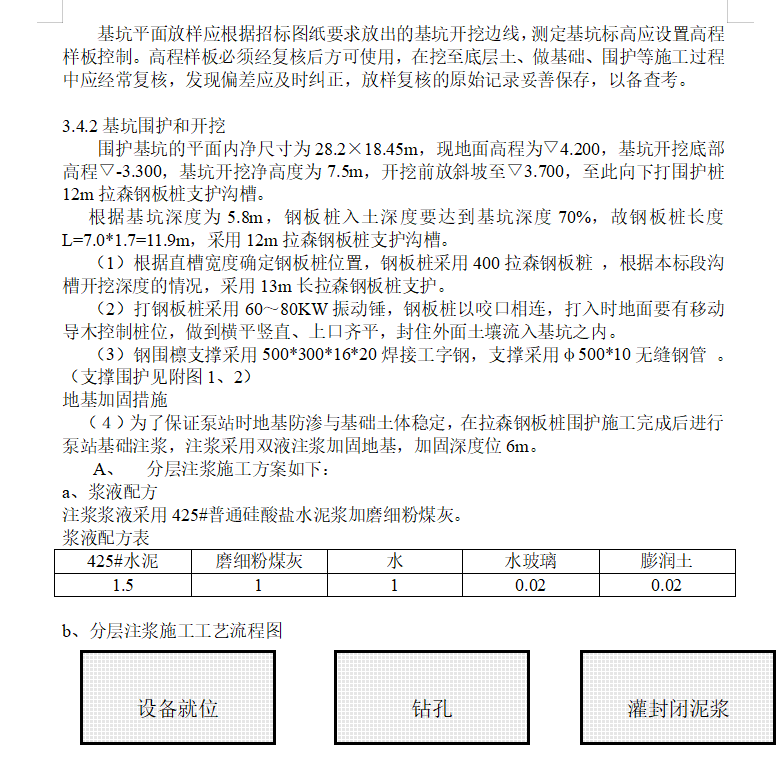

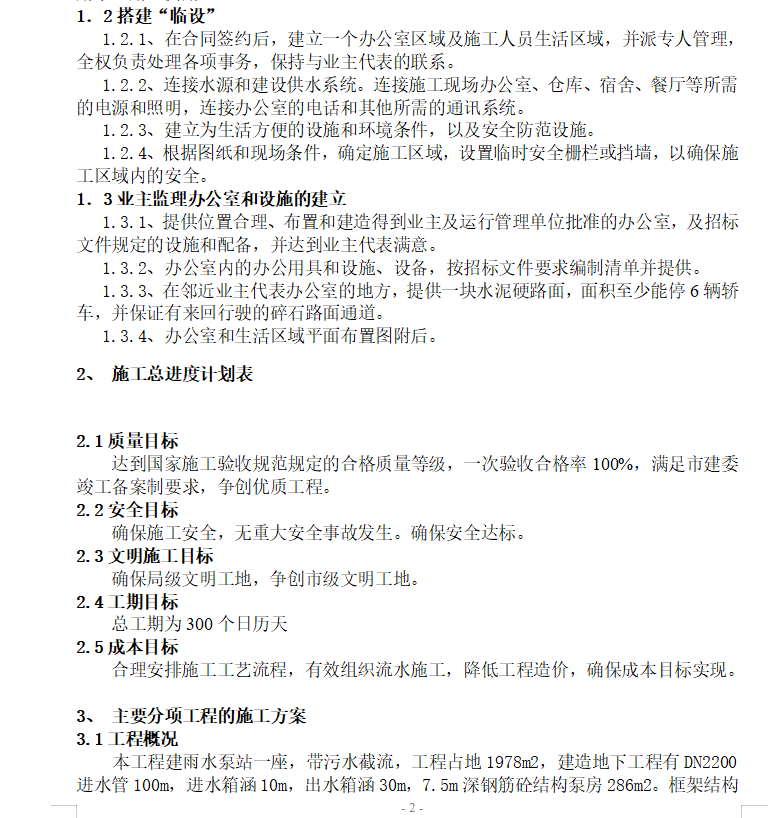

本工程建雨水泵站一座,带污水截流,工程占地1978m2,建造地下工程有DN2200进水管100m,进水箱涵10m,出水箱涵30m,7.5m深钢筋砼结构泵房286m2。框架结构变电房162m2,框架结构管理用房120m2及用地范围内下水道、道路、围墙等。
施工用常规物资,如搭建临设用各种建材,临时办公室、办公椅、各类施工工具,测量定位仪器、消防器材等,均提前15天进场,合理分类,派专人看护。
施工用建筑材料视施工阶段进展情况,计划材料进场,并均保证提前进场,对于构成工程实体的建筑材料将预先编制详细的物资需求计划,物资储备、申请、定货计划、采购计划,这些都应经过监理工程师的审核认可。所有进场物资将预先设定场地,分类堆放,并做好标识及产品保护工作。
