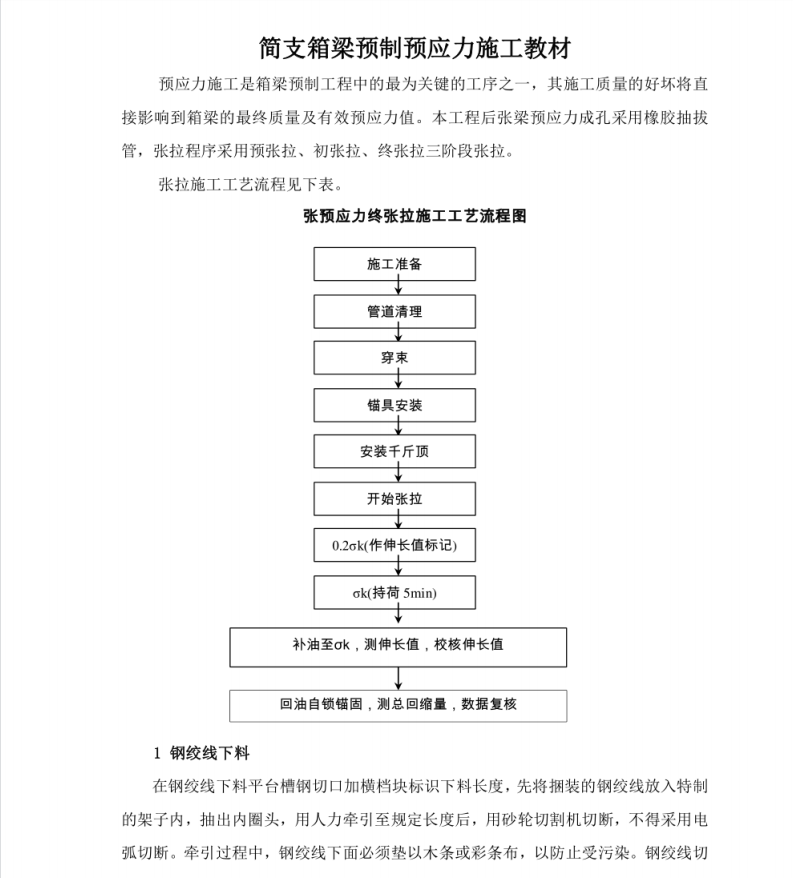

简支箱梁预制预应力施工作业指导书 9P
预应力施工是箱梁预制工程中的最为关键的工序之- -,其施工质量的好坏将直接影响到箱梁的最终质量及有效预应力值。本工程后张梁预应力成孔采用橡胶抽拔管,张拉程序采用预张拉、初张拉、终张拉三阶段张拉。在钢绞线下料平台槽钢切口加横档块标识下料长度,先将捆装的钢绞线放入特制的架子内,抽出内圈头,用人力牵引至规定长度后,用砂轮切割机切断,不得采用电弧切断。牵引过程中,钢绞线下面必须垫以木条或彩条布,以防止受污染。钢绞线切断长度与设计或计算长度误差为土10mm,束中各根钢绞线长度差为5mm。
