电厂苍沟改道工程施工组织设计 40P

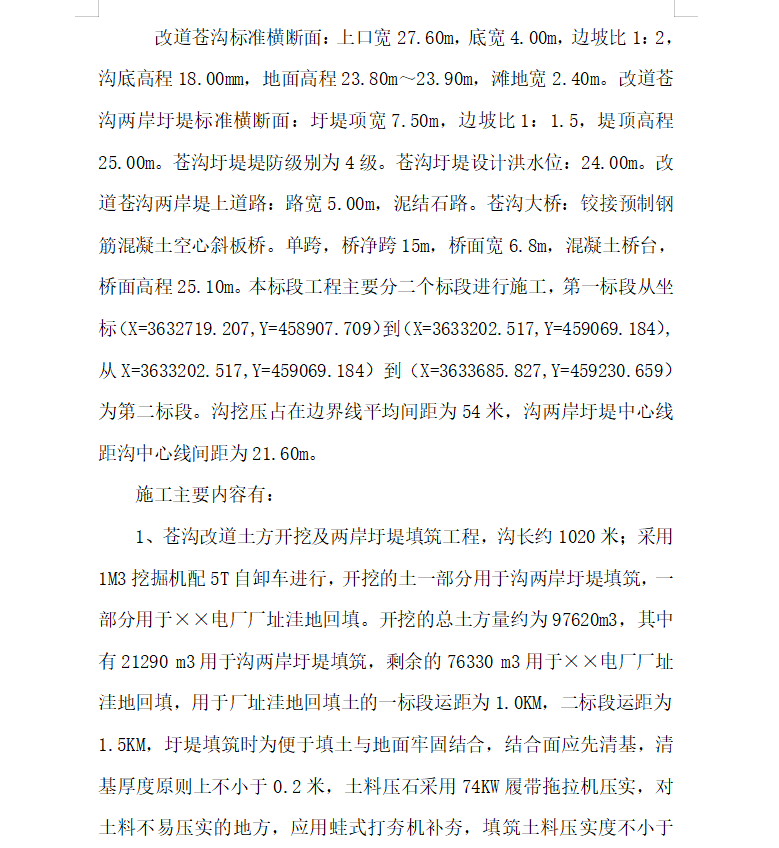

沟长约1020米;采用1M3挖掘机配5T自卸车进行,开挖的土一部分用于沟两岸圩堤填筑,一部分用于××电厂厂址洼地回填。开挖的总土方量约为97620m3,其中有21290 m3用于沟两岸圩堤填筑,剩余的76330 m3用于××电厂厂址洼地回填,用于厂址洼地回填土的一标段运距为1.0KM,二标段运距为1.5KM,圩堤填筑时为便于填土与地面牢固结合,结合面应先清基,清基厚度原则上不小于0.2米,土料压石采用74KW履带拖拉机压实,对土料不易压实的地方,应用蛙式打夯机补夯,填筑土料压实度不小于0.9,填土干么重不小于16KN/m。
