根据本项目施工场地狭小、现场基坑深等特点、专业分包穿插多,现场存在多处施工流水分段现象,本项目施工总平面布置共分为10个典型施工阶段。

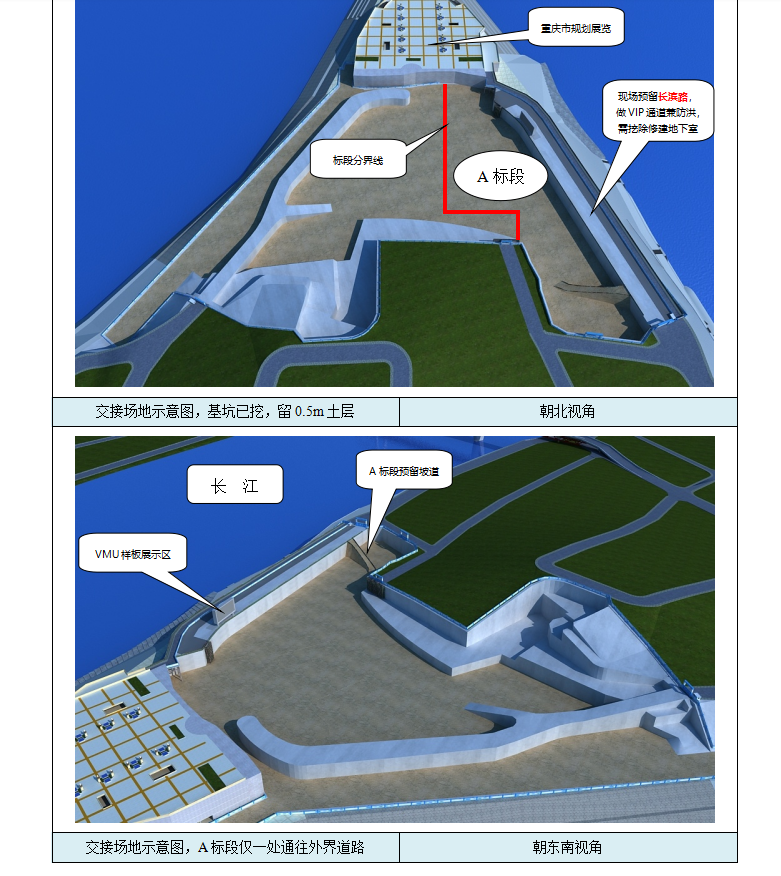

(1)进场后在长滨路靠右设置规划展览馆VIP专用通道,并规划7m宽施工通道。

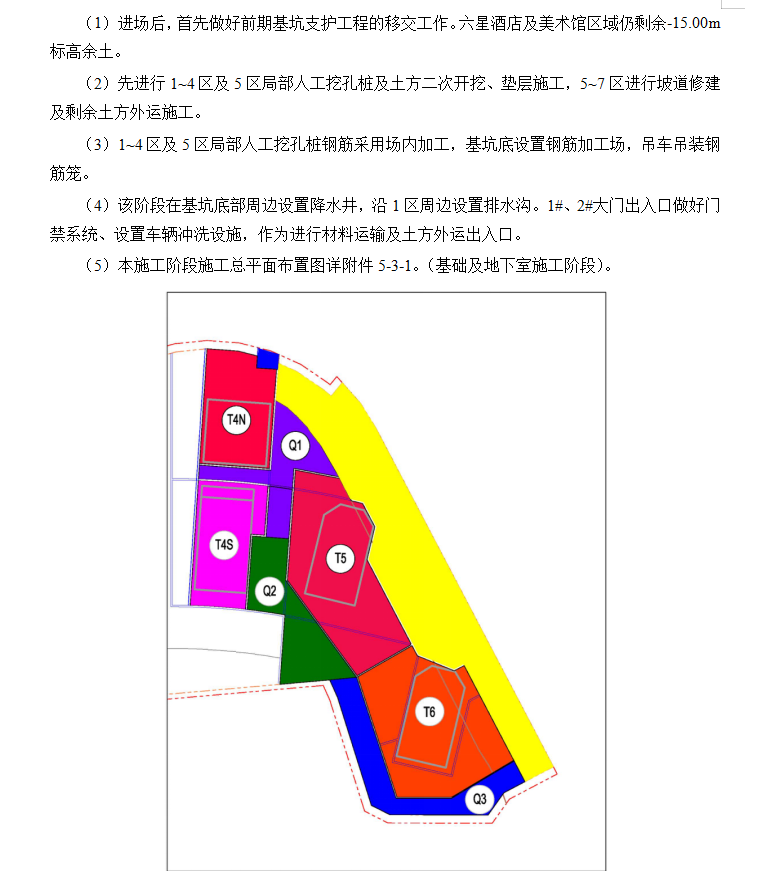

(2)利用长滨路及现有场内坡道进行止水帷幕、人工挖孔桩和土方外运;因预留土坡道经过T6塔楼,将坡道进行改道,架设符合载重要求的钢栈桥坡道,然后拆除原有土方坡道。
(3)T6区安装2台C7052塔吊,T4N、T4S、T5区安装5台C7030塔吊,用于底板施工。
(4)Q2、Q3区桩基施工完成后硬化作为施工道路,Q1区作为材料堆场。
