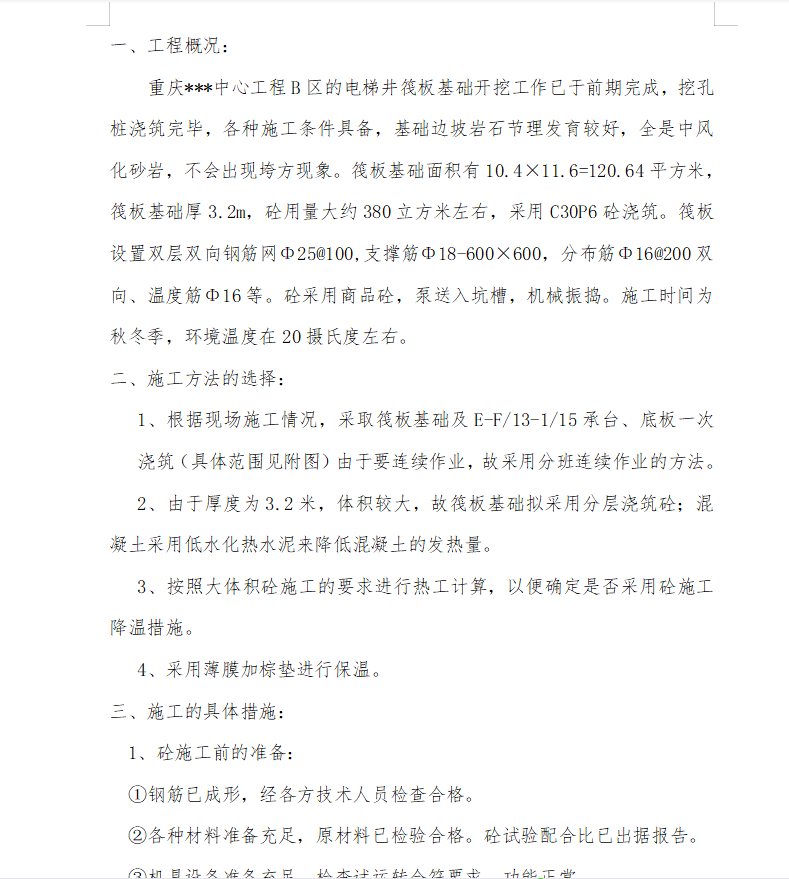

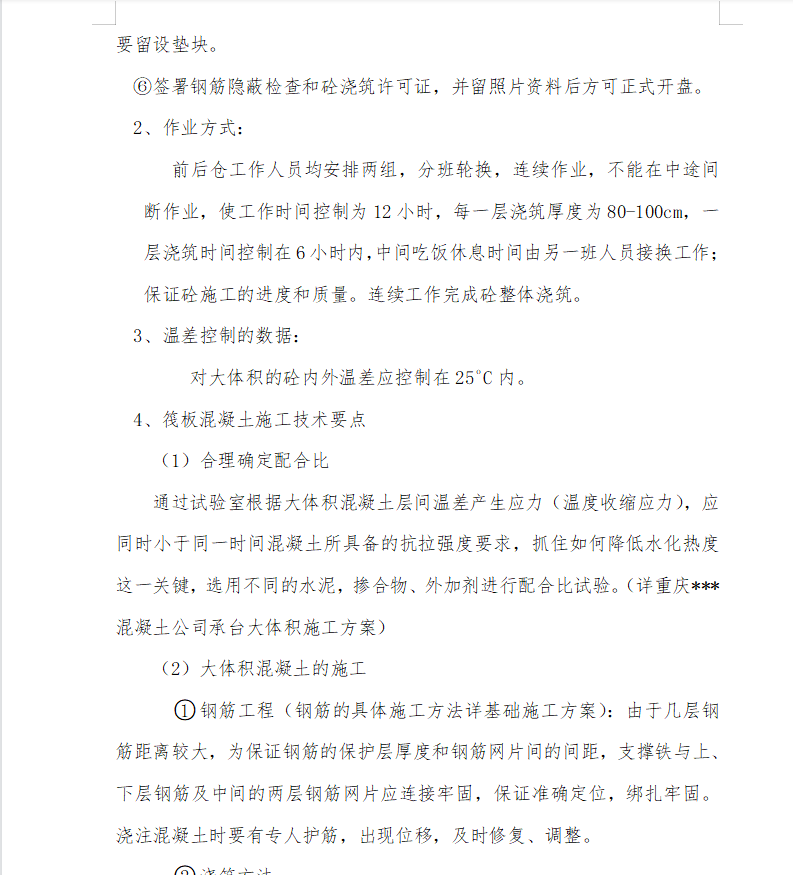

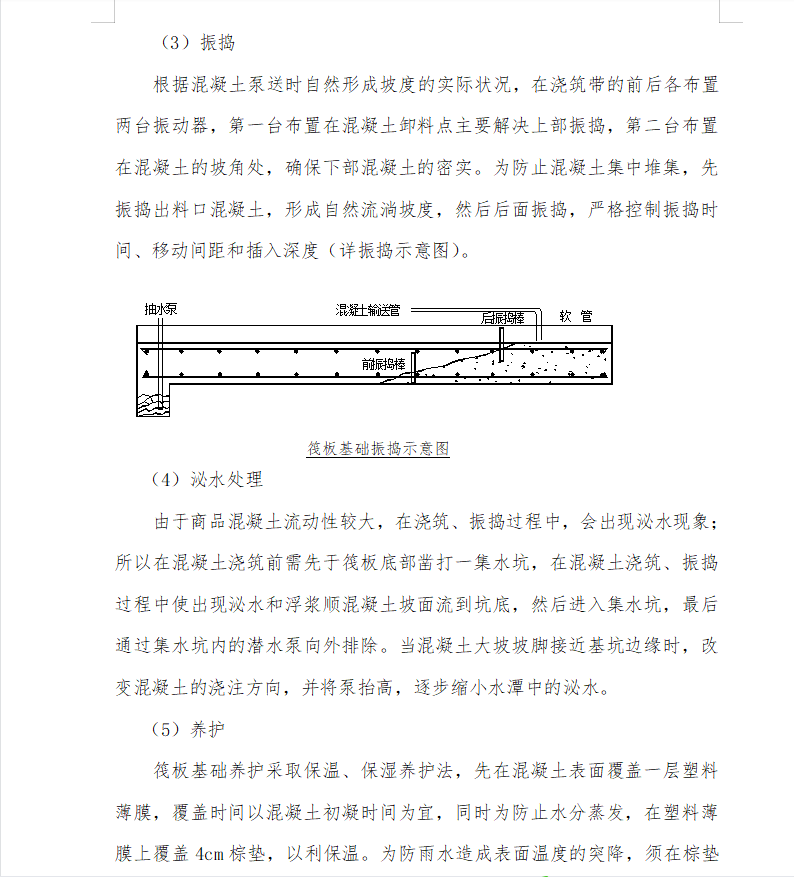

您当前位置:首页 » 建筑工程 » 建筑施工
大体积混凝土施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-10-22
  • 资料类型:RAR
  • 资料大小:28.8 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
大体积混凝土施工方案
***中心工程B区的电梯井筏板基础开挖工作已于前期完成,挖孔桩浇筑完毕,各种施工条件具备,基础边坡岩石节理发育较好,全是中风化砂岩,不会出现垮方现象。筏板基础面积有10.4×11.6=120.64平方米,筏板基础厚3.2m,砼用量大约380立方米左右,采用C30P6砼浇筑。筏板设置双层双向钢筋网Φ25@100,支撑筋Φ18-600×600,分布筋Φ16@200双向、温度筋Φ16等。砼采用商品砼,泵送入坑槽,机械振捣。施工时间为秋冬季,环境温度在20摄氏度左右。
二、施工方法的选择:
1、根据现场施工情况,采取筏板基础及E-F/13-1/15承台、底板一次浇筑(具体范围见附图)由于要连续作业,故采用分班连续作业的方法。
2、由于厚度为3.2米,体积较大,故筏板基础拟采用分层浇筑砼;混凝土采用低水化热水泥来降低混凝土的发热量。
3、按照大体积砼施工的要求进行热工计算,以便确定是否采用砼施工降温措施。
4、采用薄膜加棕垫进行保温。
资料截图
  • 大体积混凝土施工方案
  • 大体积混凝土施工方案
  • 大体积混凝土施工方案
