厂房脚手架专项施工方案 31p

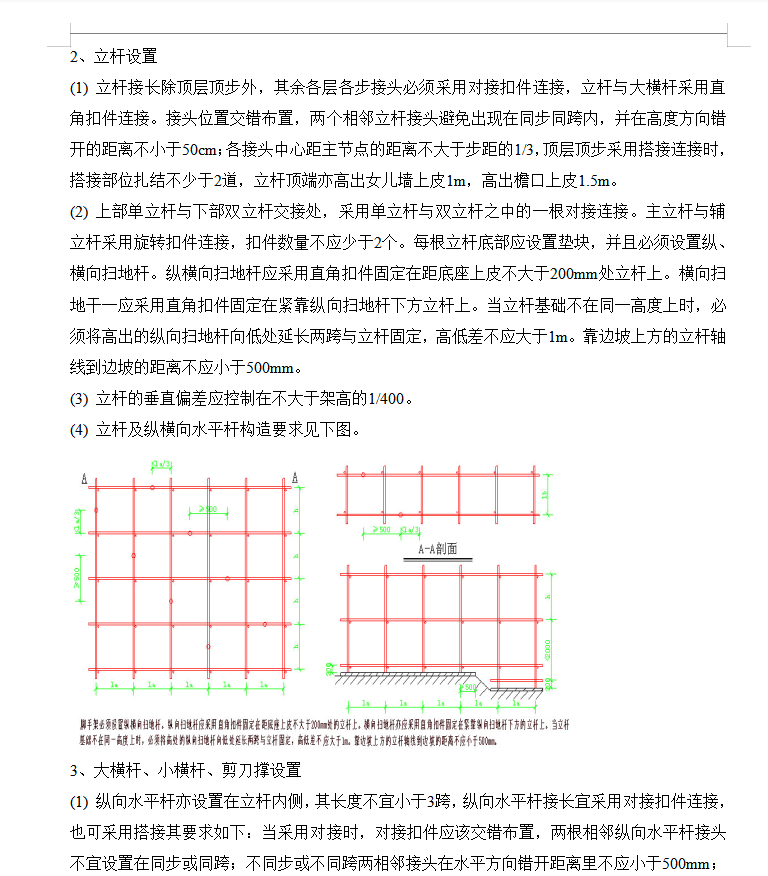

立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3,顶层顶步采用搭接连接时,搭接部位扎结不少于2道,立杆顶端亦高出女儿墙上皮1m,高出檐口上皮1.5m。
