钻孔灌注桩及桩底后注浆施工技术交底含施工图纸 14p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-05-09
  • 资料类型:RAR
  • 资料大小:273 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
钻孔灌注桩及桩底后注浆施工技术交底含施工图纸 14p

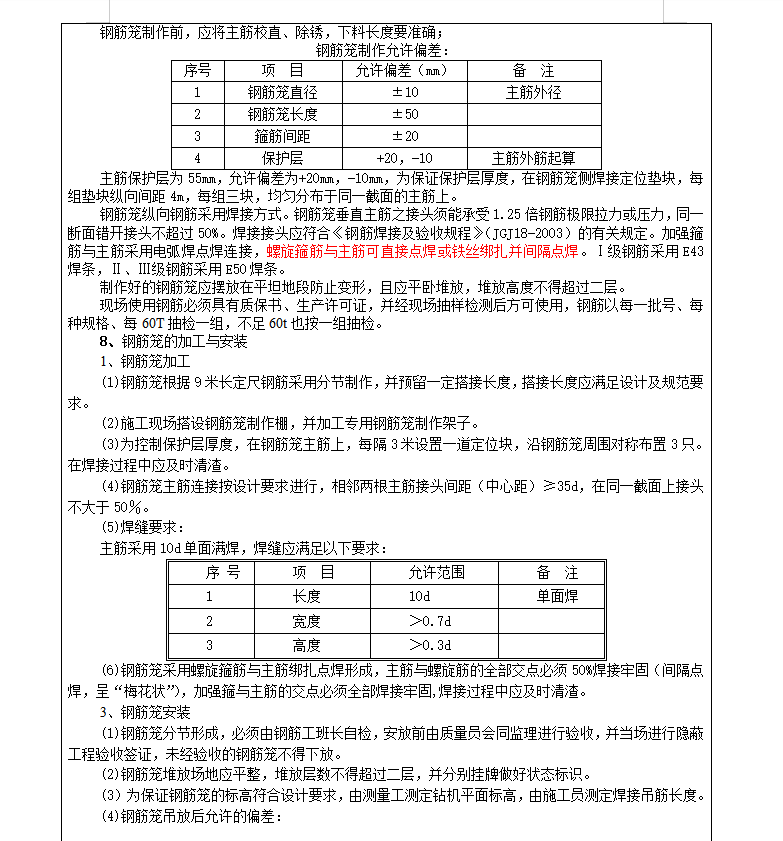

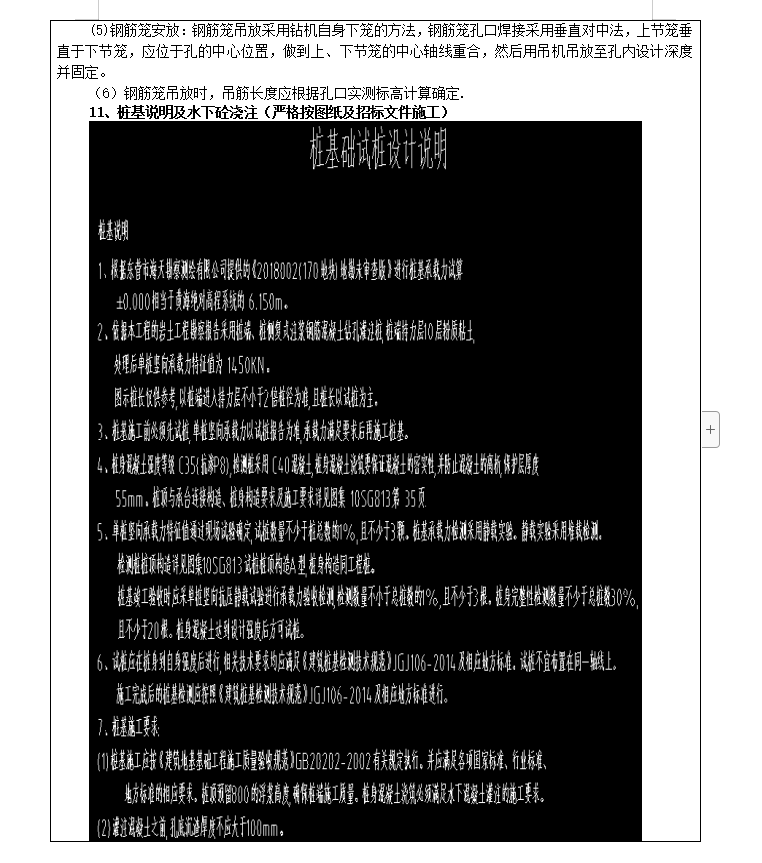

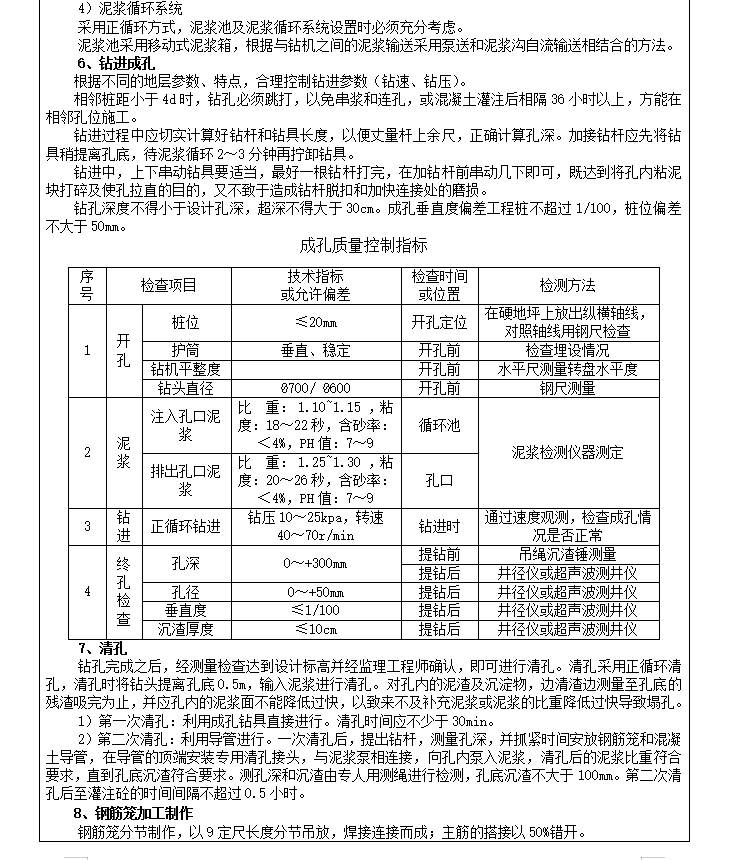

钢护筒采用埋入法,确保垂直度控制在1/200以内,护筒埋设深度应超过杂质填土埋藏深度,且护筒底口埋进原土深度不应小于0.2m。钢护筒埋设过程中如有偏差应及时校正,使保持垂直,用粘性土分层填实,中心偏差应≤20mm。
