您当前位置:首页 » 建筑工程 » 建筑工作总结
年度质量工作总结 7P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-01-12
  • 资料类型:RAR
  • 资料大小:10.1 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
年度质量工作总结 7P

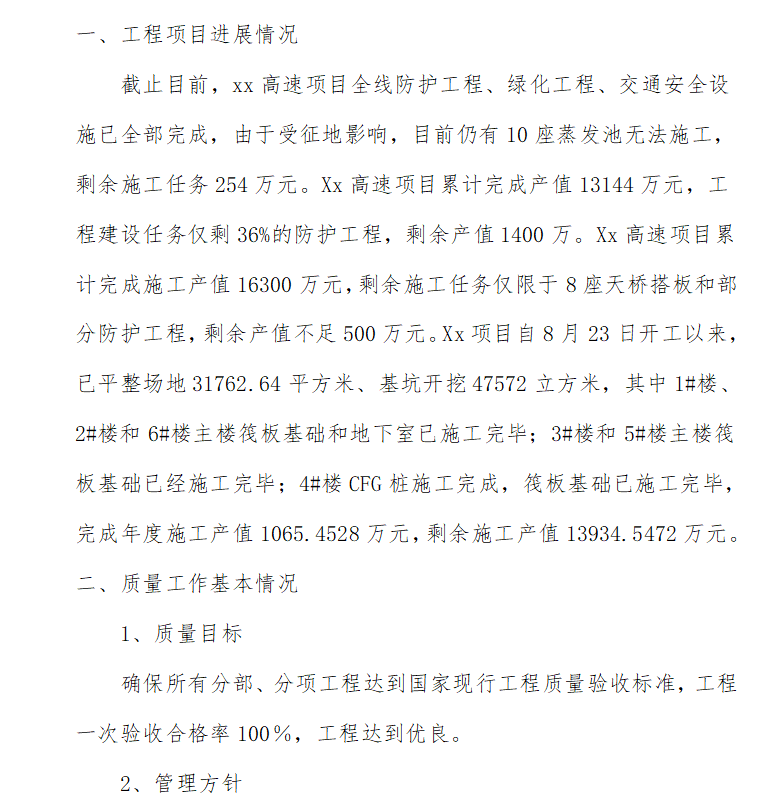

截止目前,xx高速项目全线防护工程、绿化工程、交通安全设施已全部完成,由于受征地影响,目前仍有10座蒸发池无法施工,剩余施工任务254万元。Xx高速项目累计完成产值13144万元,工程建设任务仅剩36%的防护工程,剩余产值1400万。Xx高速项目累计完成施工产值16300万元,剩余施工任务仅限于8座天桥搭板和部分防护工程,剩余产值不足500万元。Xx项目自8月23日开工以来,已平整场地31762.64平方米、基坑开挖47572立方米,其中1#楼、2#楼和6#楼主楼筏板基础和地下室已施工完毕;3#楼和5#楼主楼筏板基础已经施工完毕;4#楼CFG桩施工完成,筏板基础已施工完毕,完成年度施工产值1065.4528万元,剩余施工产值13934.5472万元。
资料截图

  • 年度质量工作总结 7P
  • 年度质量工作总结 7P

  • 年度质量工作总结 7P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
