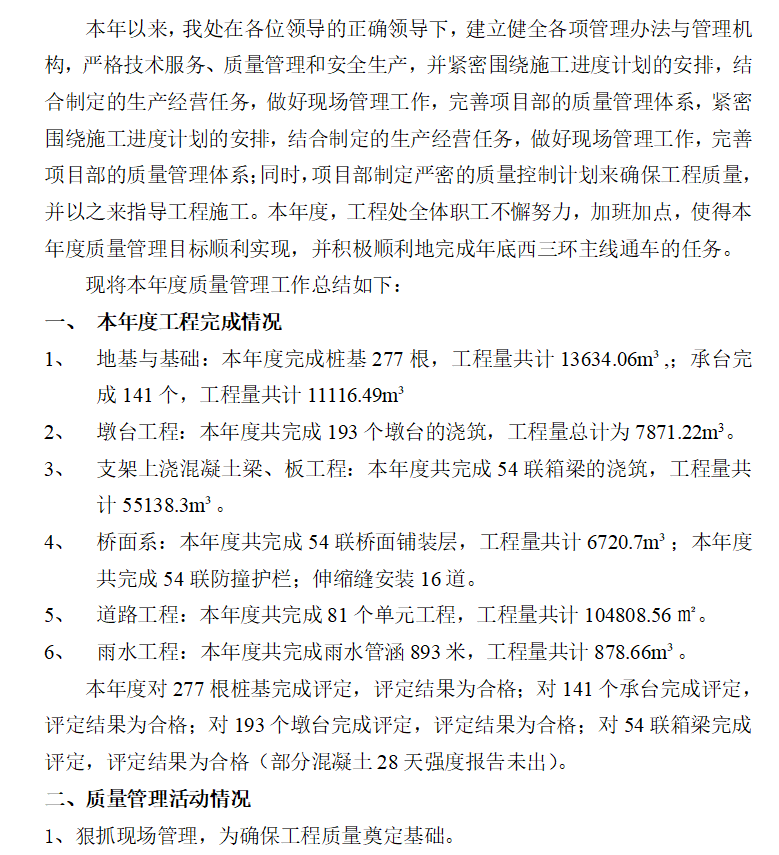

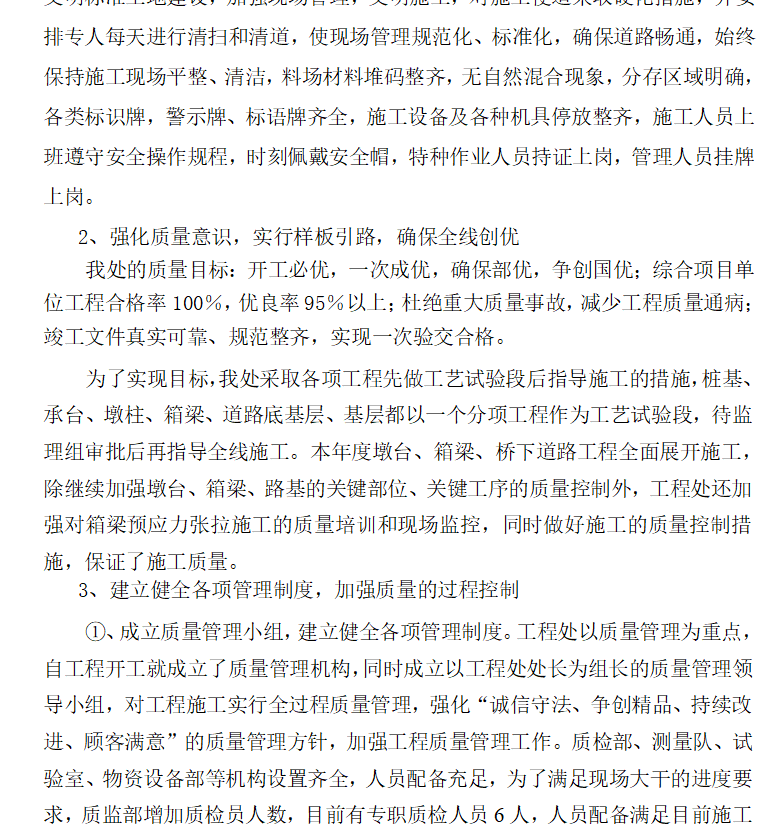

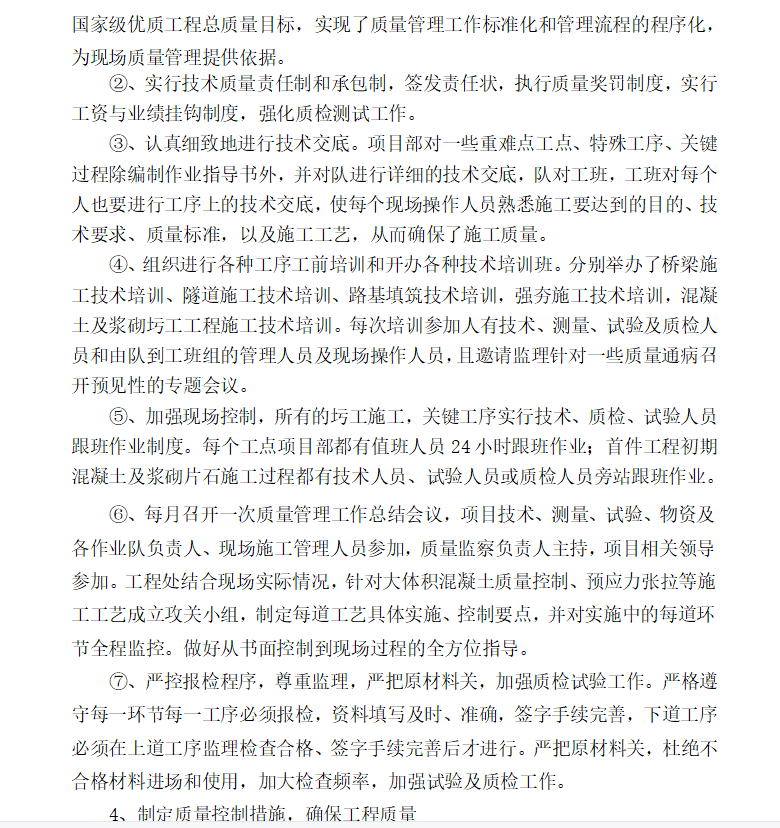

本年度质量管理工作总结及下年度质量管理计划 6P
地基与基础:本年度完成桩基277根,工程量共计13634.06m3,;承台完成141个,工程量共计11116.49m3
墩台工程:本年度共完成193个墩台的浇筑,工程量总计为7871.22m3。支架上浇混凝土梁、板工程:本年度共完成54联箱梁的浇筑,工程量共计55138.3m3。桥面系:本年度共完成54联桥面铺装层,工程量共计6720.7m3;本年度共完成54联防撞护栏;伸缩缝安装16道。道路工程:本年度共完成81个单元工程,工程量共计104808.56㎡。雨水工程:本年度共完成雨水管涵893米,工程量共计878.66m3。
本年度对277根桩基完成评定,评定结果为合格;对141个承台完成评定,评定结果为合格;对193个墩台完成评定,评定结果为合格;对54联箱梁完成评定,评定结果为合格(部分混凝土28天强度报告未出)。
