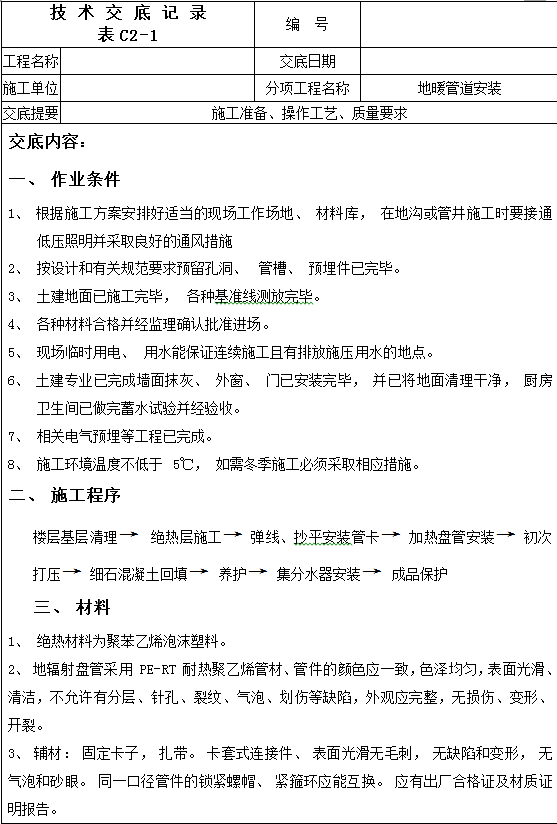

一、 作业条件
1、 根据施工方案安排好适当的现场工作场地、 材料库, 在地沟或管井施工时要接通低压照明并采取良好的通风措施
2、 按设计和有关规范要求预留孔洞、 管槽、 预埋件已完毕。
3、 土建地面已施工完毕, 各种基准线测放完毕。
4、 各种材料合格并经监理确认批准进场。
5、 现场临时用电、 用水能保证连续施工且有排放施压用水的地点。
6、 土建专业已完成墙面抹灰、 外窗、 门已安装完毕, 并已将地面清理干净, 厨房卫生间已做完蓄水试验并经验收。
7、 相关电气预埋等工程已完成。
8、 施工环境温度不低于 5℃, 如需冬季施工必须采取相应措施。

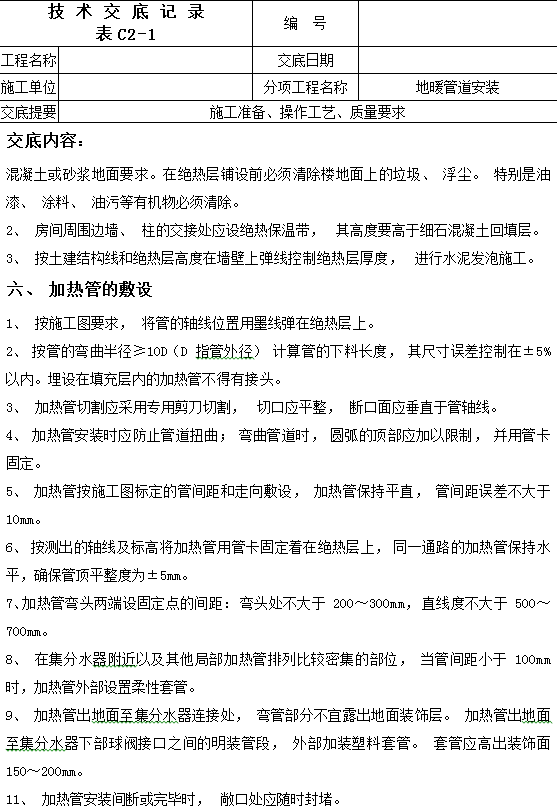

二、 施工程序
楼层基层清理→ 绝热层施工→ 弹线、抄平安装管卡→ 加热盘管安装→ 初次打压→ 细石混凝土回填→ 养护→ 集分水器安装→ 成品保护
三、 材料

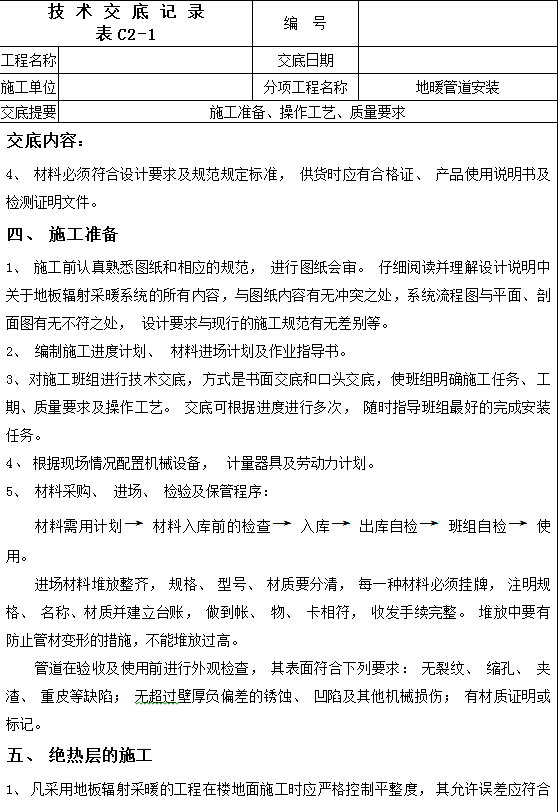

1、 绝热材料为聚苯乙烯泡沫塑料。
2、 地辐射盘管采用 PE-RT 耐热聚乙烯管材、管件的颜色应一致,色泽均匀,表面光滑、
清洁,不允许有分层、针孔、裂纹、气泡、划伤等缺陷,外观应完整,无损伤、变形、开裂。
3、 辅材: 固定卡子, 扎带。 卡套式连接件、 表面光滑无毛刺, 无缺陷和变形, 无气泡和砂眼。 同一口径管件的锁紧螺帽、 紧箍环应能互换。 应有出厂合格证及材质证明报告。
