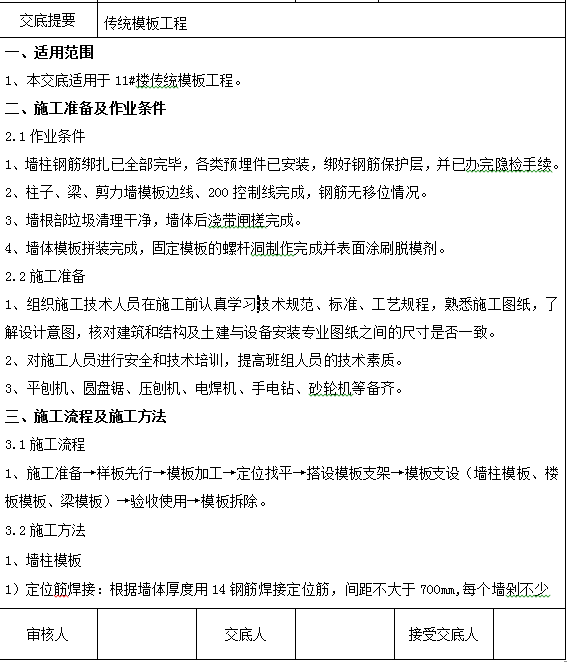

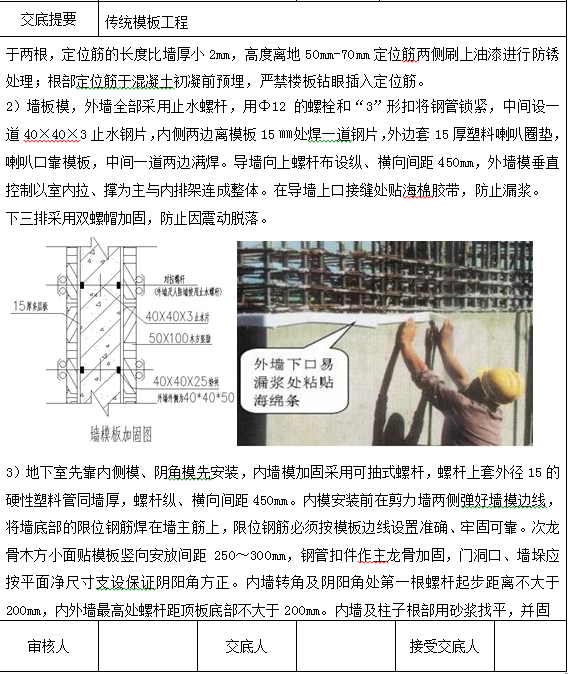

住宅楼模板工程技术交底
1、墙柱钢筋绑扎已全部完毕,各类预埋件已安装,绑好钢筋保护层,并已办完隐检手续。
2、柱子、梁、剪力墙模板边线、200控制线完成,钢筋无移位情况。
3、墙根部垃圾清理干净,墙体后浇带闸槎完成。
4、墙体模板拼装完成,固定模板的螺杆洞制作完成并表面涂刷脱模剂。
