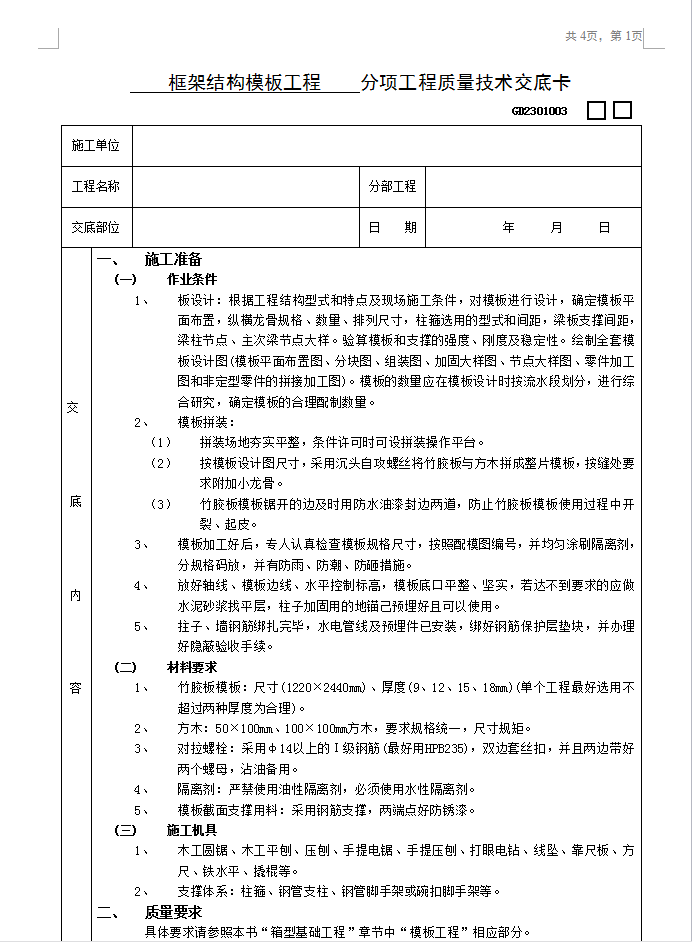

框架结构模板工程技术交底
安装柱模板:1、模板组片完毕后,按照模板设计图纸的要求留设清扫口,检查模板的对角线,平整度和外形尺寸。
2、吊装第一片模板,并临时支撑或用铅丝与柱子主筋临时绑扎固定。3、随即吊装第二、三、四片模板,作好临时支撑或固定。4、先安装上下两个柱箍,并用脚手管和架子临时固定。5、逐步安装其余的柱箍,校正柱模板的轴线位移、垂直偏差、截面、对角线,并做支撑。6、按照上述方法安装一定流水段柱子模板后,全面检查安装质量,注意在纵横荫个方向上都挂通线检查,并作好群体的水平拉(支)杆及剪力支杆的固定。7、将柱模内清理千净,封闭清理日,检查合格后办预检。
