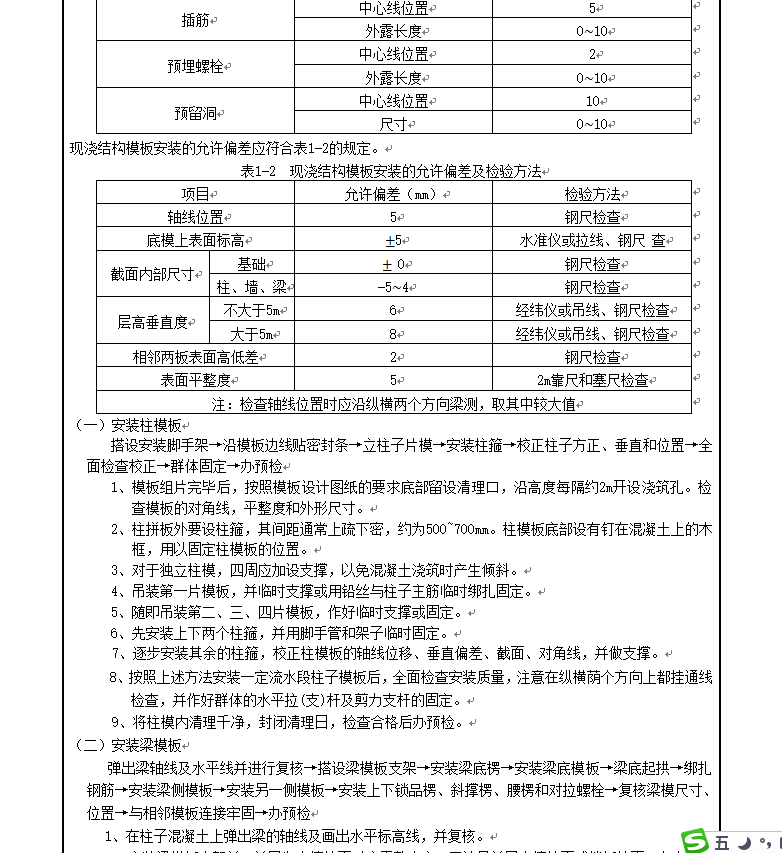

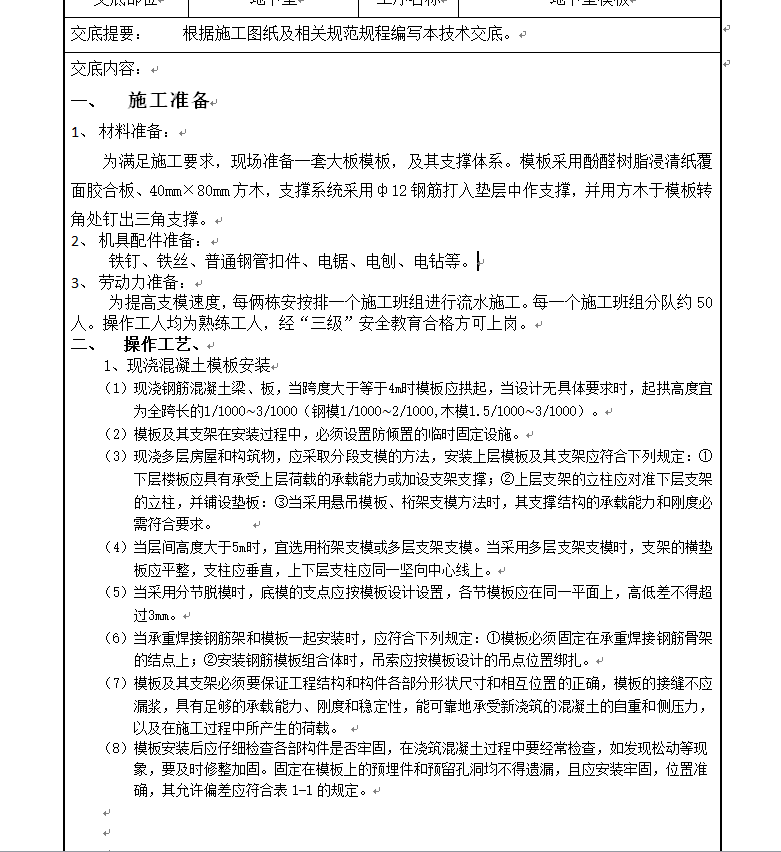

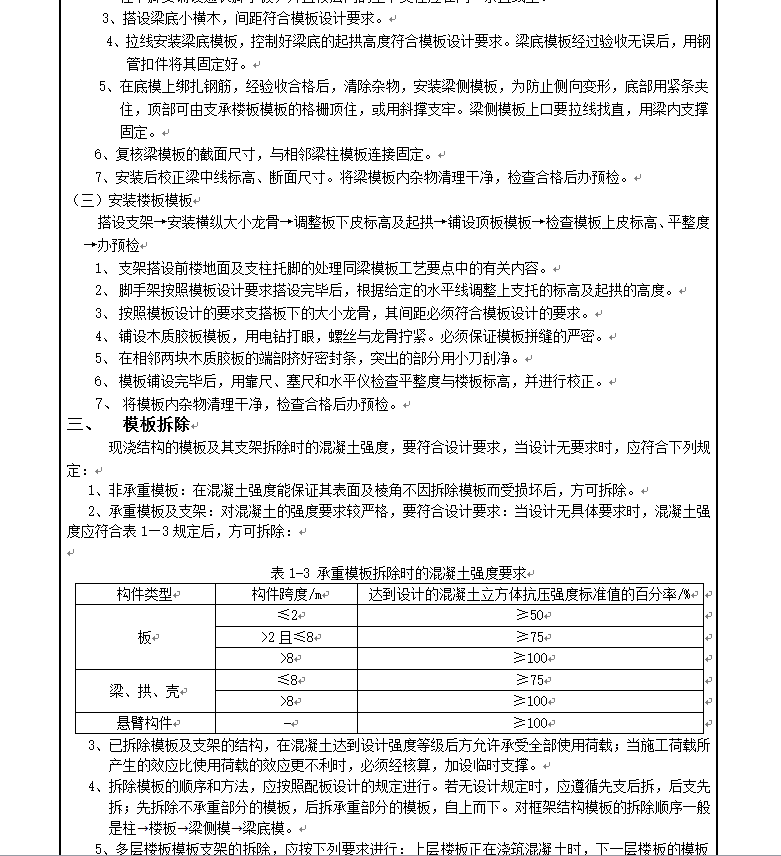

地下室模板技术交底
1、 材料准备:
为满足施工要求,现场准备一套大板模板,及其支撑体系。模板采用酚醛树脂浸清纸覆面胶合板、40mm×80mm方木,支撑系统采用ф12钢筋打入垫层中作支撑,并用方木于模板转角处钉出三角支撑。
2、 机具配件准备:
铁钉、铁丝、普通钢管扣件、电锯、电刨、电钻等。
3、 劳动力准备:
为提高支模速度,每俩栋安按排一个施工班组进行流水施工。每一个施工班组分队约50人。操作工人均为熟练工人,经“三级”安全教育合格方可上岗。
