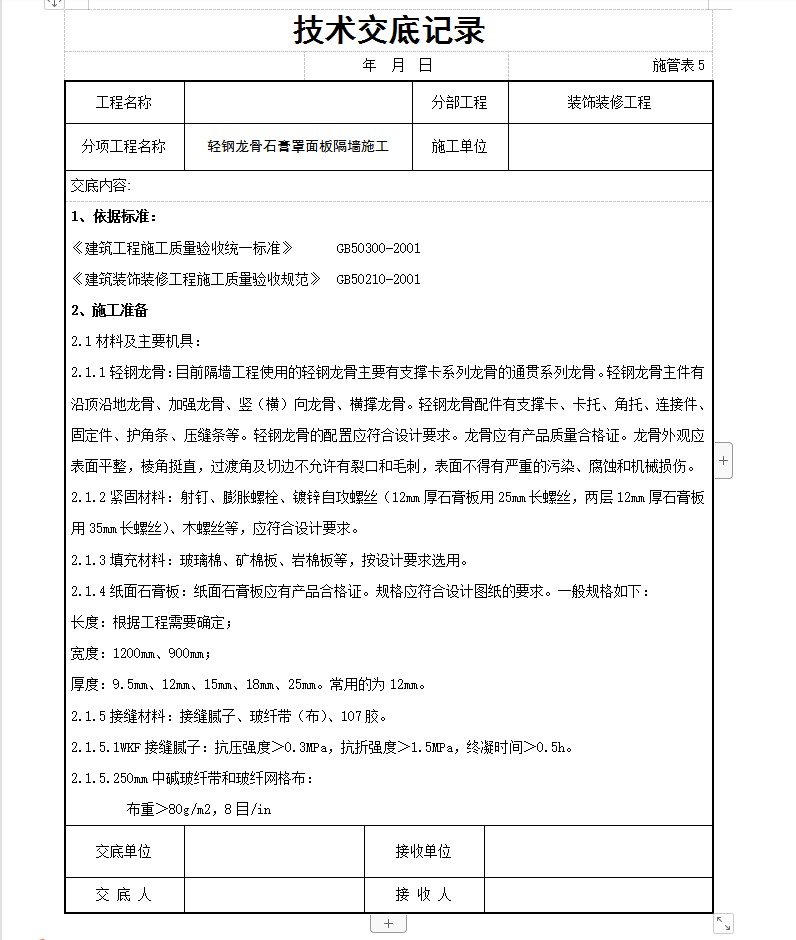

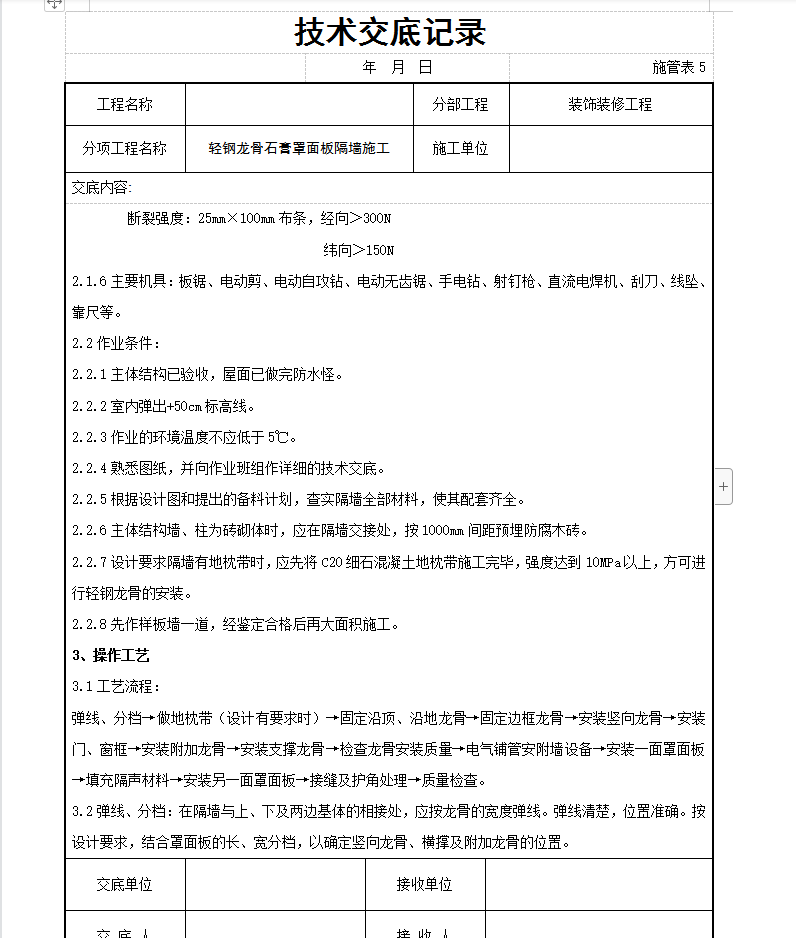

主体结构已验收,屋面已做完防水怪。室内弹出+50cm标高线。作业的环境温度不应低于5℃。熟悉图纸,并向作业班组作详细的技术交底。根据设计图和提出的备料计划,查实隔墙全部材料,使其配套齐全。主体结构墙、柱为砖砌体时,应在隔墙交接处,按1000mm间距预埋防腐木砖。设计要求隔墙有地枕带时,应先将C20细石混凝土地枕带施工完毕,强度达到10MPa以上,方可进行轻钢龙骨的安装。先作样板墙一道,经鉴定合格后再大面积施工。
