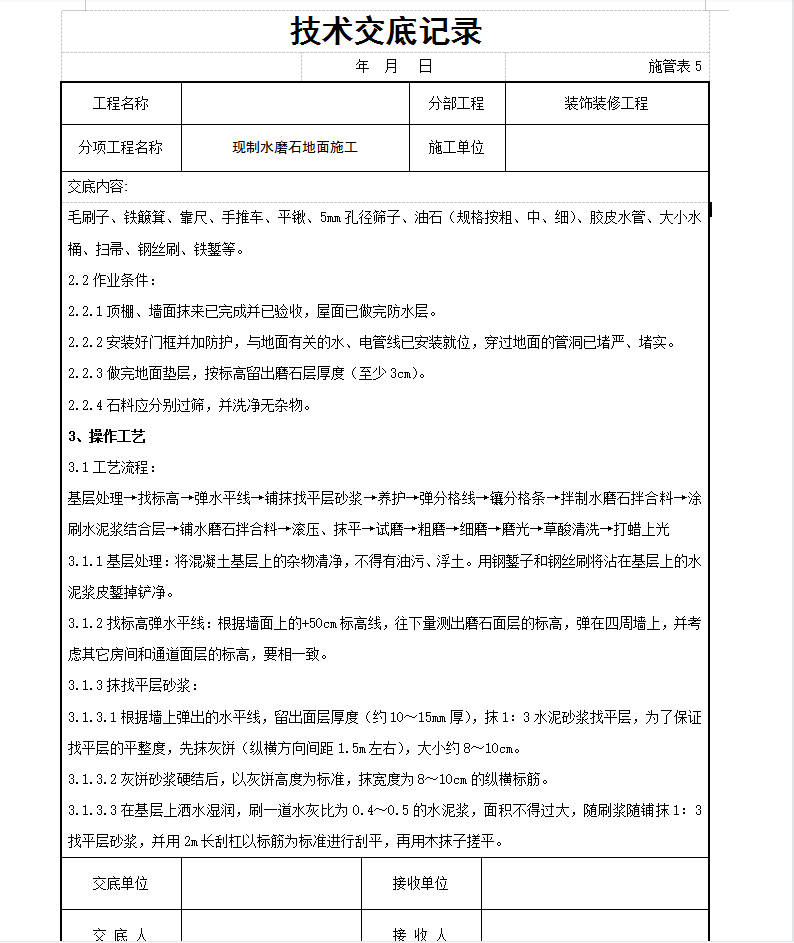

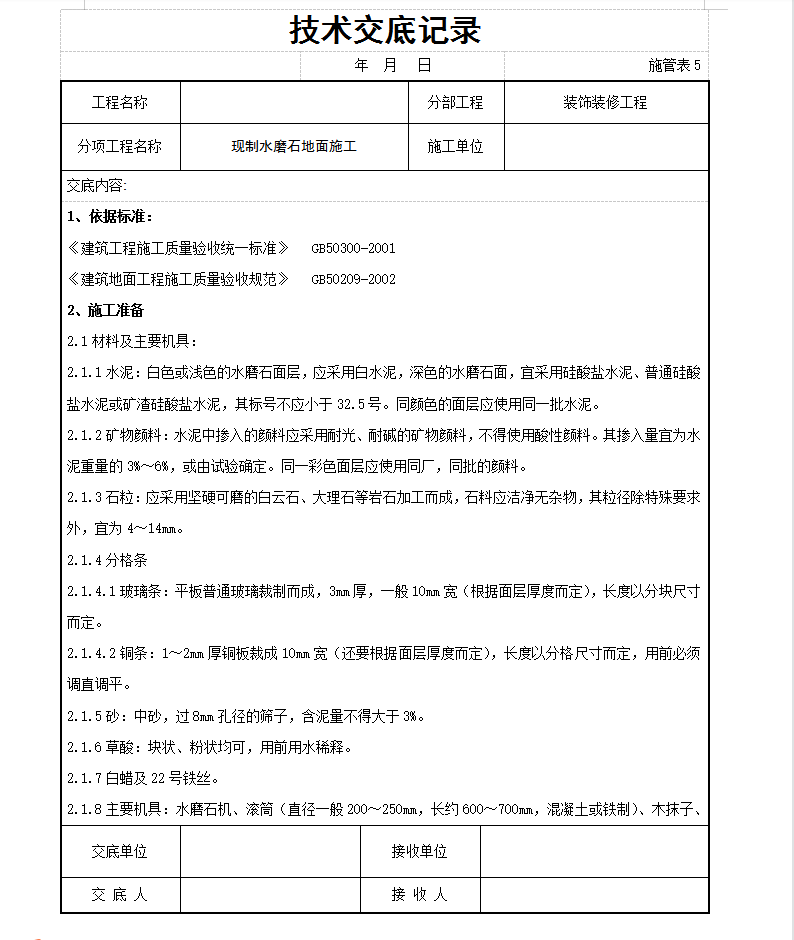

现制水磨石地面施工技术交底记录 8P
顶棚、墙面抹来已完成并已验收,屋面已做完防水层。安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。做完地面垫层,按标高留出磨石层厚度(至少3cm)。石料应分别过筛,并洗净无杂物。
