基础施工移动样板技术交底 17P
施工准备:根据现场平面布置图,平整好样板区场地,对样板位置进行放线定位;操作人员必须熟悉样板内容相关图集、规范;相关工作人员须持证上岗。
样板施工内容:移动样板类别及尺寸如下:序号、类别、样板名称、胎架尺寸、备注、基础工程、地下室基础施工样板、3m*4m 带刹车滚轮

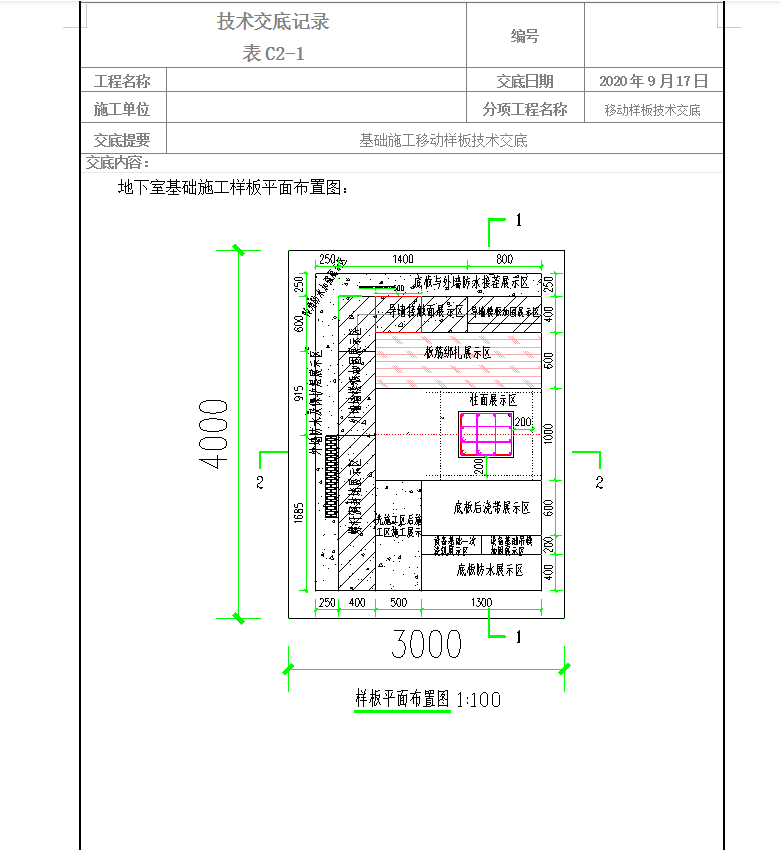

样板布置:样板底座为3m×4m矩形,四侧设置吊环,底部设置带刹车功能滚轮。样板底座上部采用C15混凝土浇筑50mm厚垫层座位施工面,再行施工上部展示项目。
样板胎架施工:胎架规格
样板胎架常用规格为 3m*4m。
制作流程:以规格 2m*2m 为例,制作流程如下:
(1)整个胎架为 2m*2m 的长方体,由纵向 2m 的和横向 2m 的 14#槽钢构成外沿边框(槽钢背侧向外),中间均匀附加 1 根 2m 长槽钢、2 根 1m 短槽钢,将整个胎架分成 4个边长为 1m 的正方形,每根槽钢相接处进行双面满焊处理。
(2)在整个胎架正面点焊覆盖 0.5cm 压纹钢板。钢板与胎架槽钢点焊固定。
(3)在整个胎架四角下部焊接长度 10cm 长的14#槽钢,作为底部滑轮的支架,槽钢下部和定制的万向滑轮进行螺栓连接,整个胎架内外槽钢结构每间隔 1 米增加滑轮,做法同胎架四角下部滑轮,构成了整个胎架。

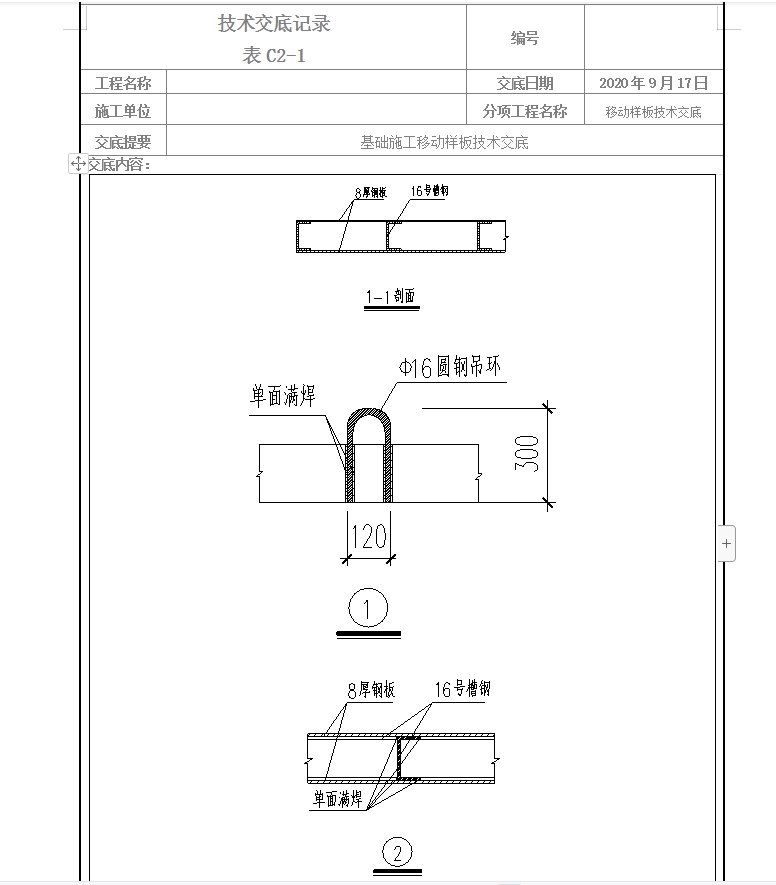

(4)在整个胎架四角采用φ20 圆钢焊接吊装环各一个,吊环圆钢与胎架槽钢双面满焊。
(5)在胎架四周槽钢背面刷蓝色油漆。正面压纹钢板涂蓝色面漆。
